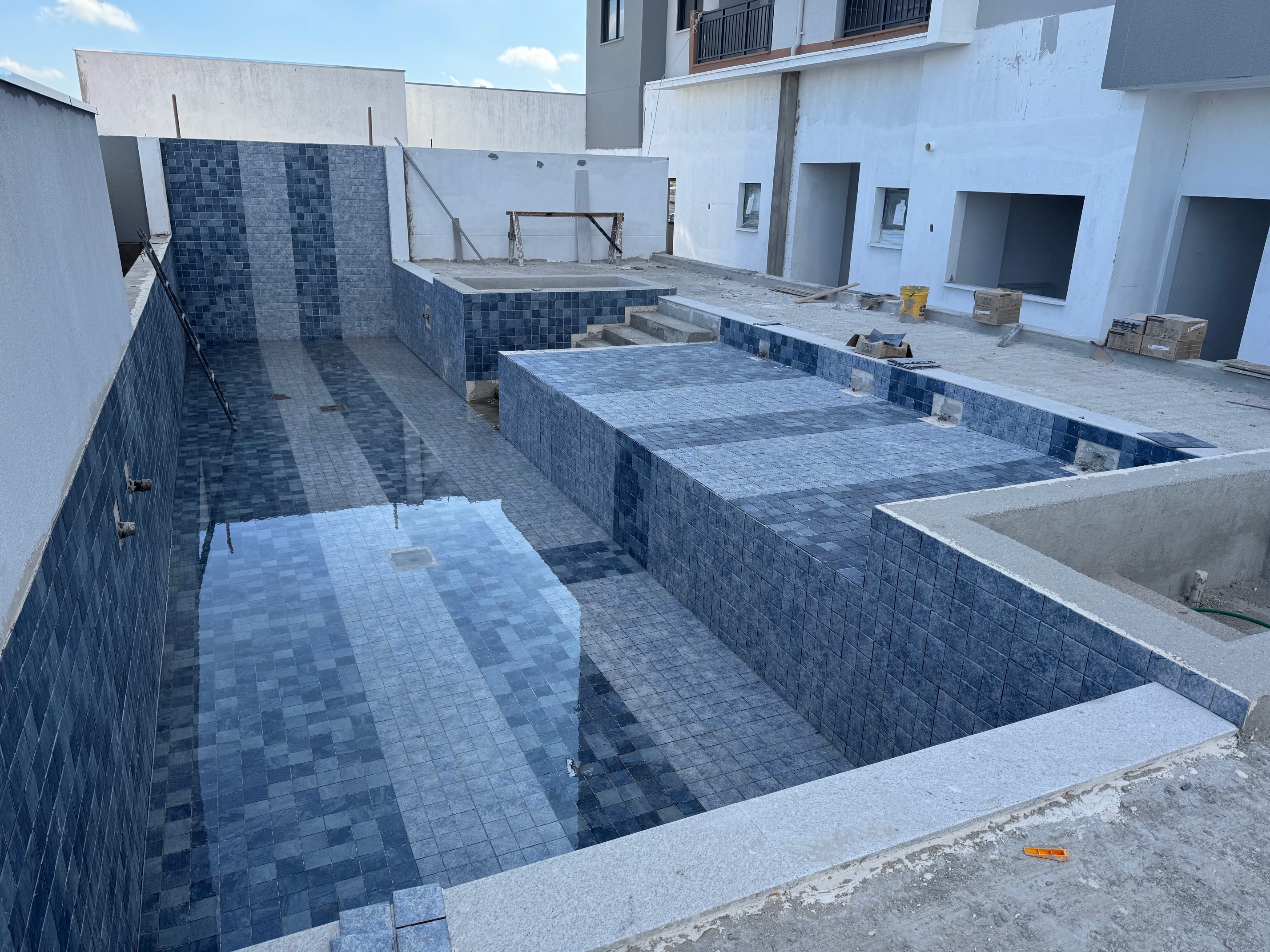

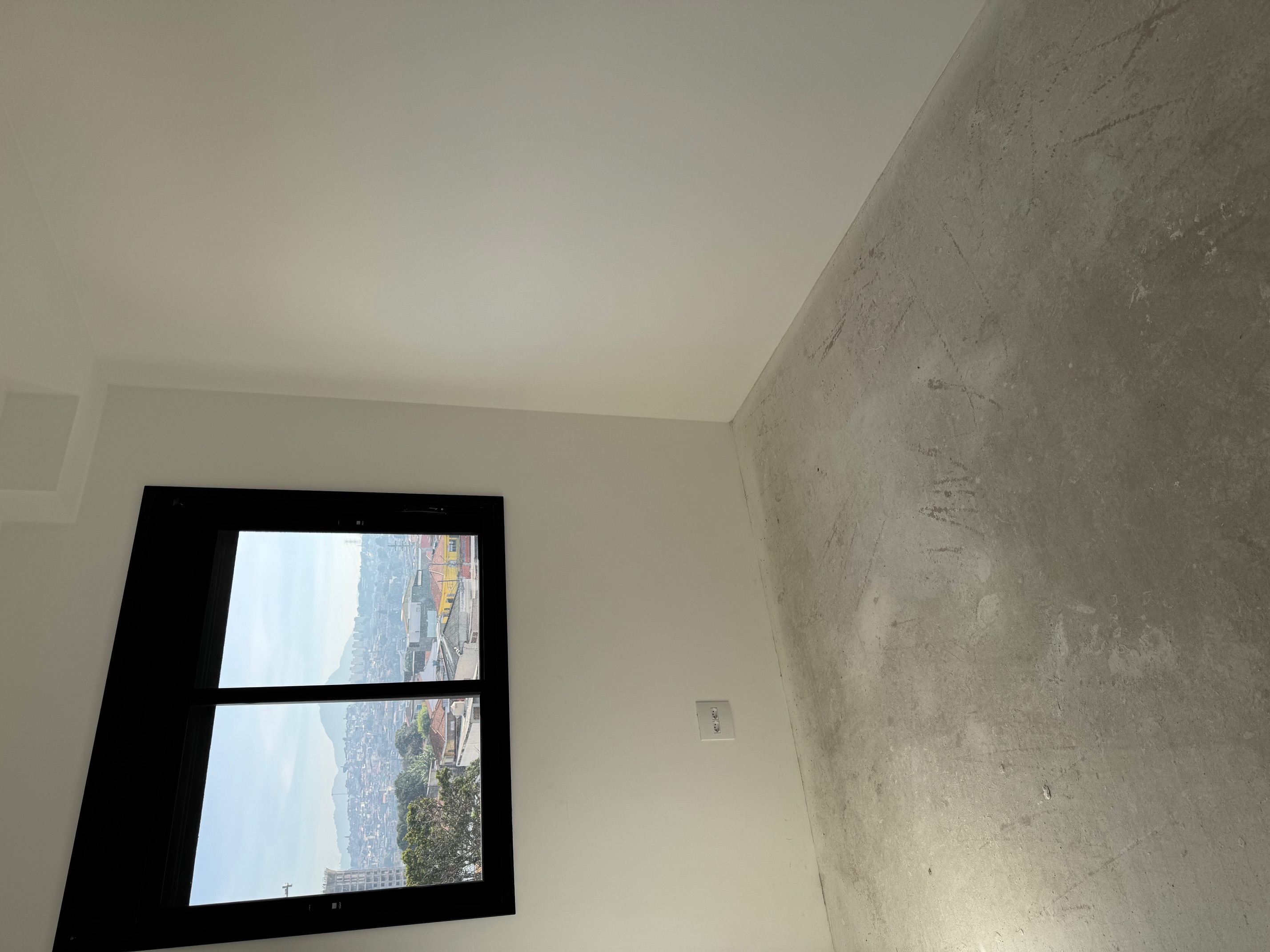

Revestimento piscina - 30/04/2025

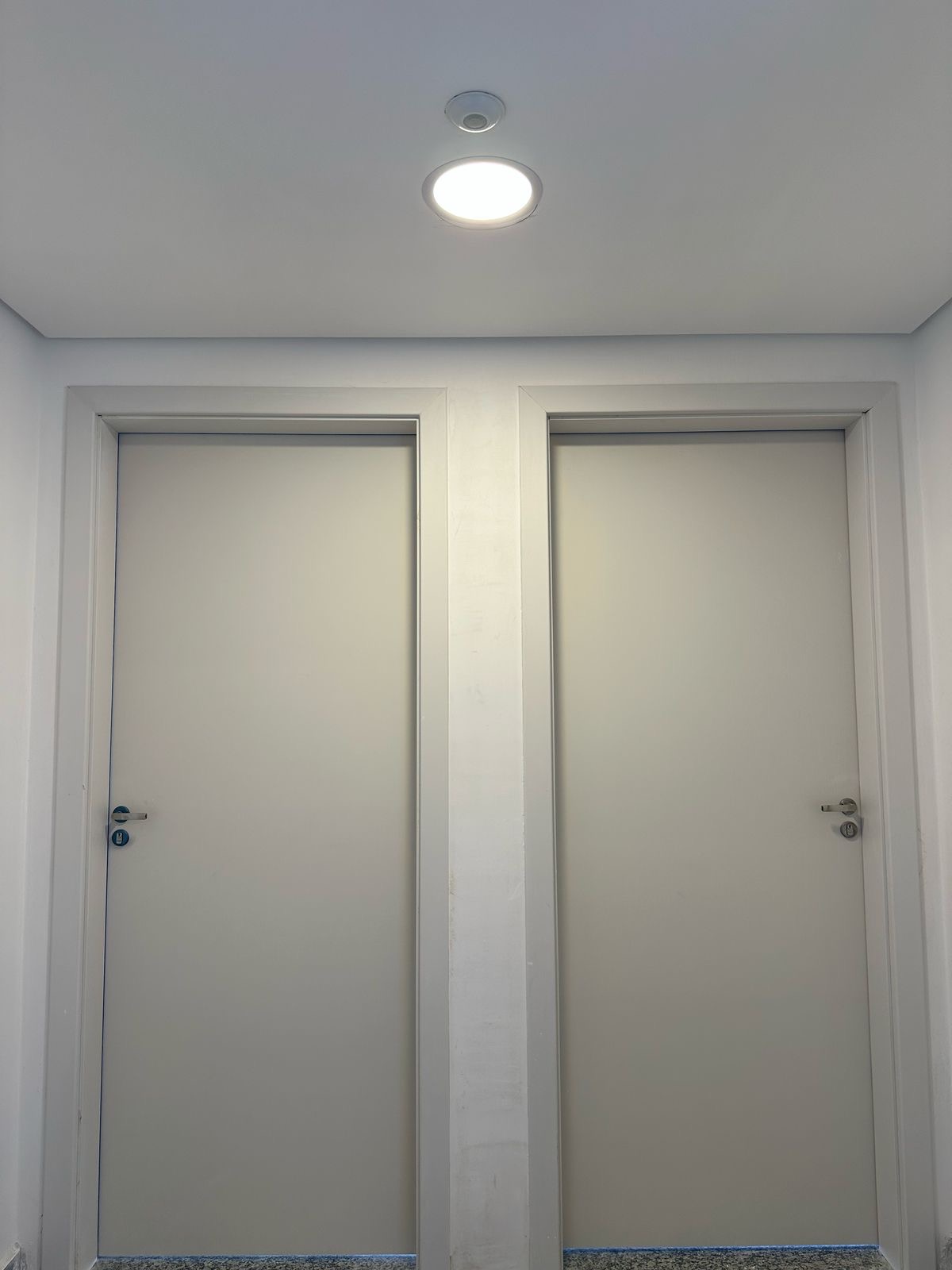

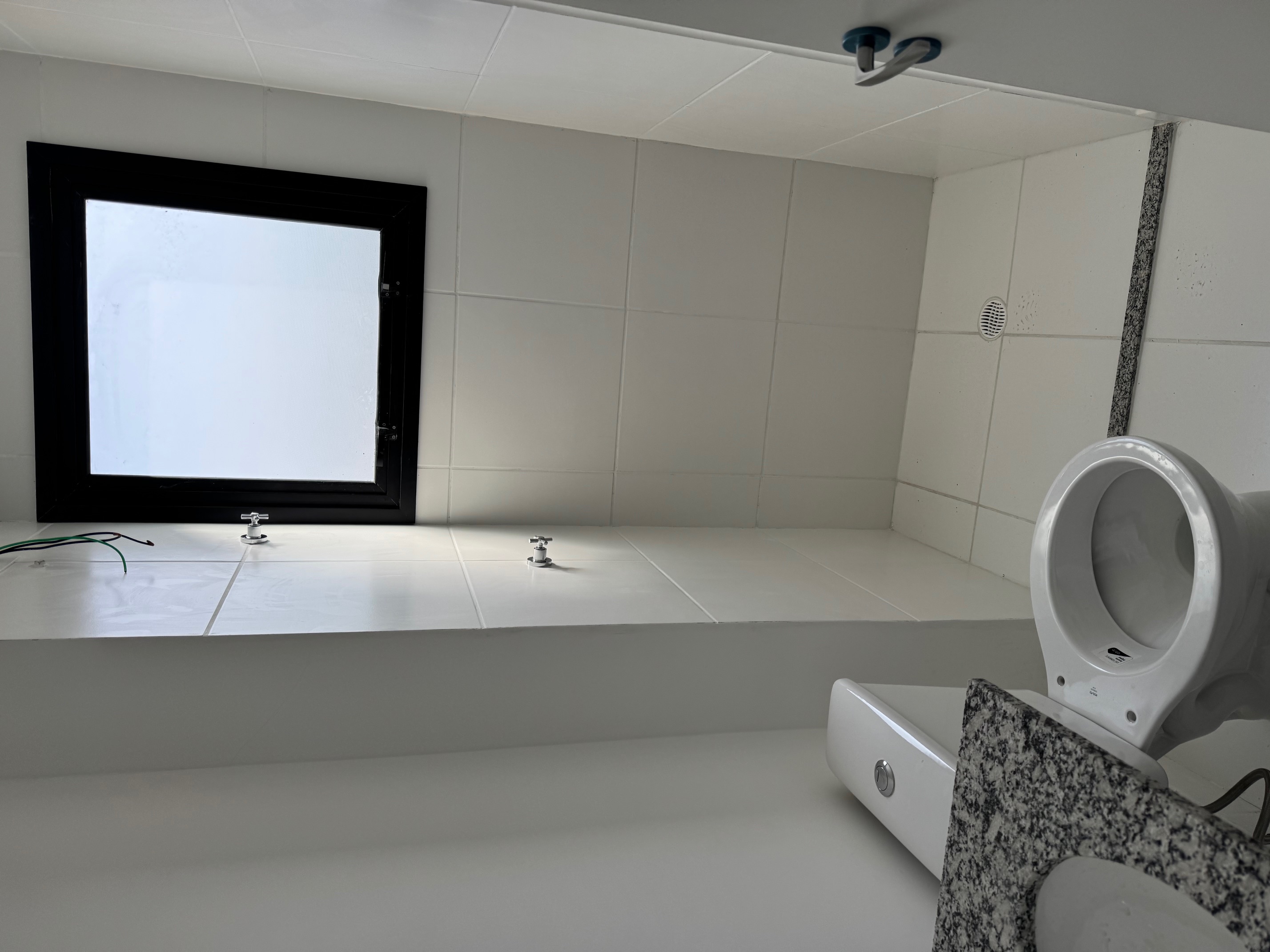

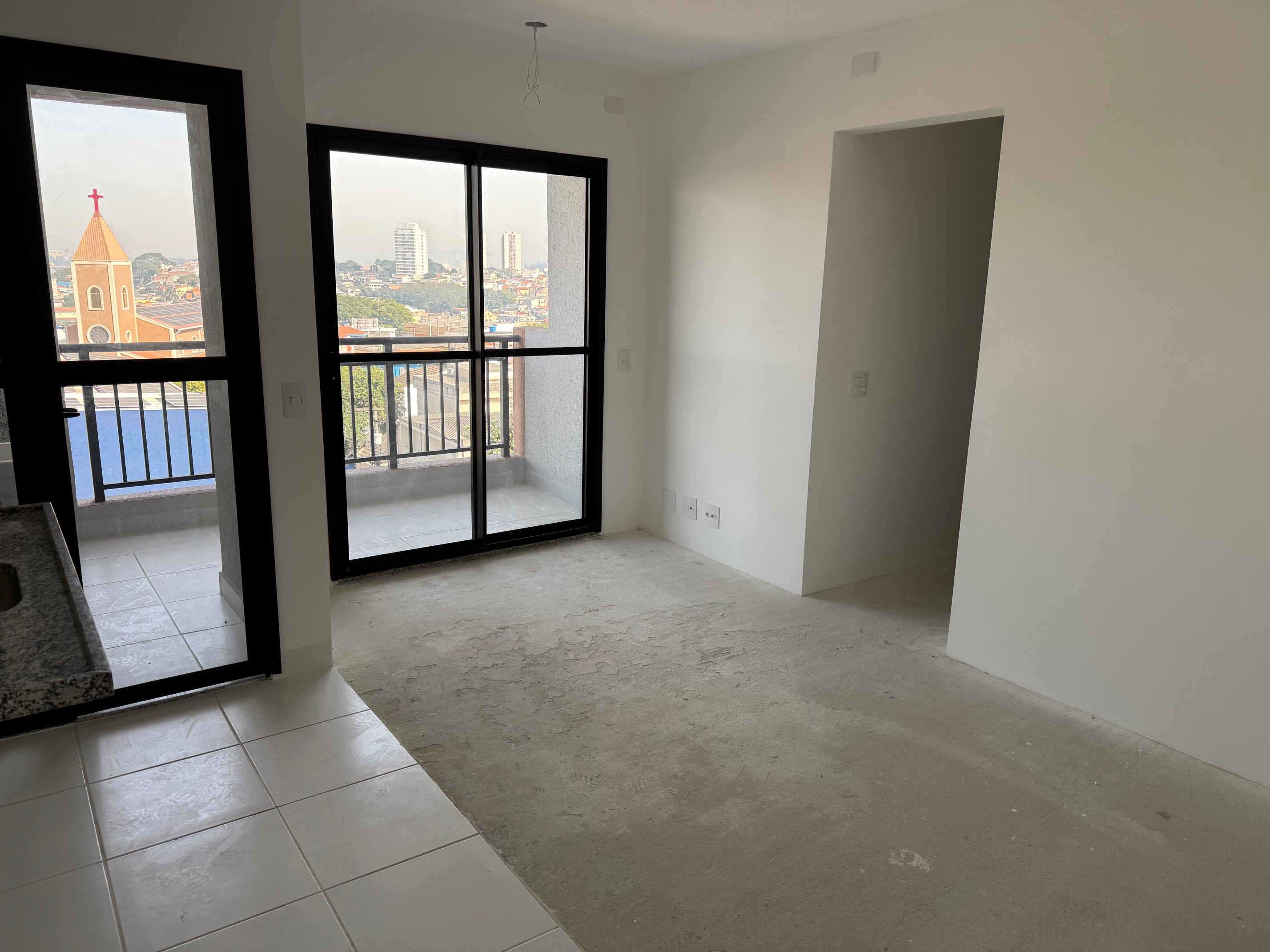

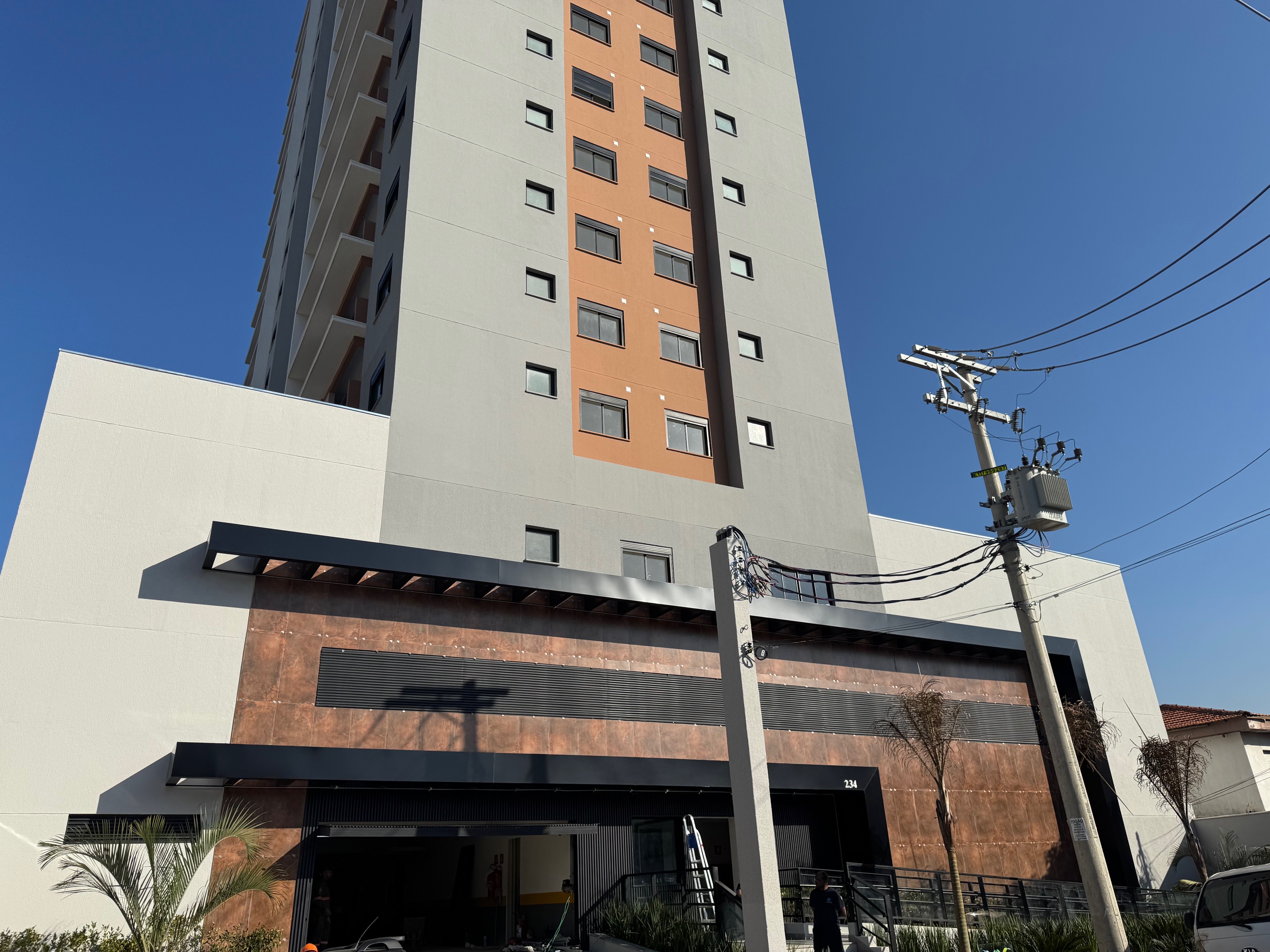

Portas acesso apartamentos - 11/04/2025

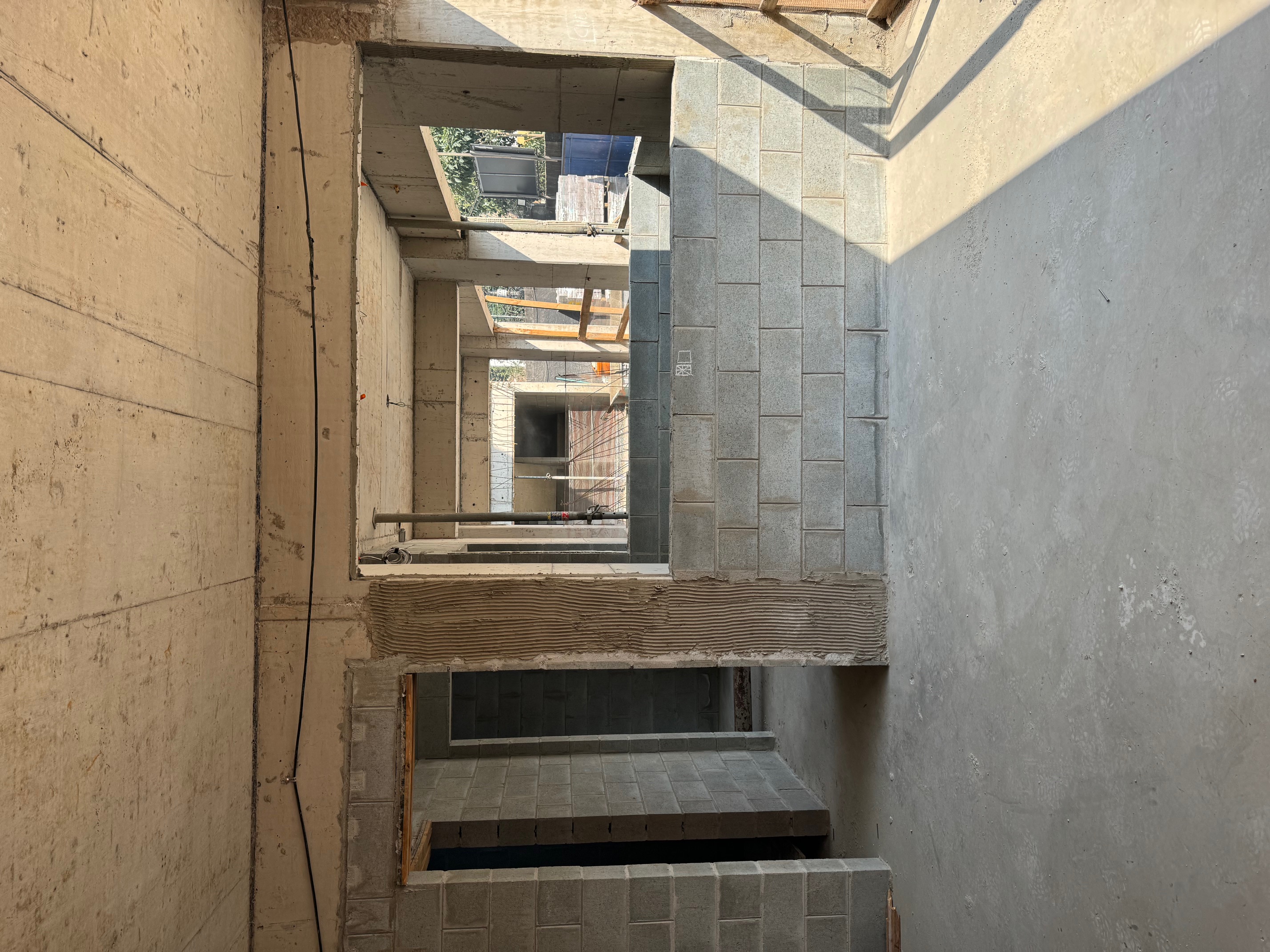

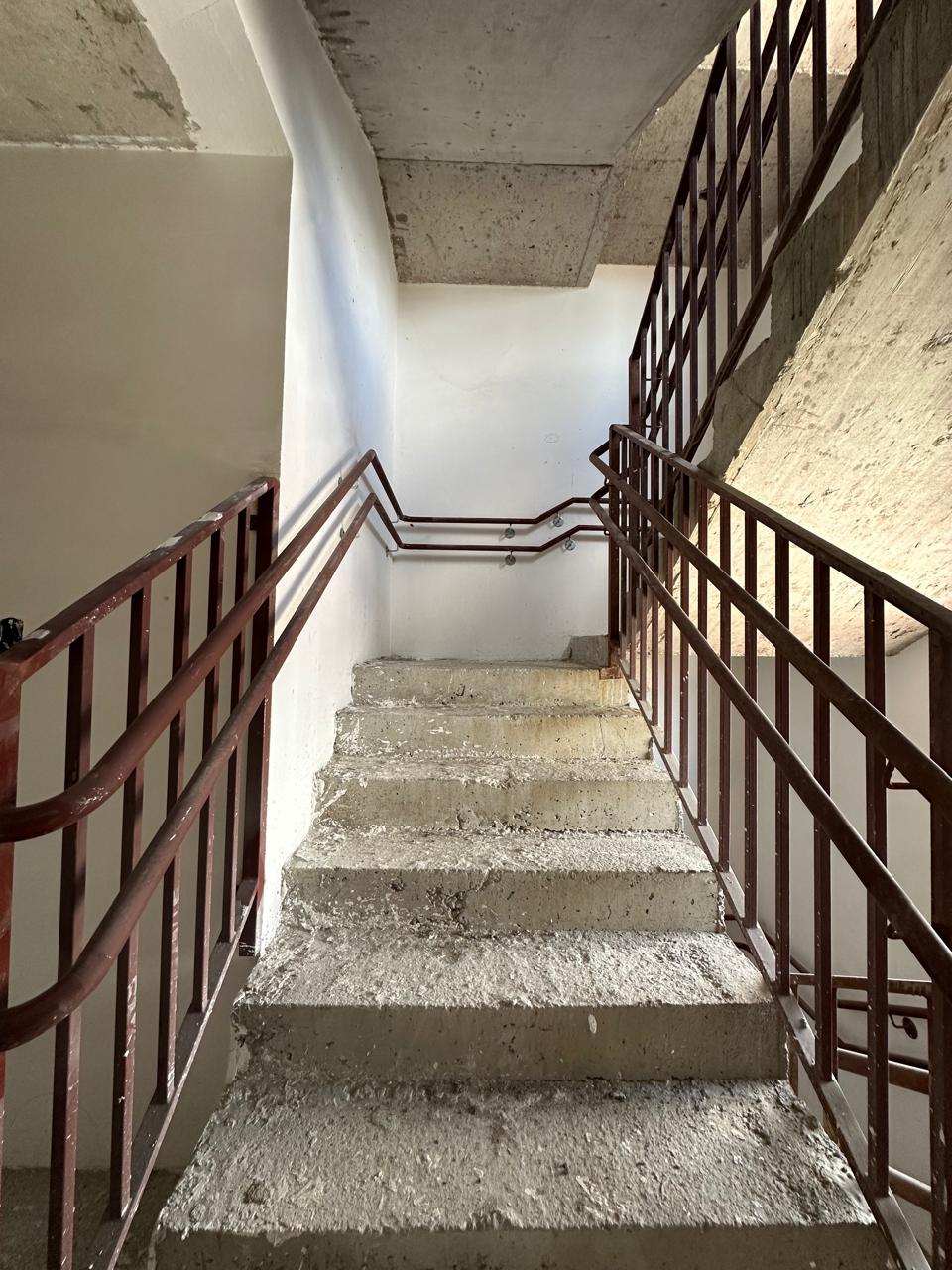

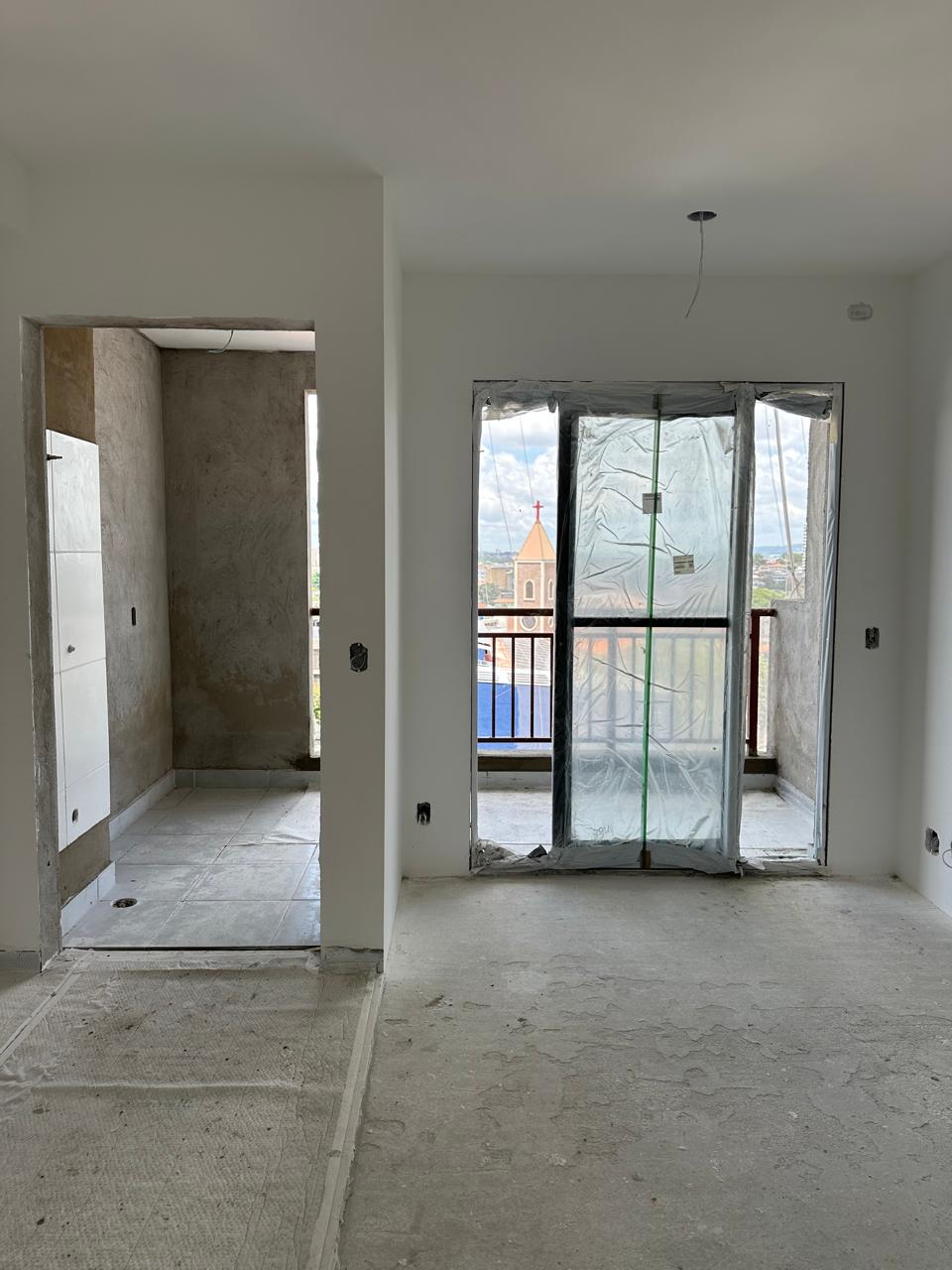

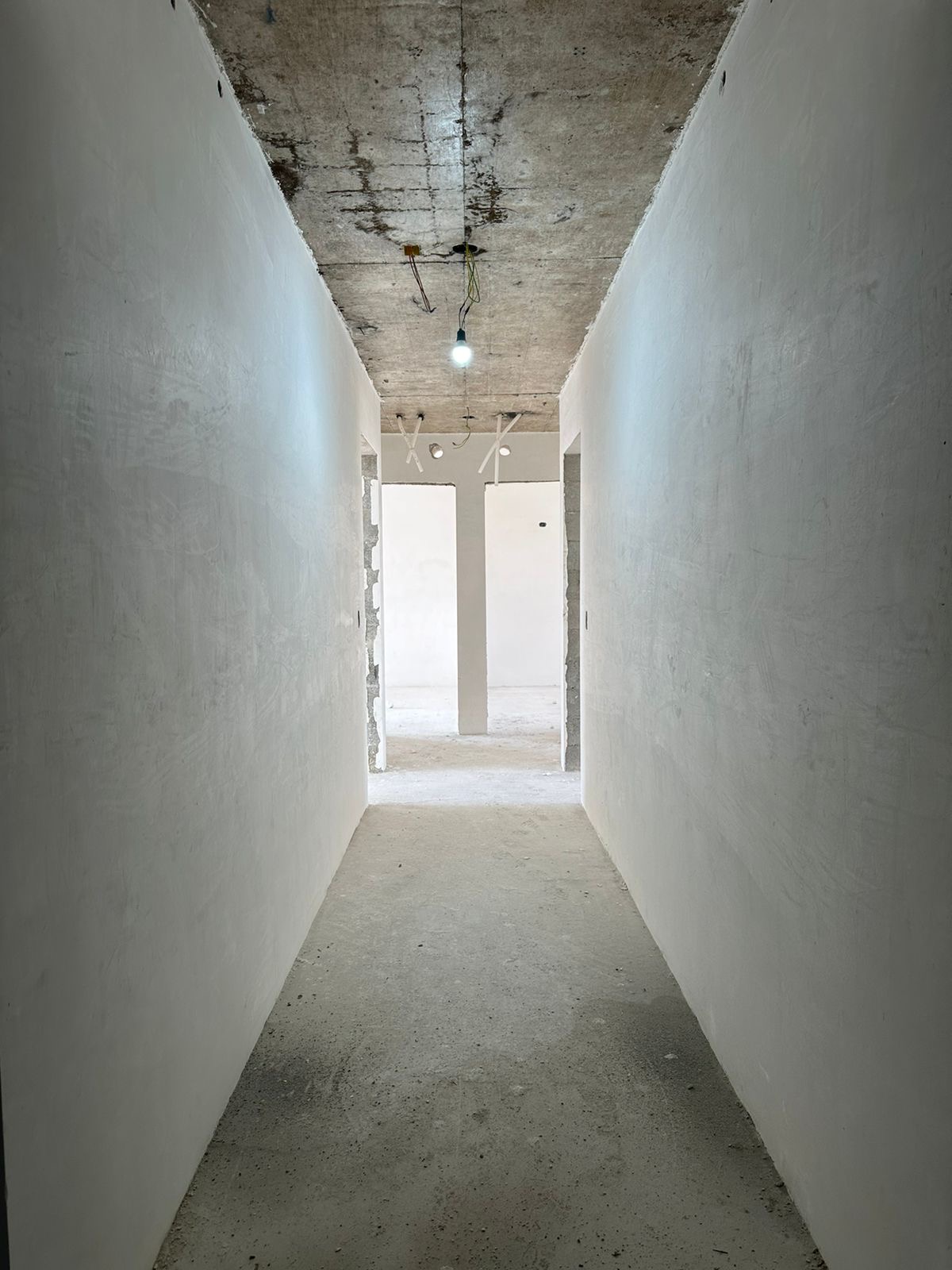

Corredor acesso apartamentos - 27/03/2025

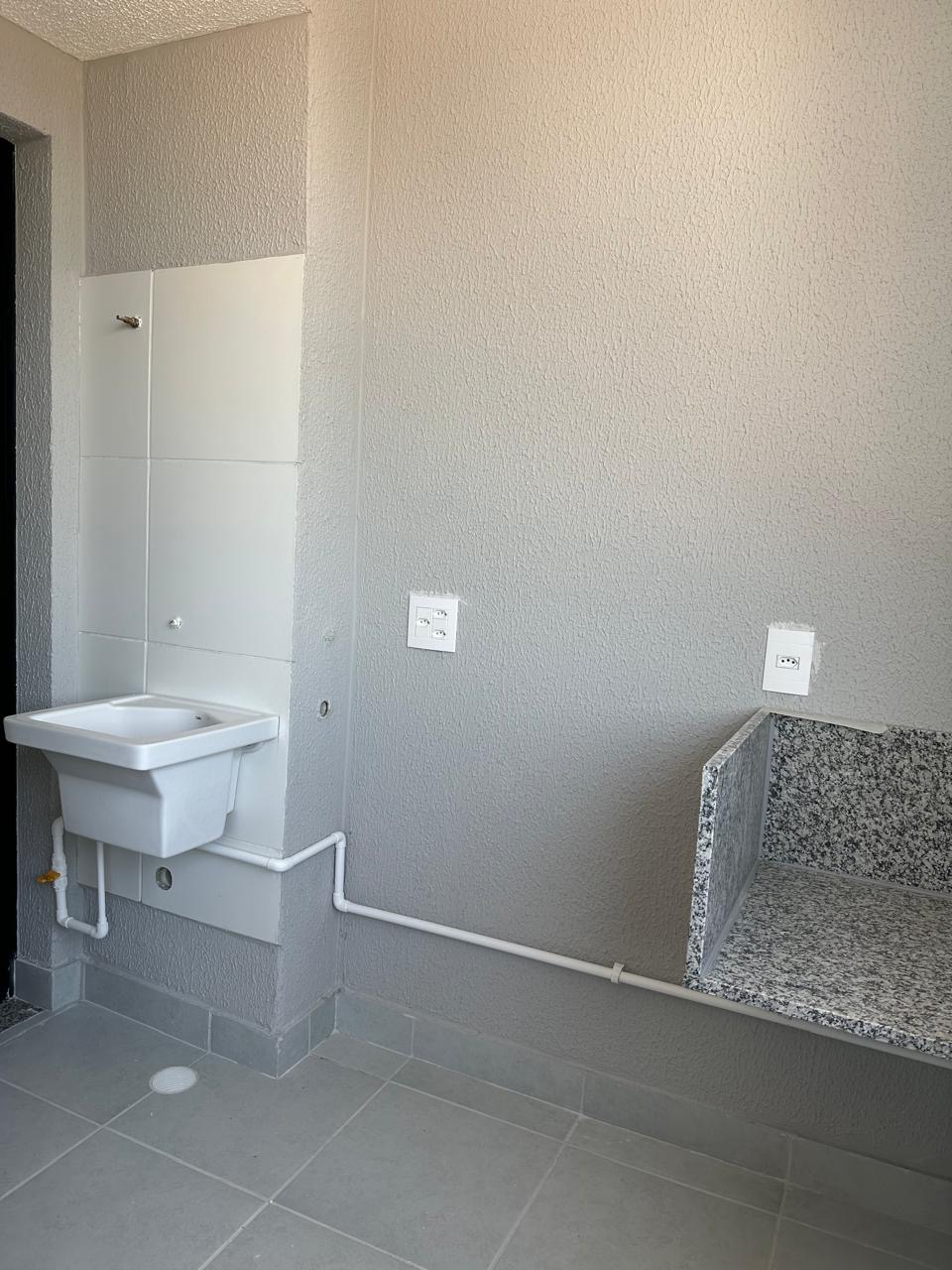

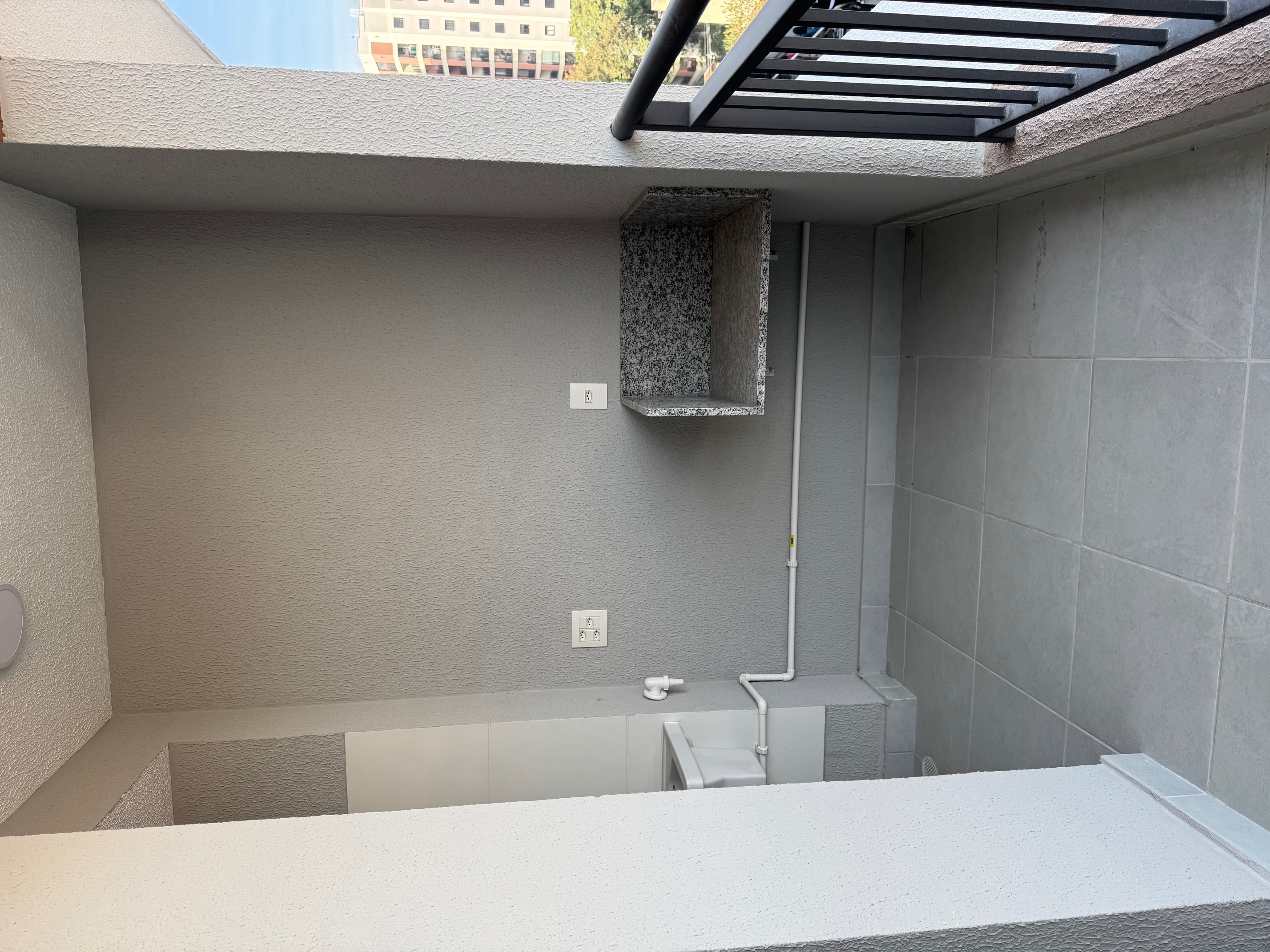

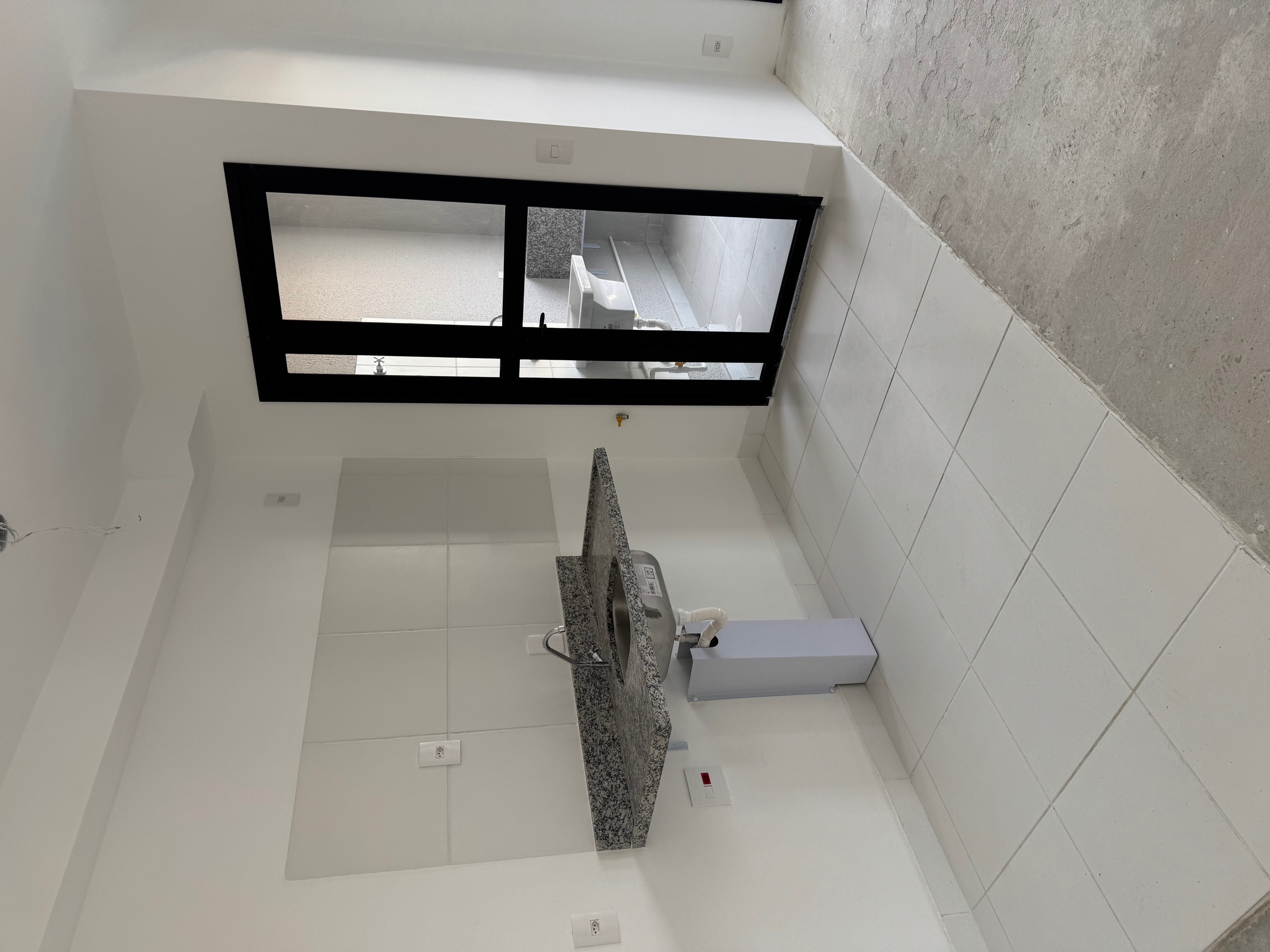

Área de serviço - 27/03/2025

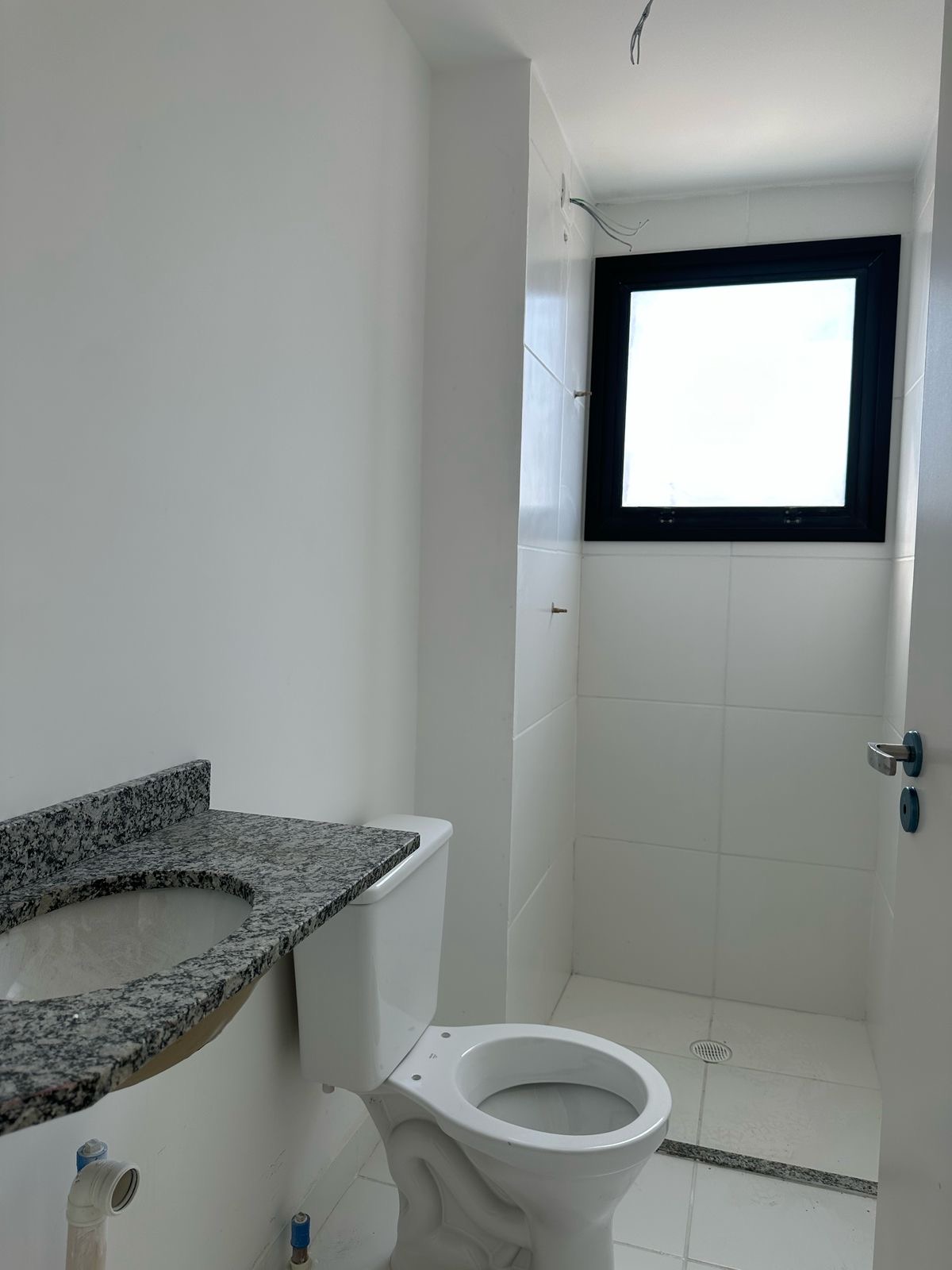

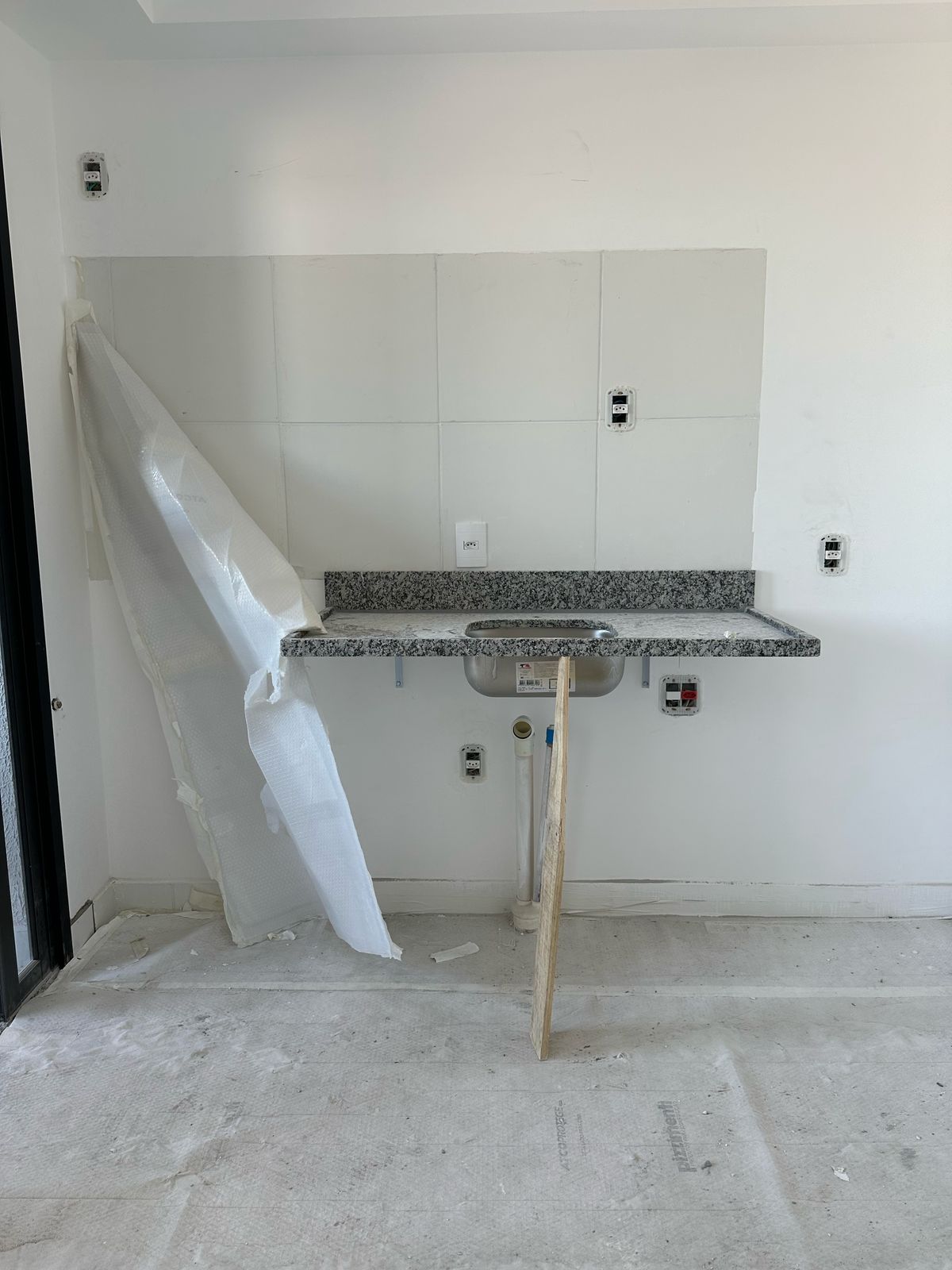

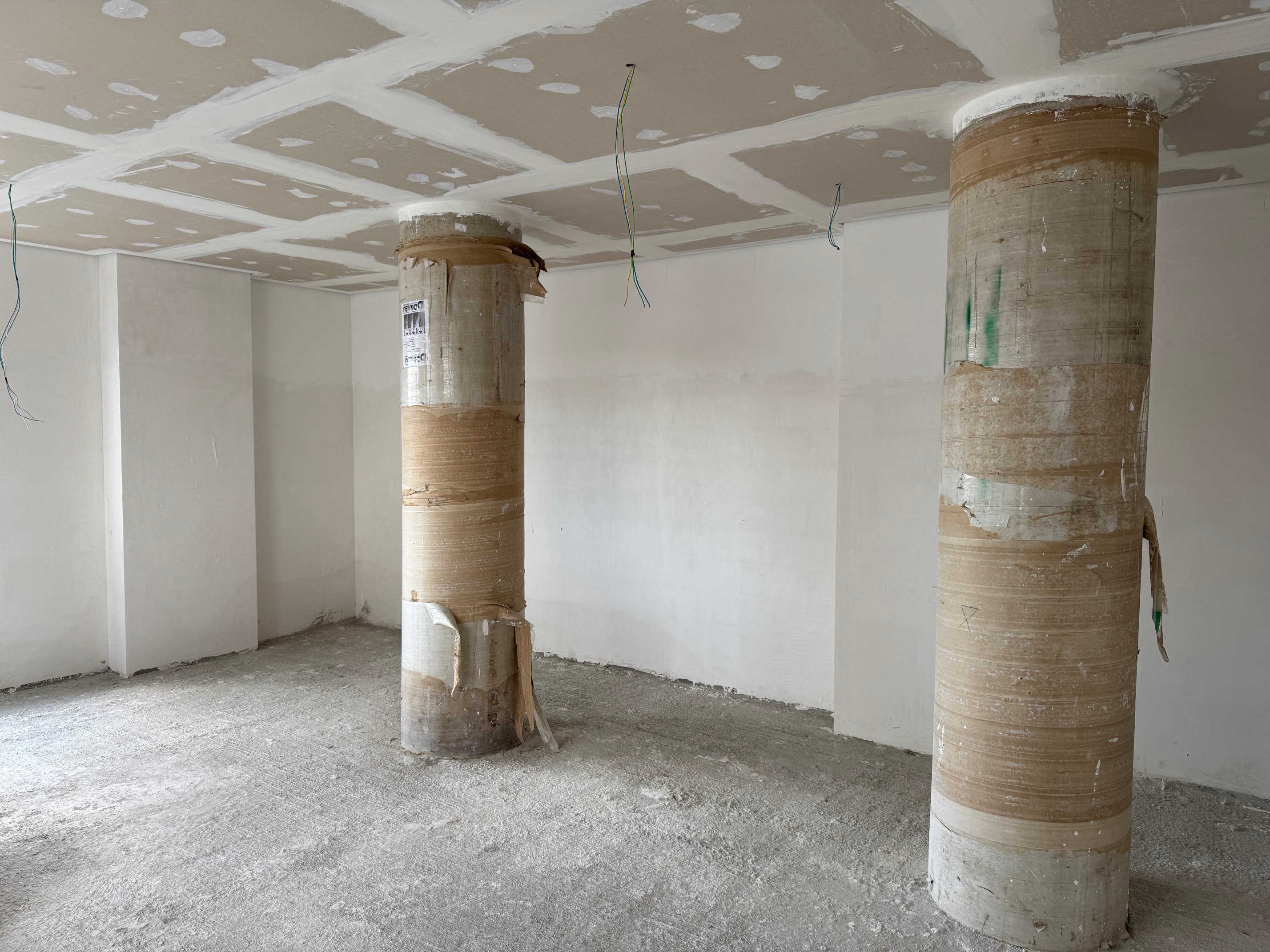

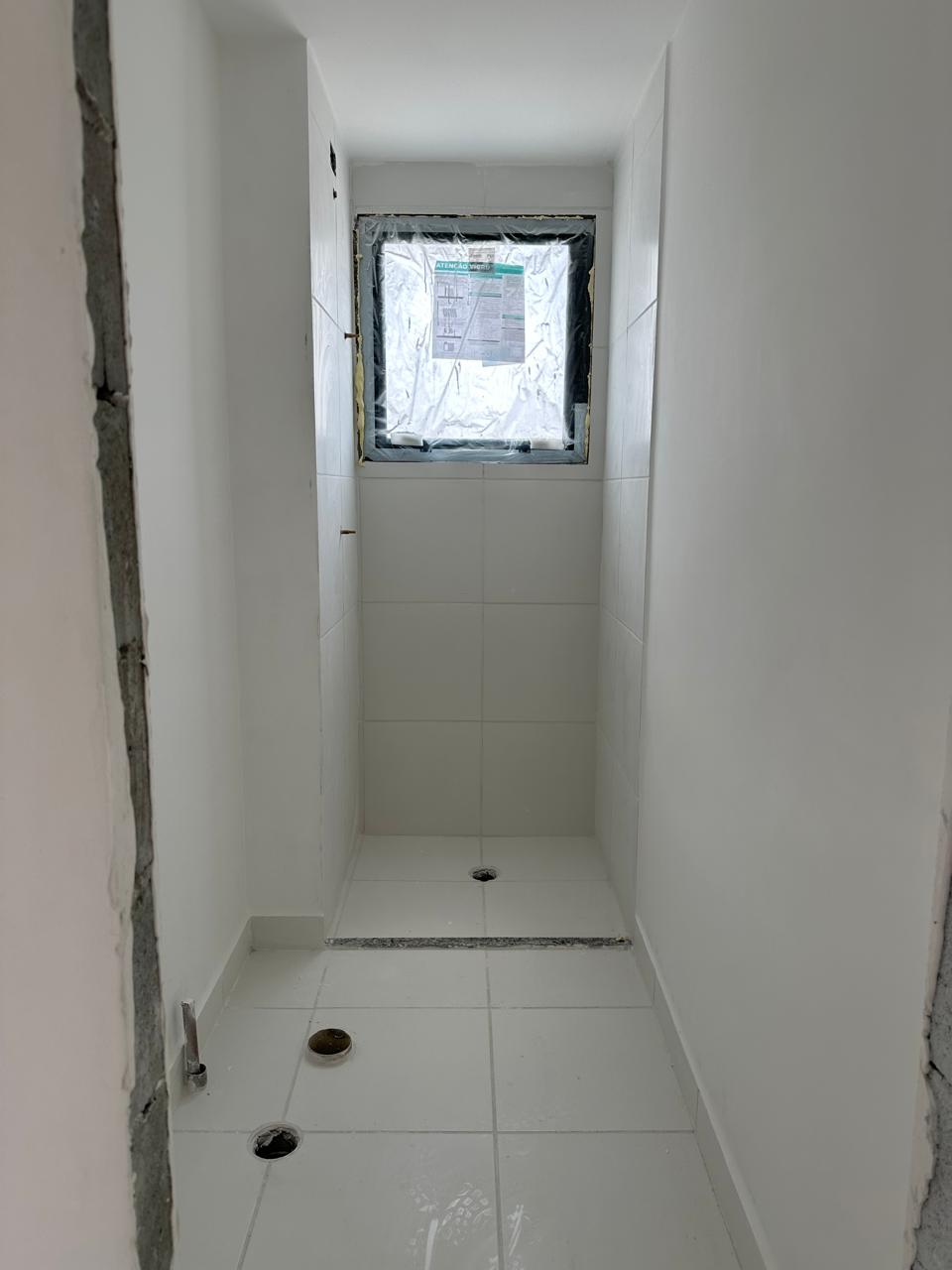

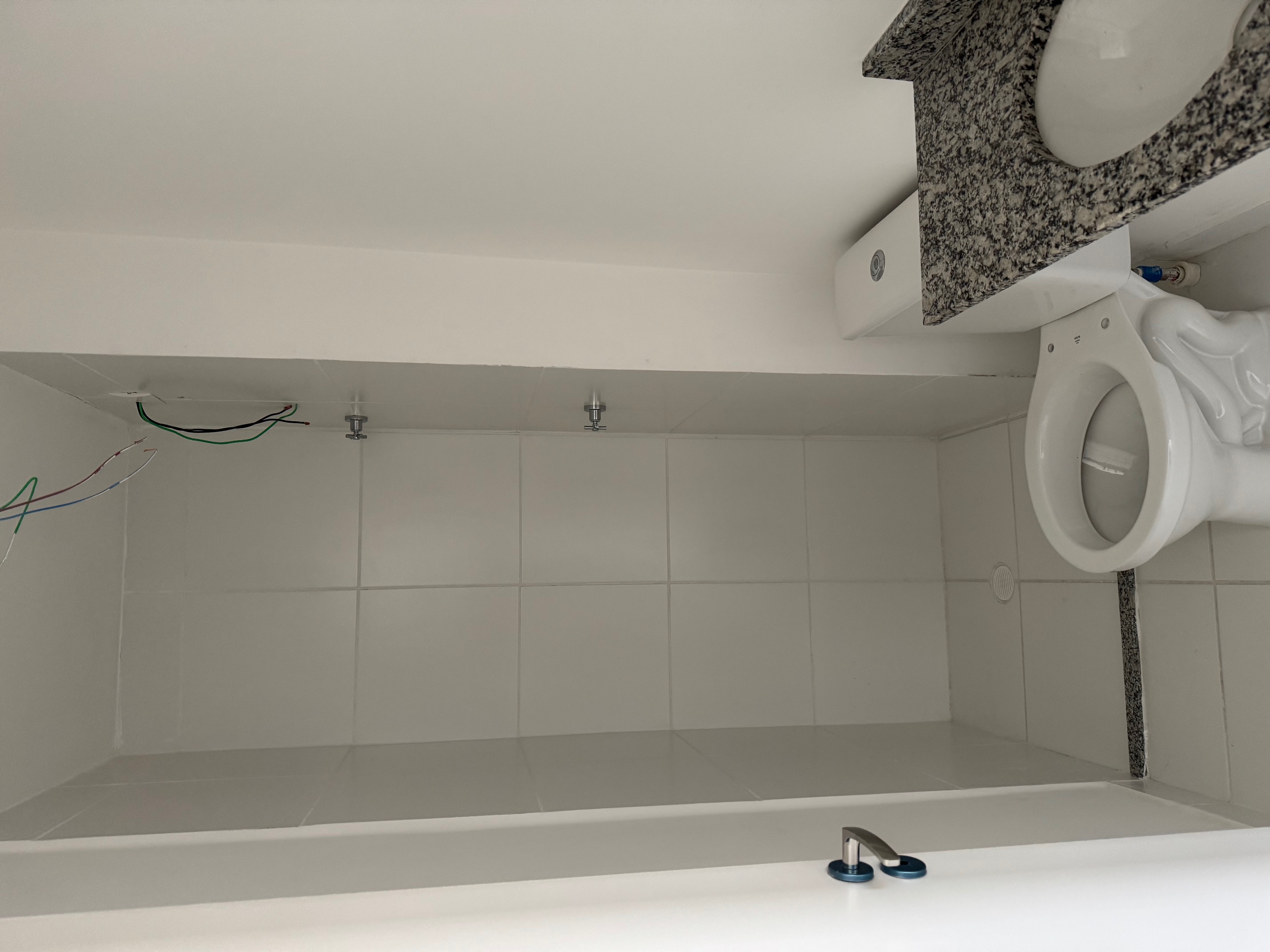

Instalação bancadas - 07/03/2025

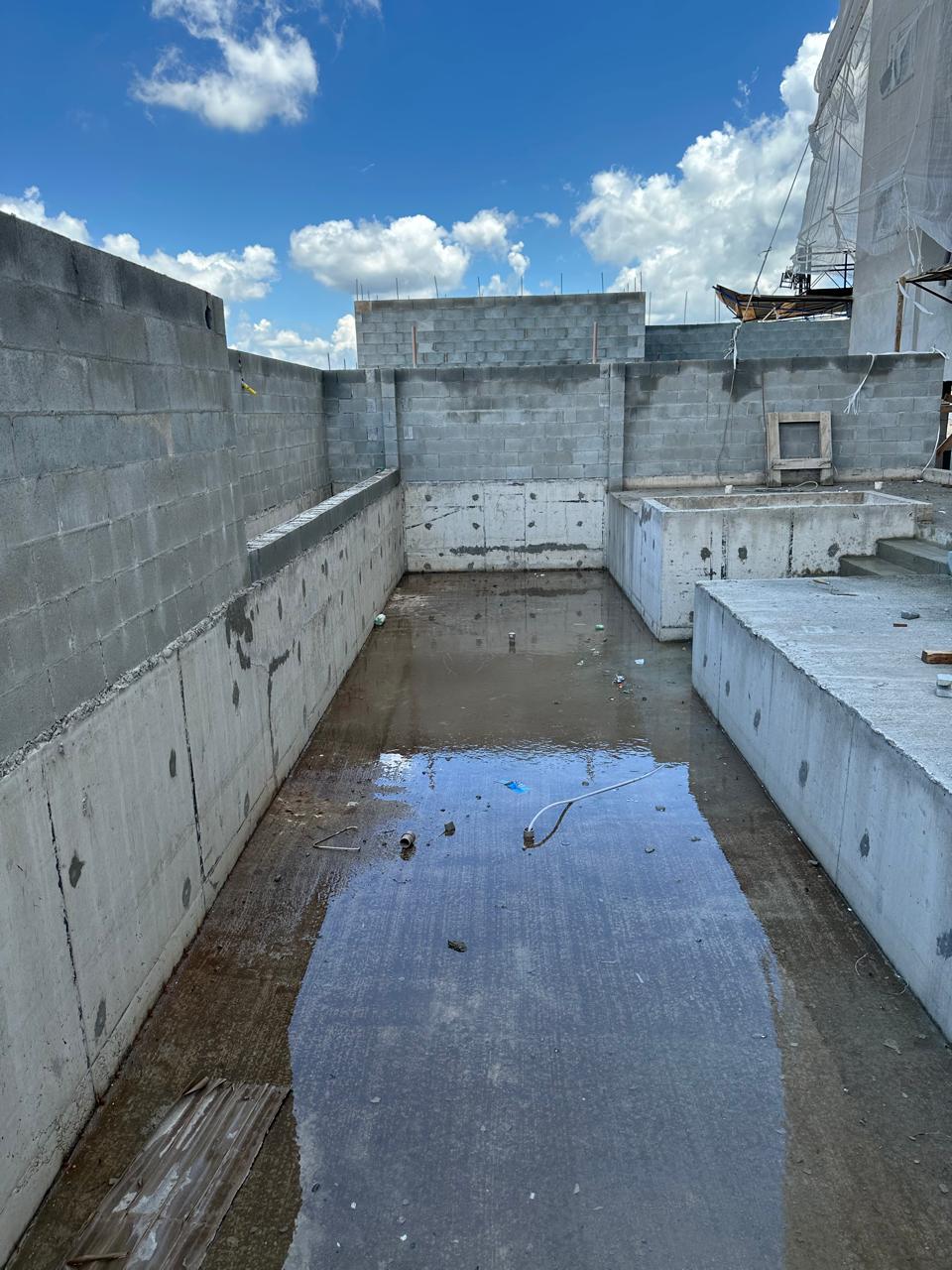

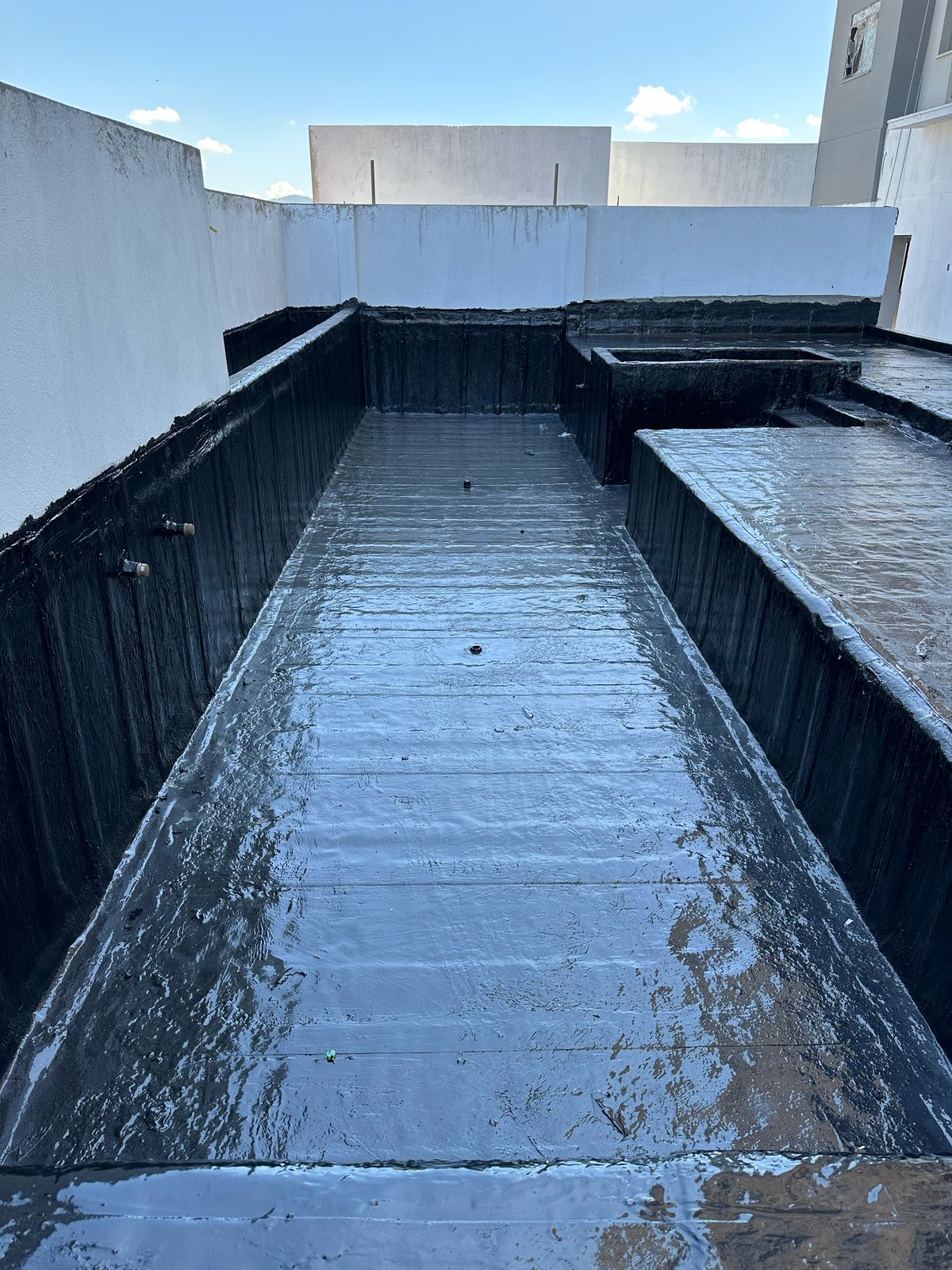

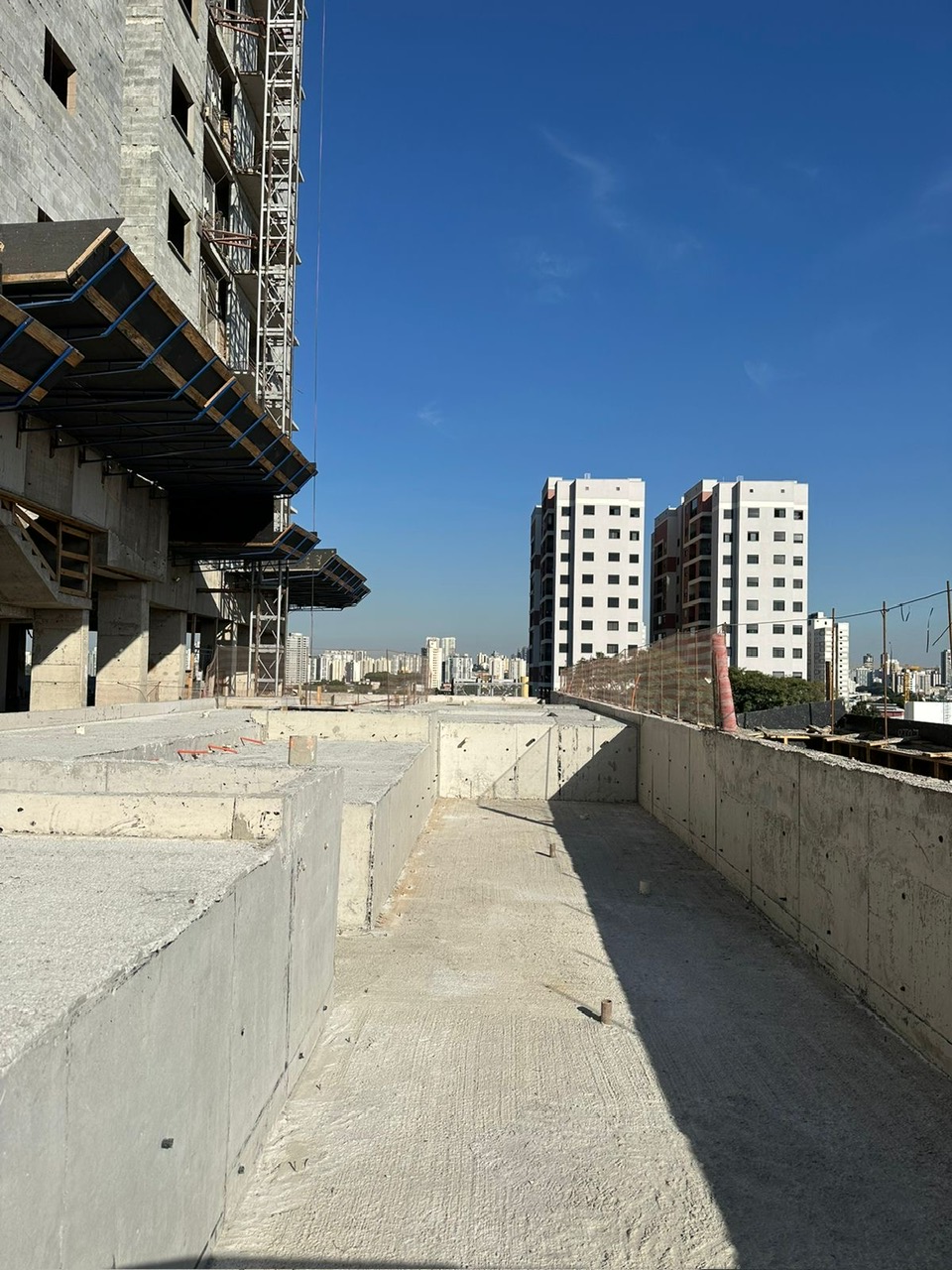

Impermeabilização piscinas - 07/03/2025

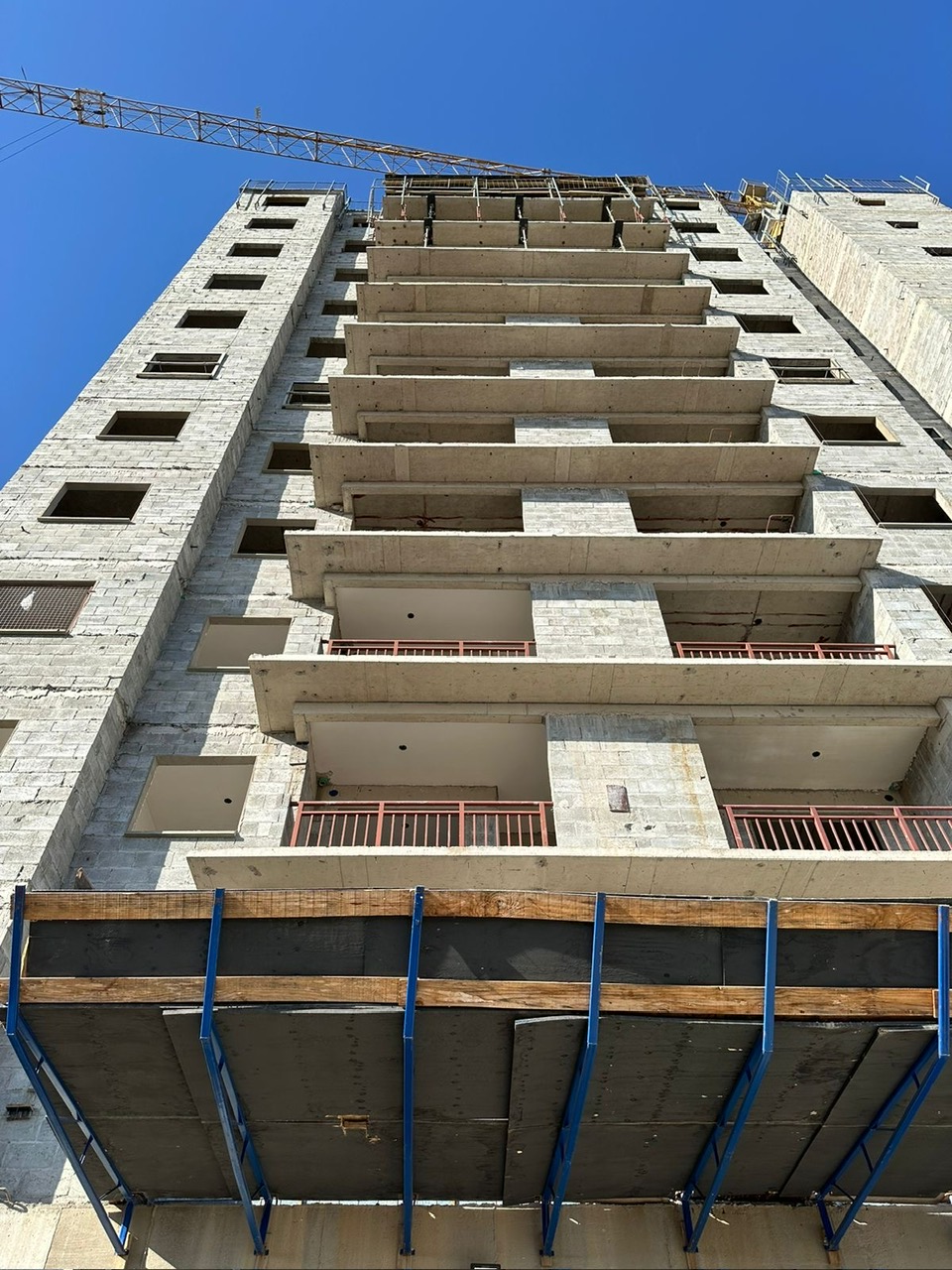

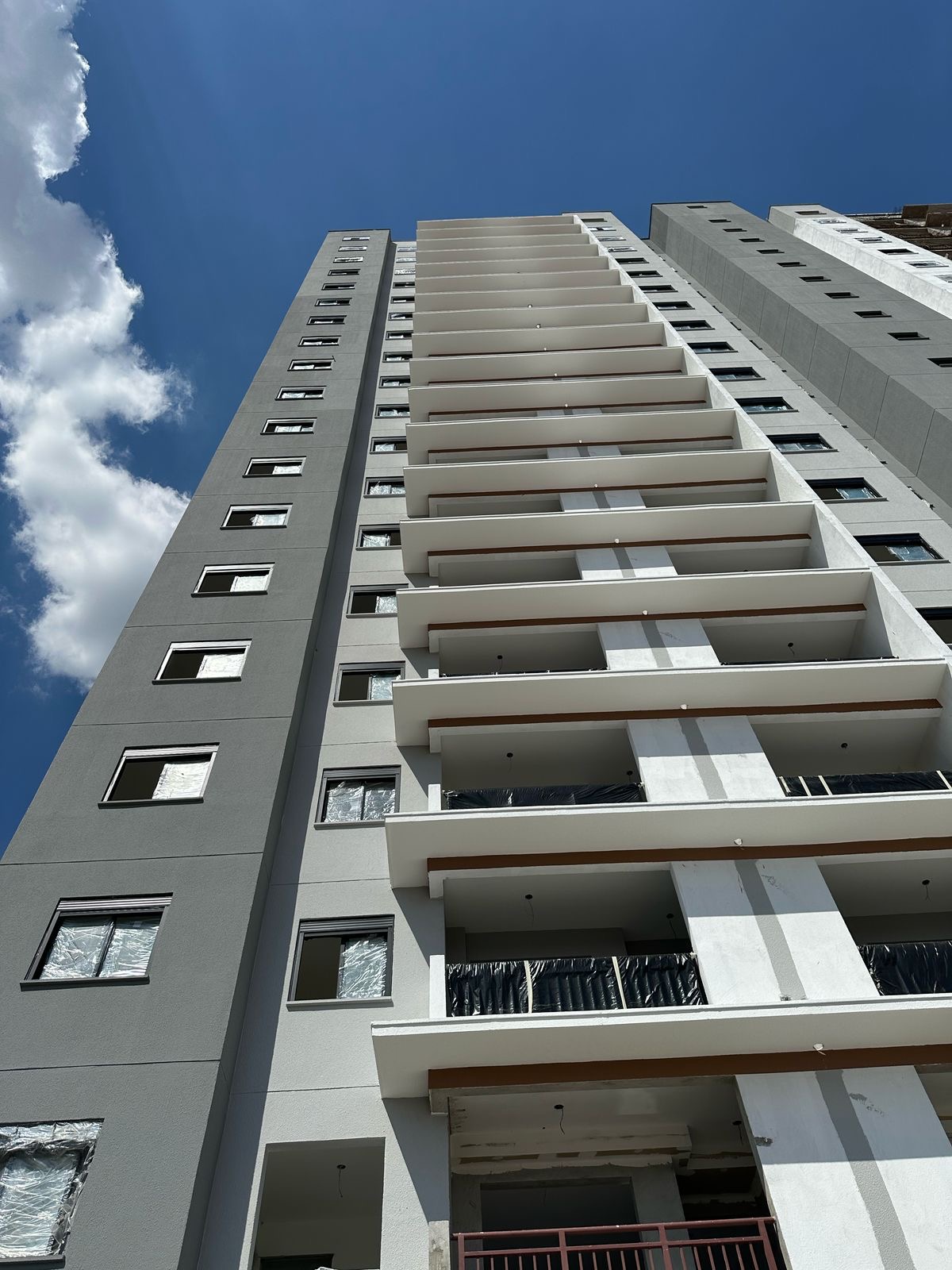

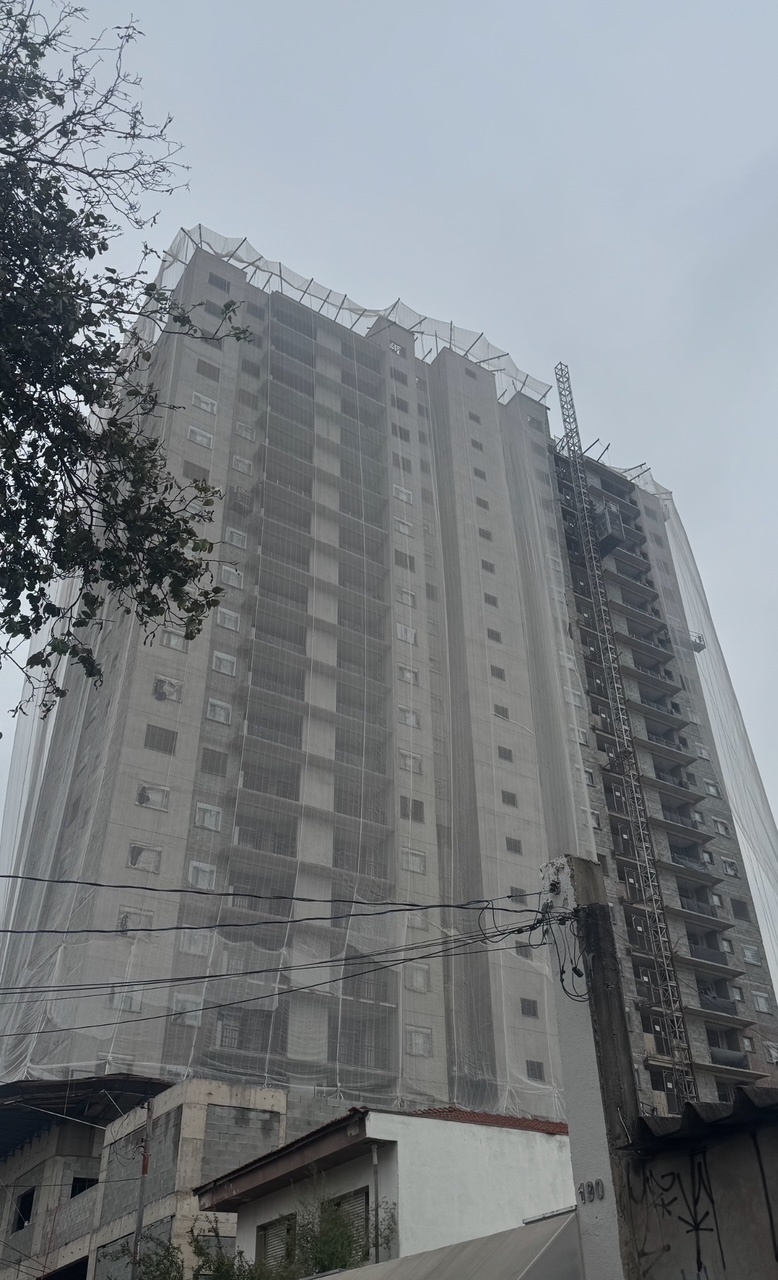

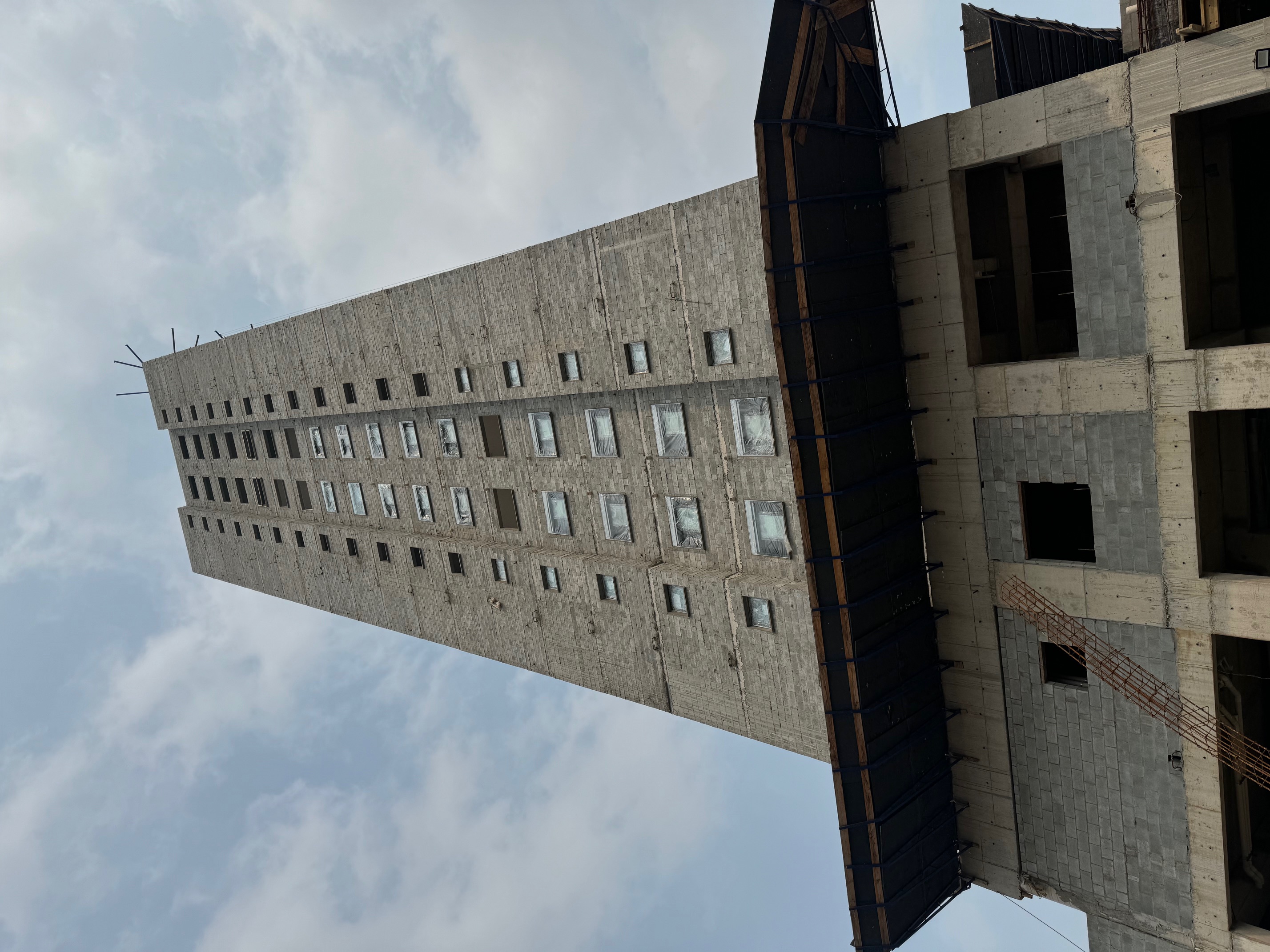

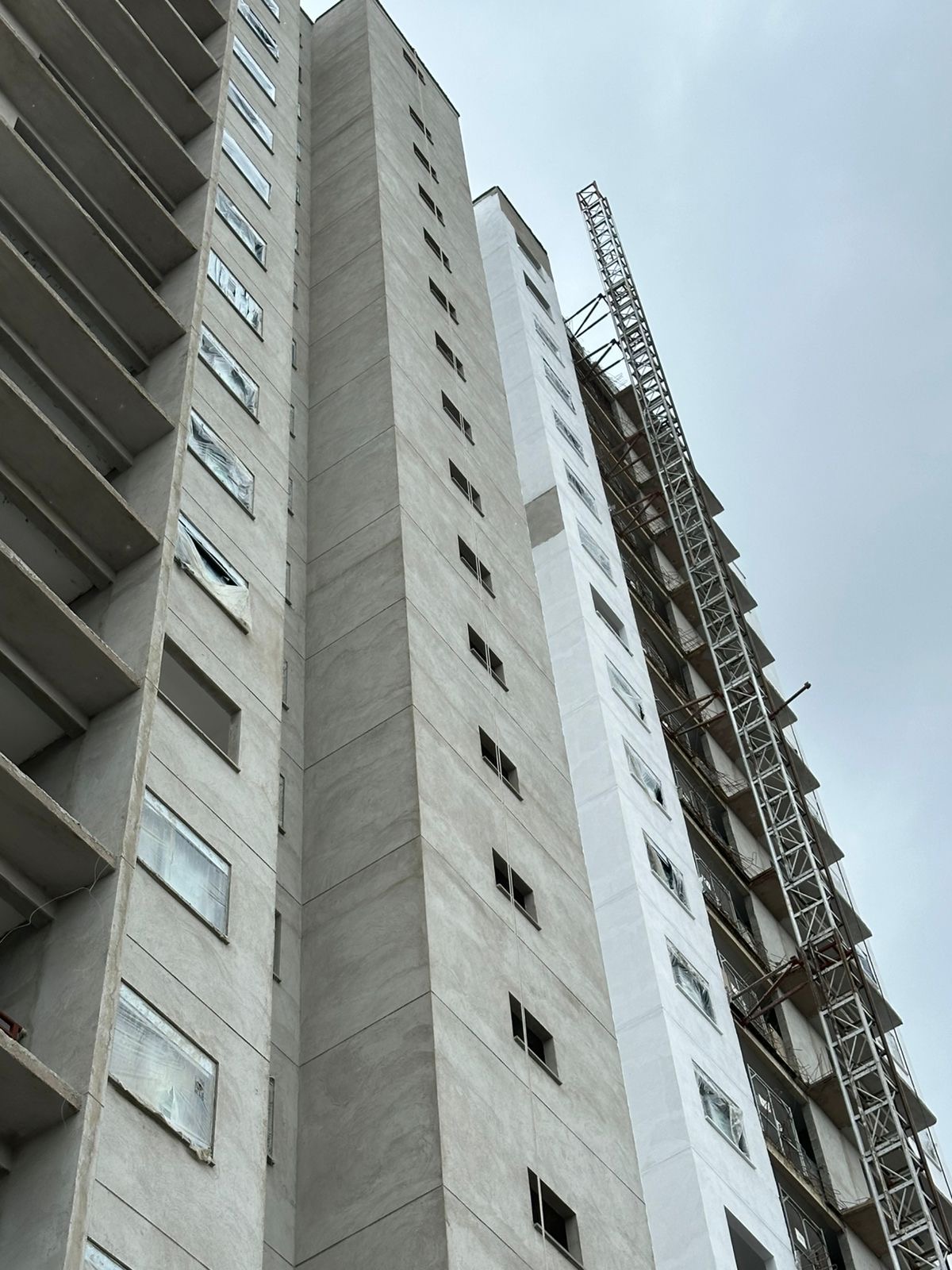

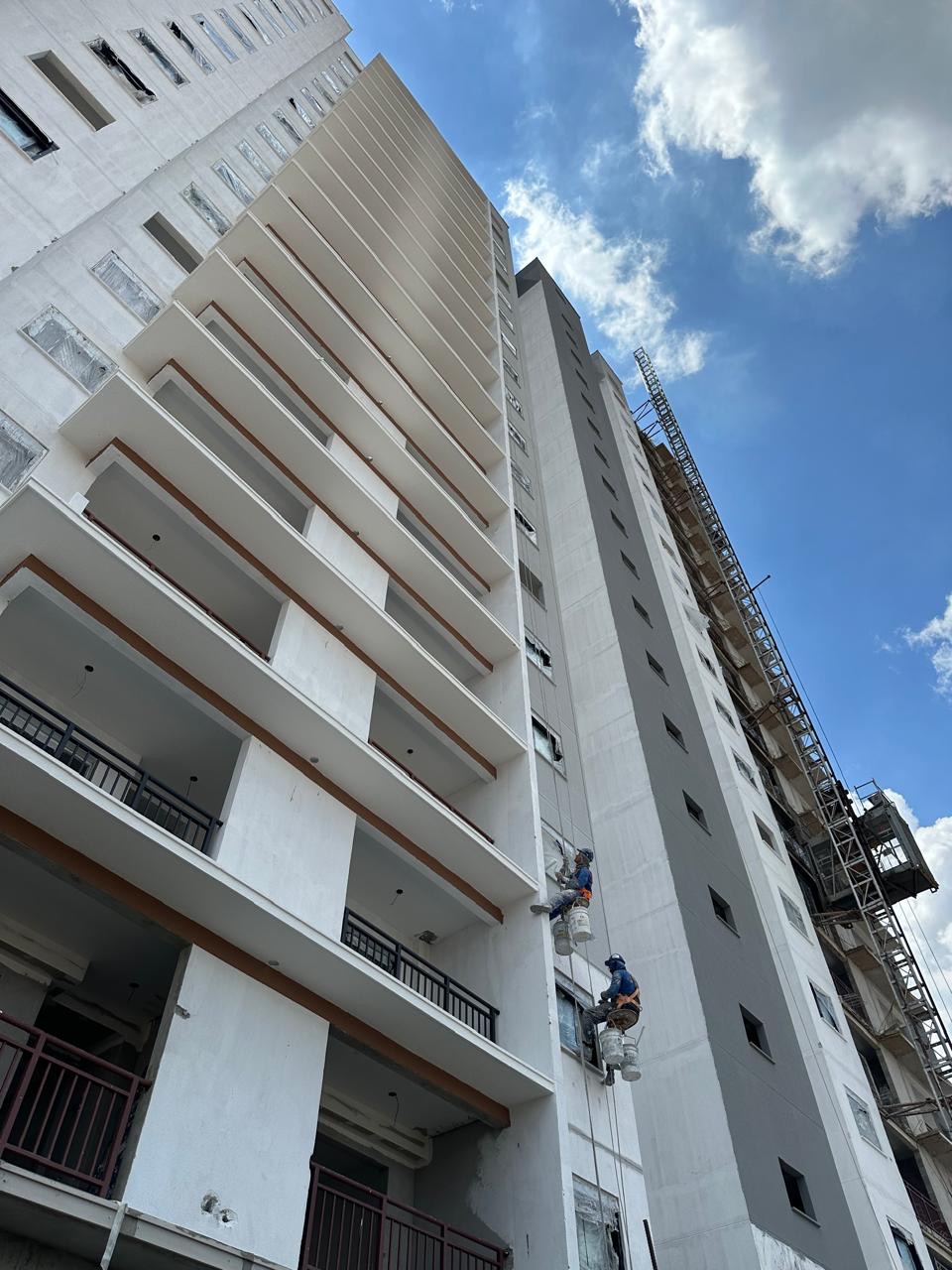

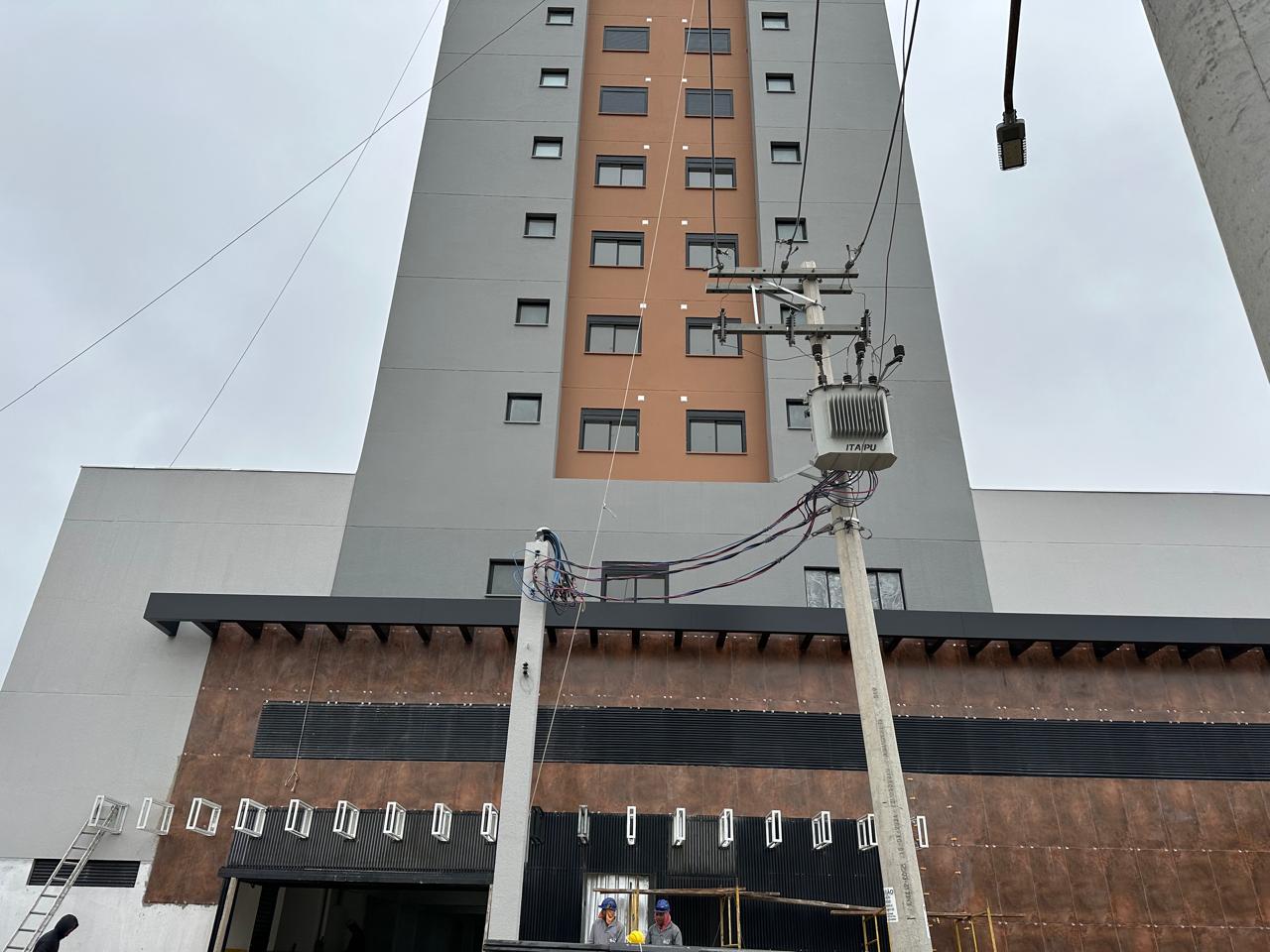

Fase final pintura fachada - 27/02/2025

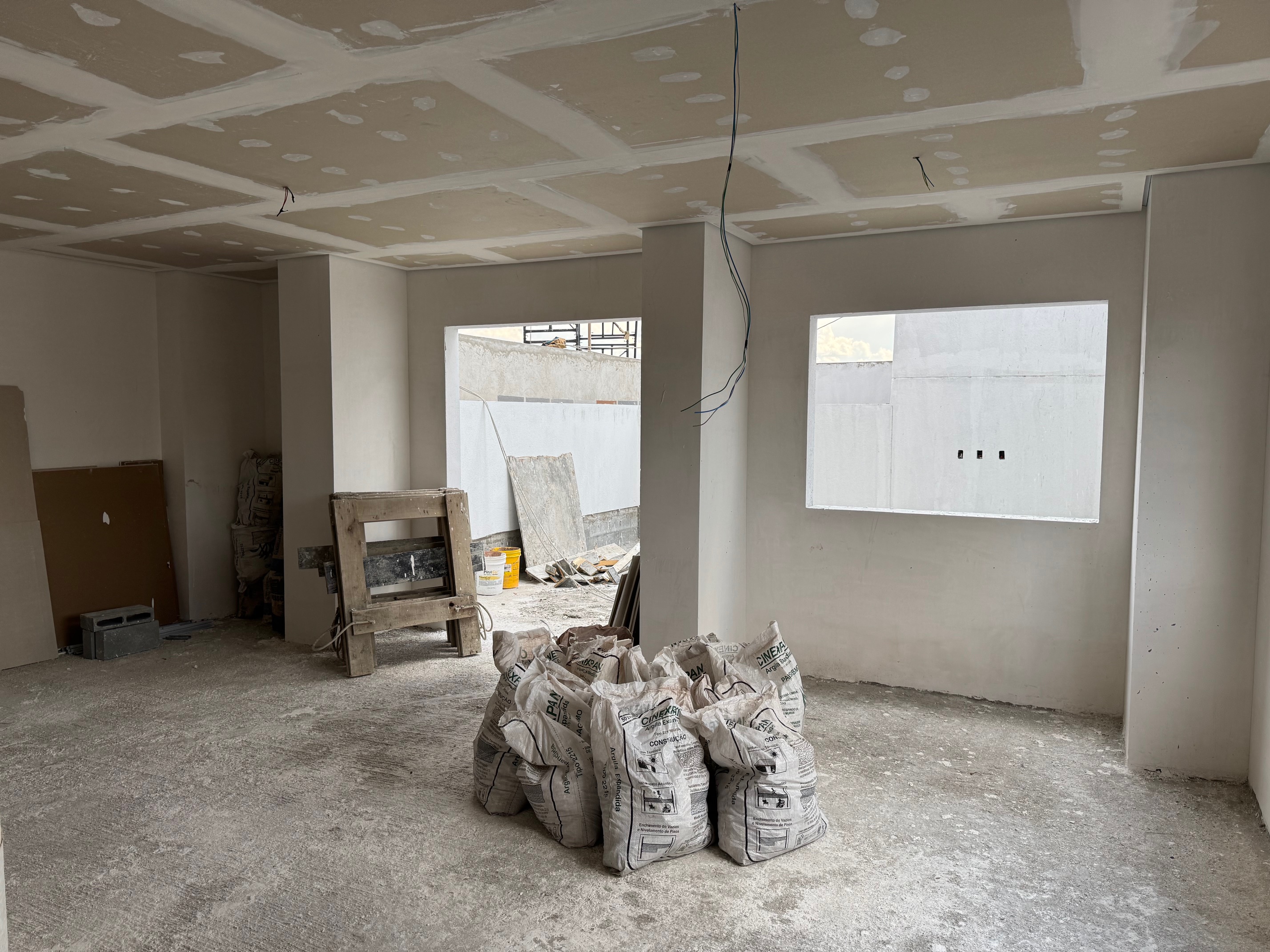

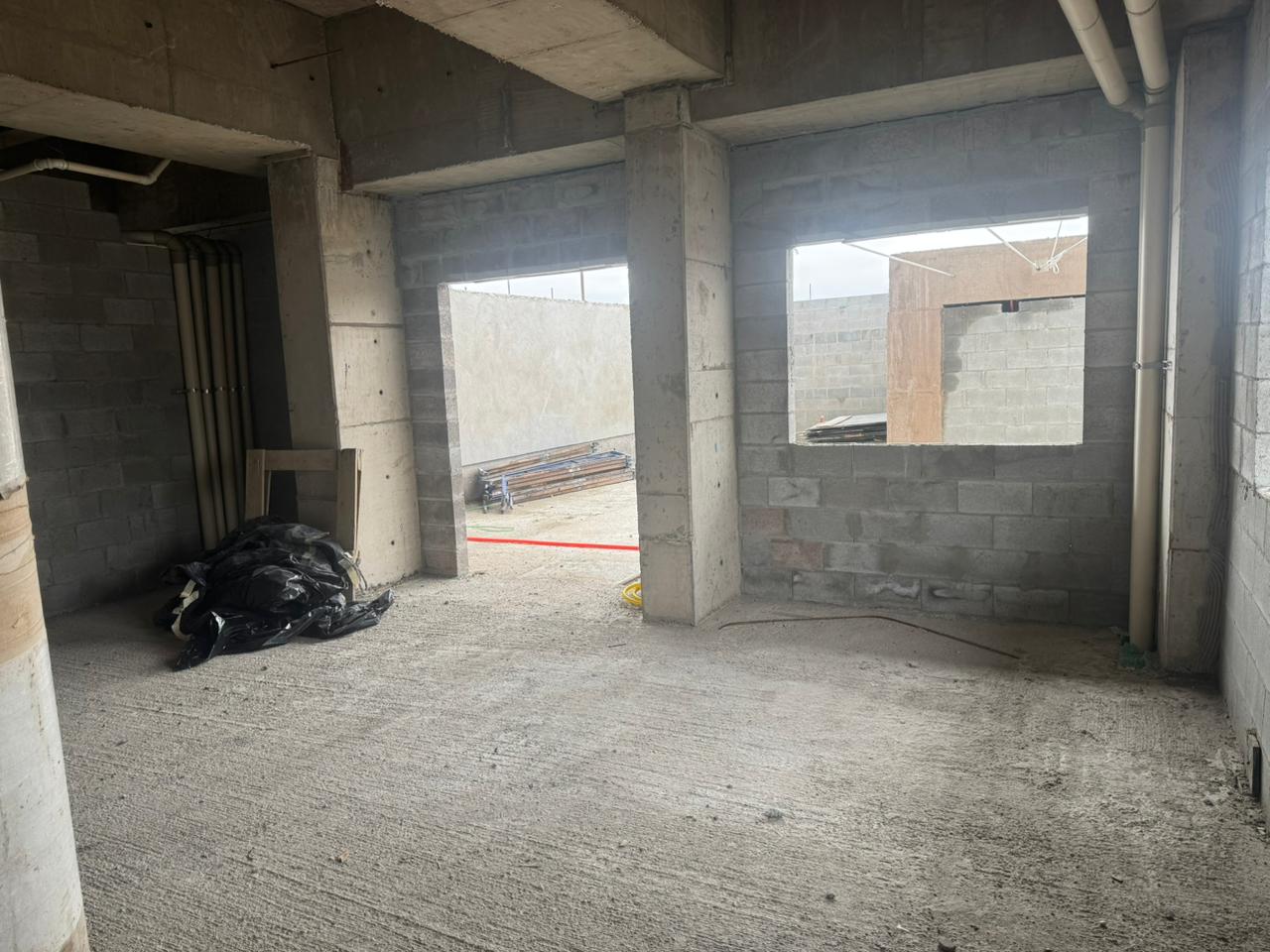

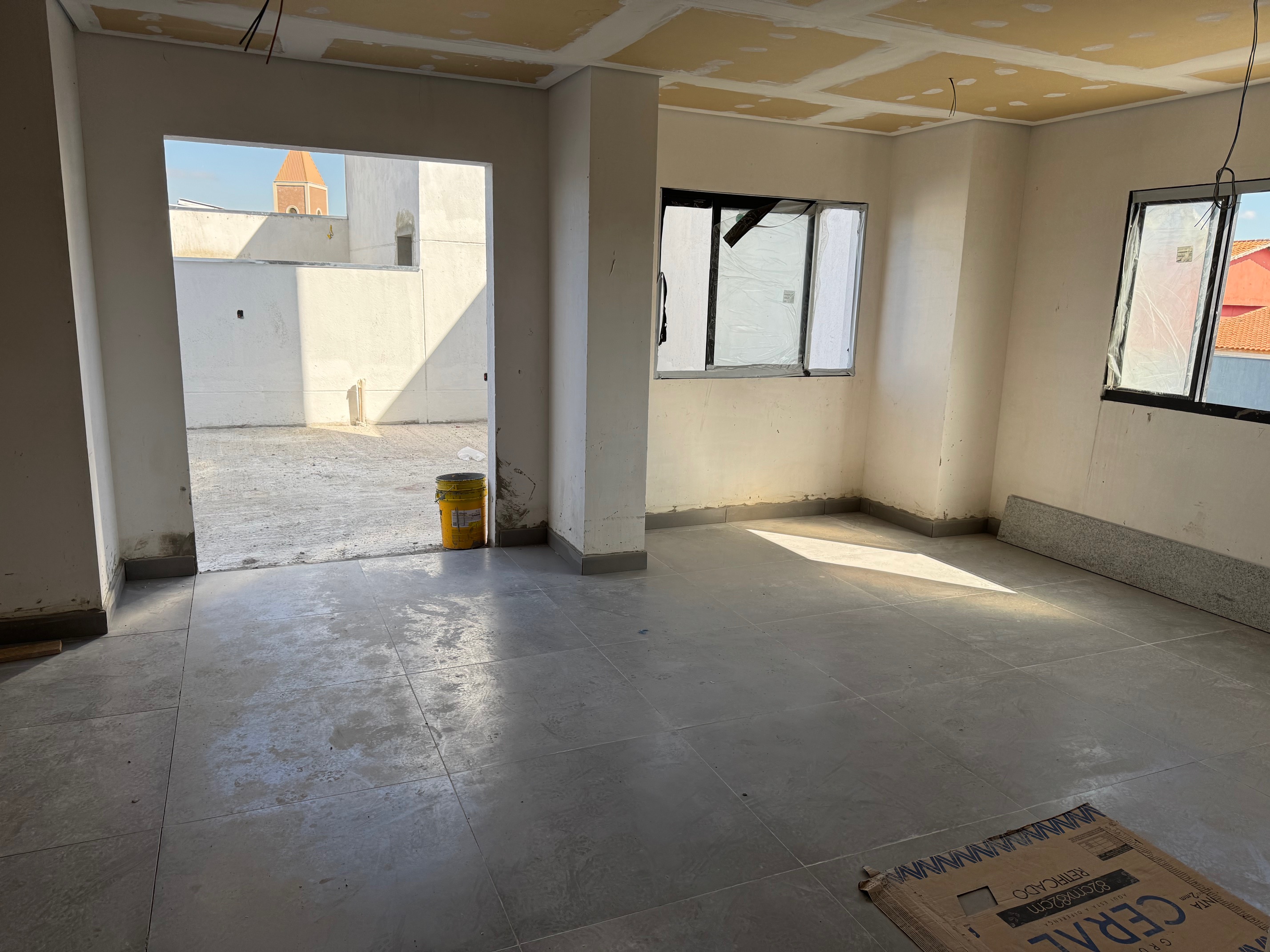

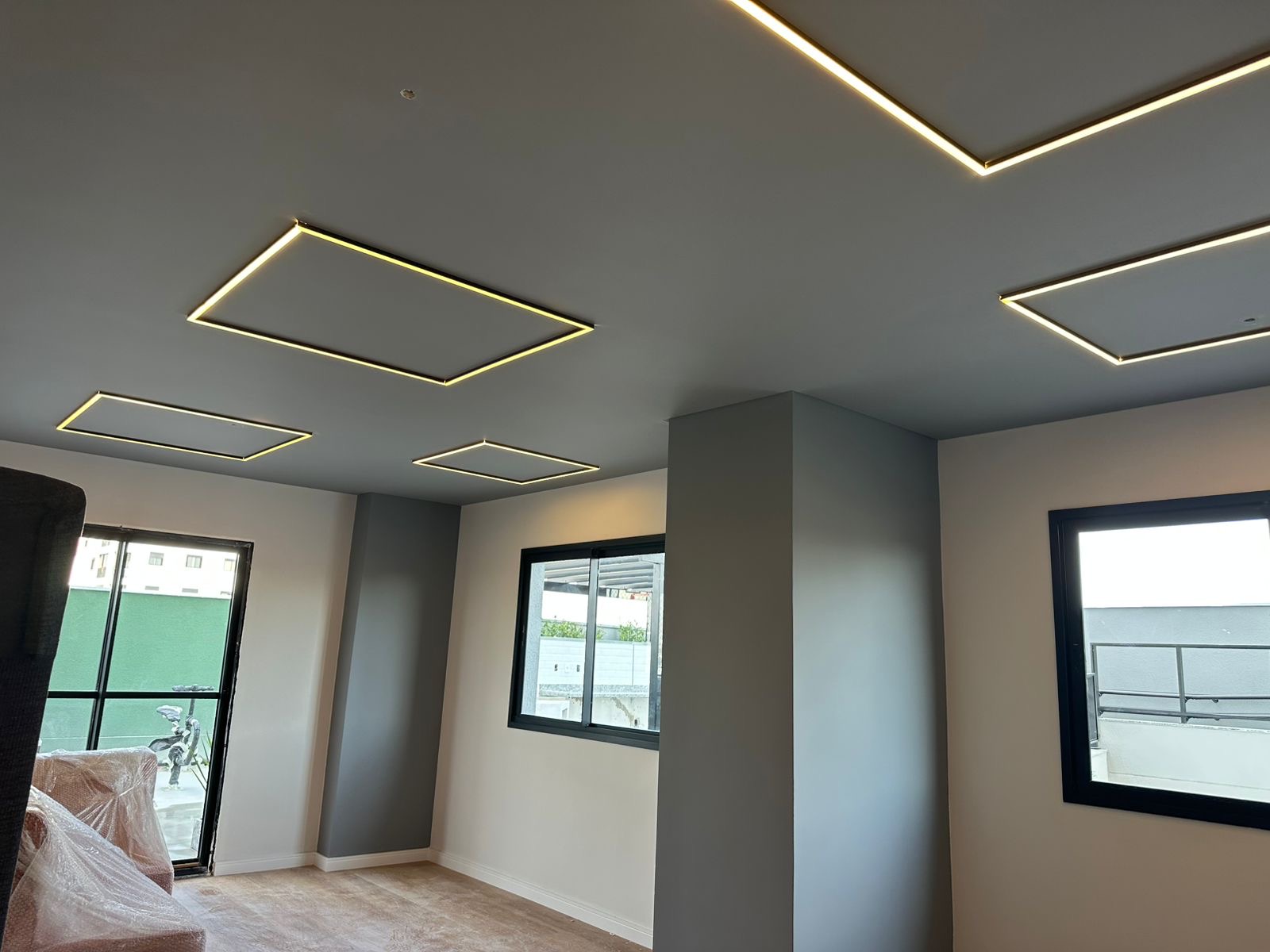

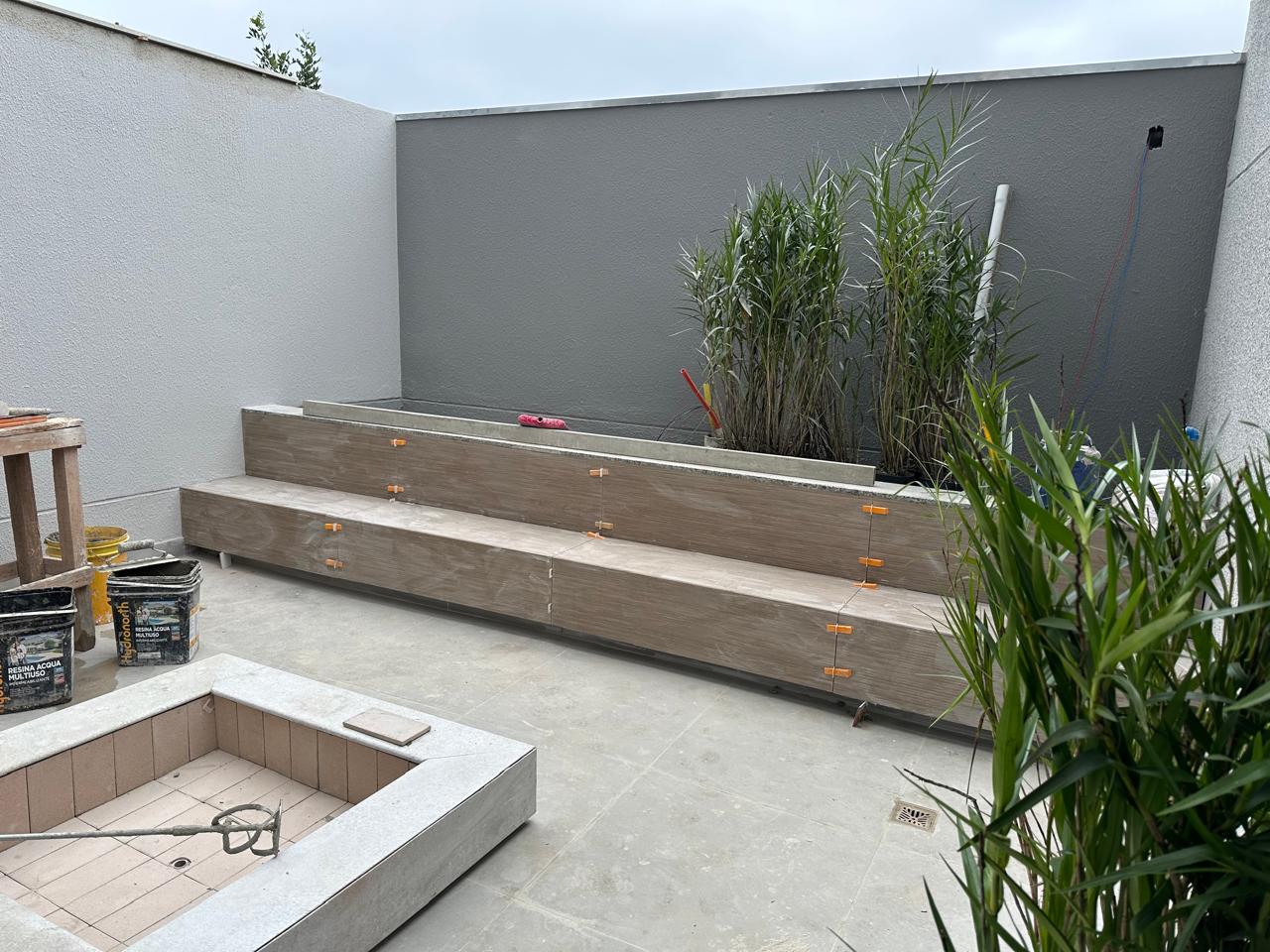

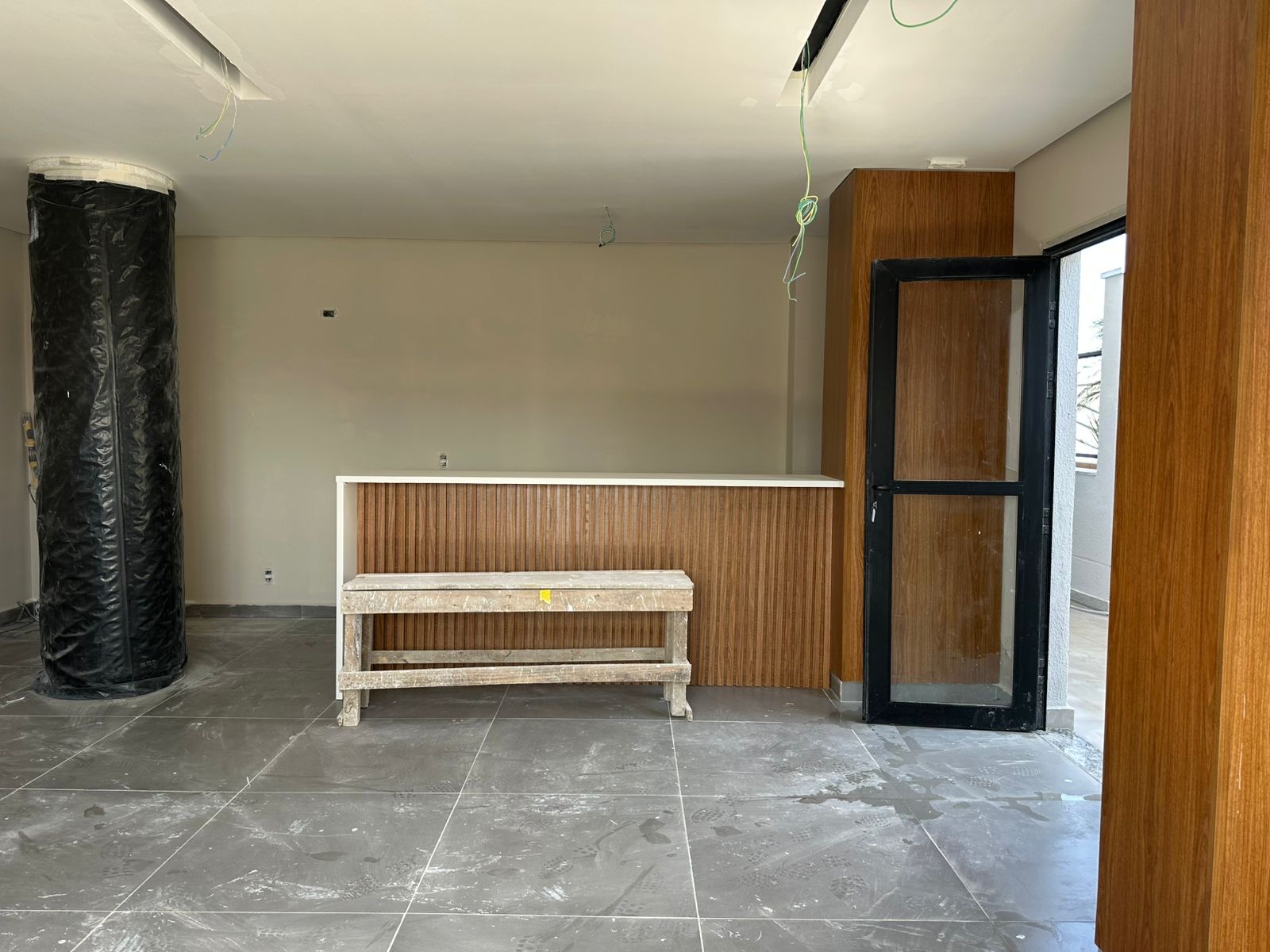

Salão de festas - 25/02/2025
Salão de festas - 25/02/2025

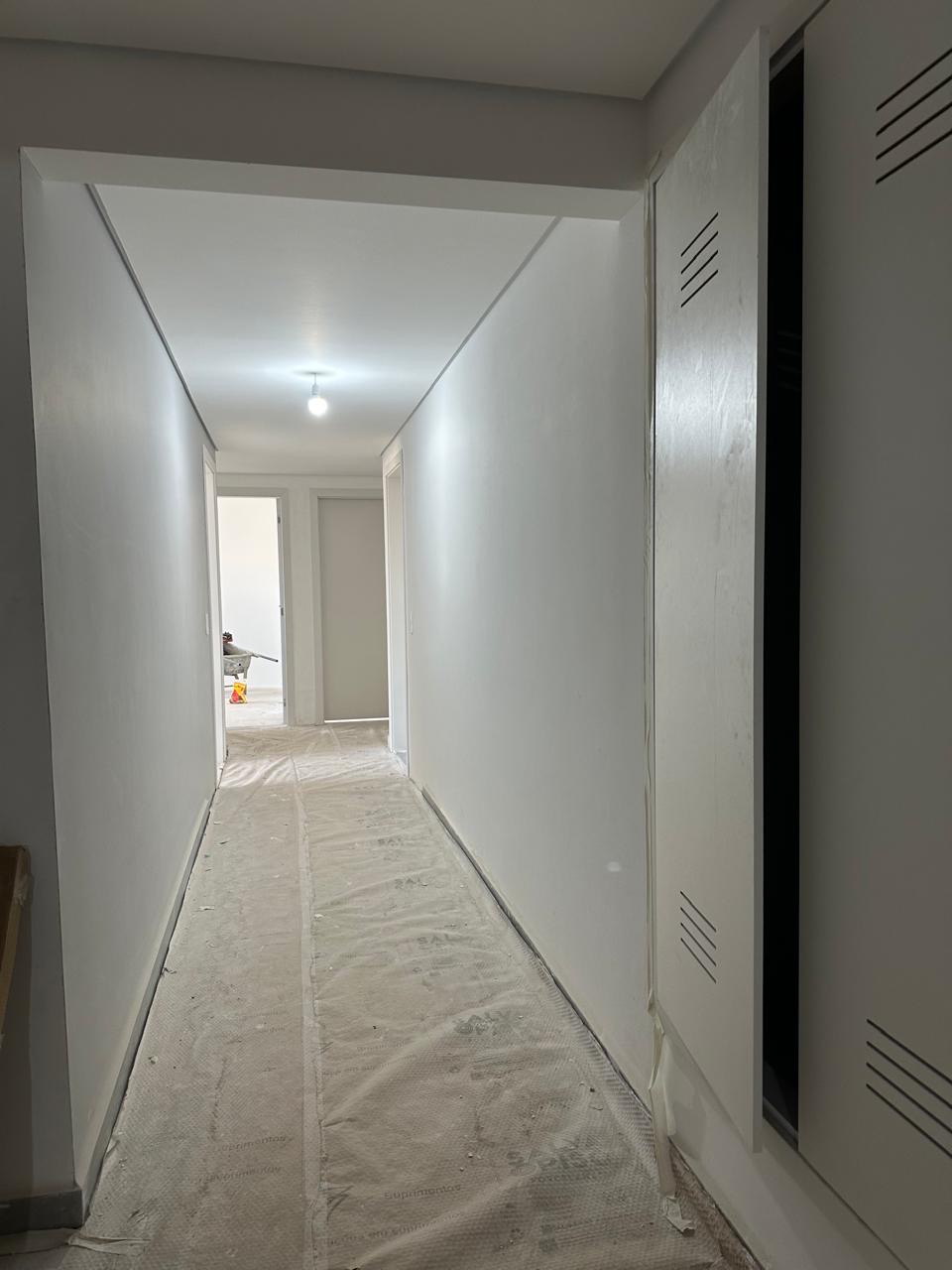

Corredor acesso apartamentos - 07/02/2025

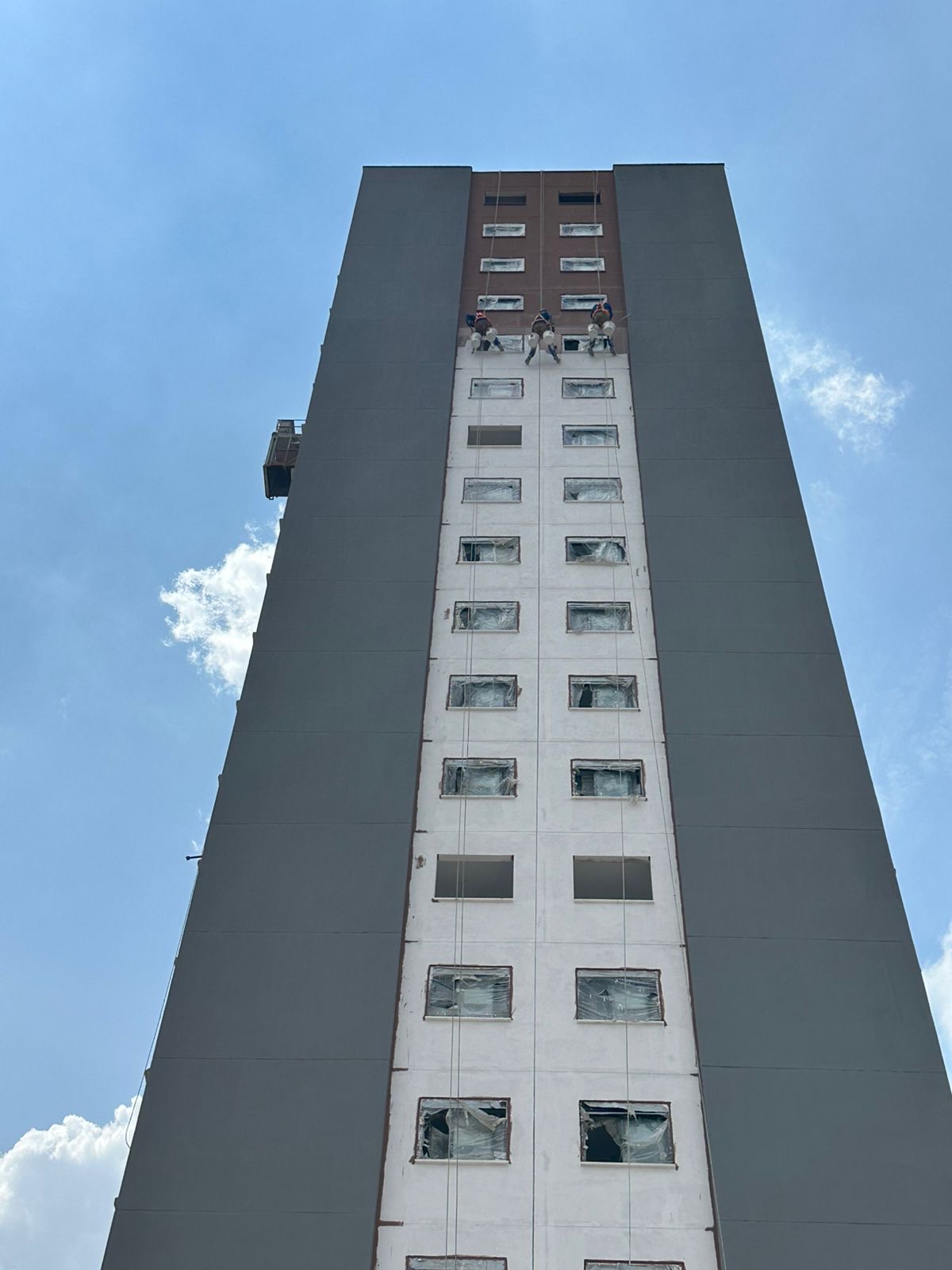

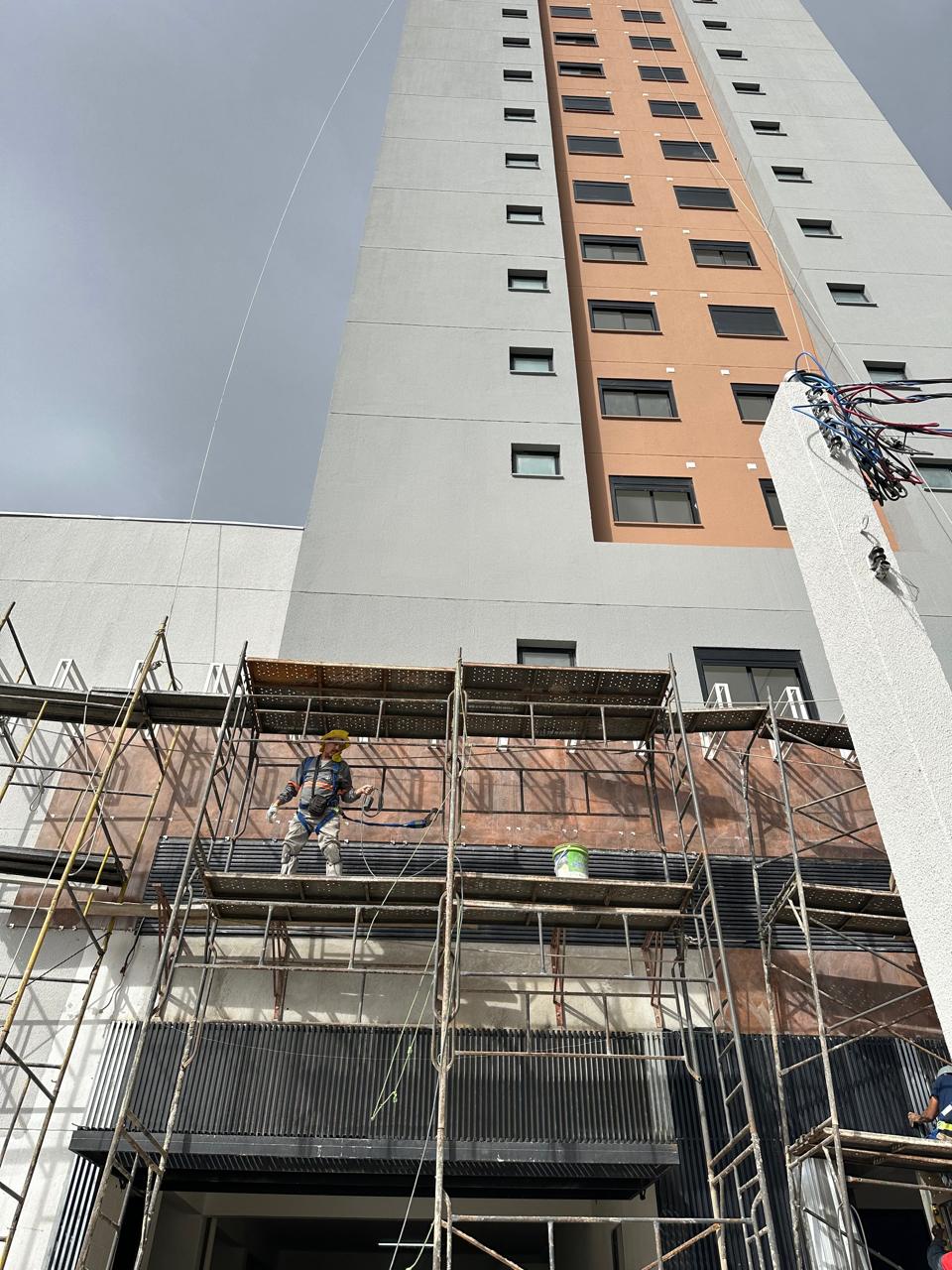

Pintura fachada - 07/02/2025
Pintura fachada - 05/02/2025
Corredor acesso apartamentos - 05/02/2025

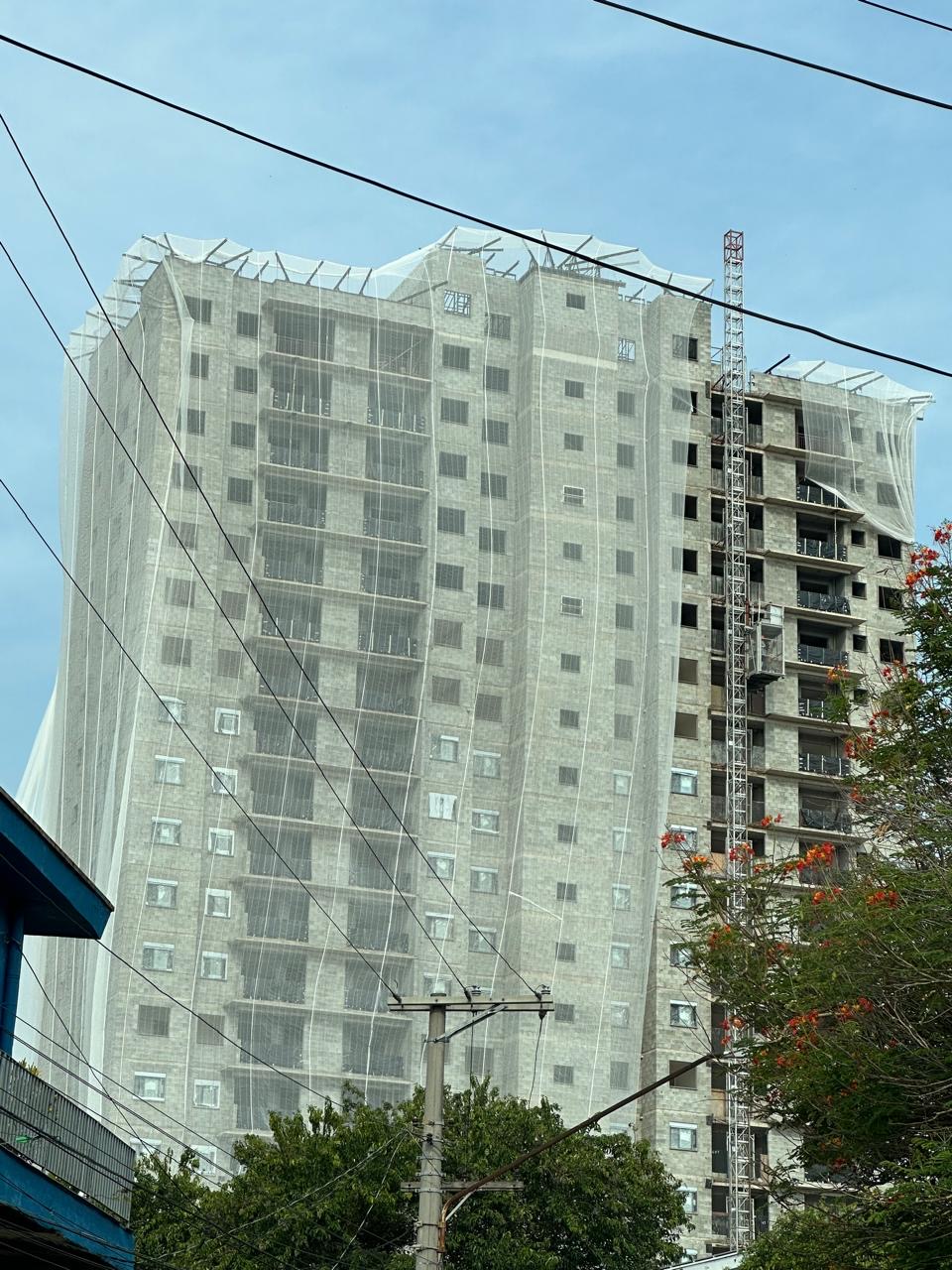

Pintura fachada - 24/01/2025
Início pintura fachada - 07/01/2025

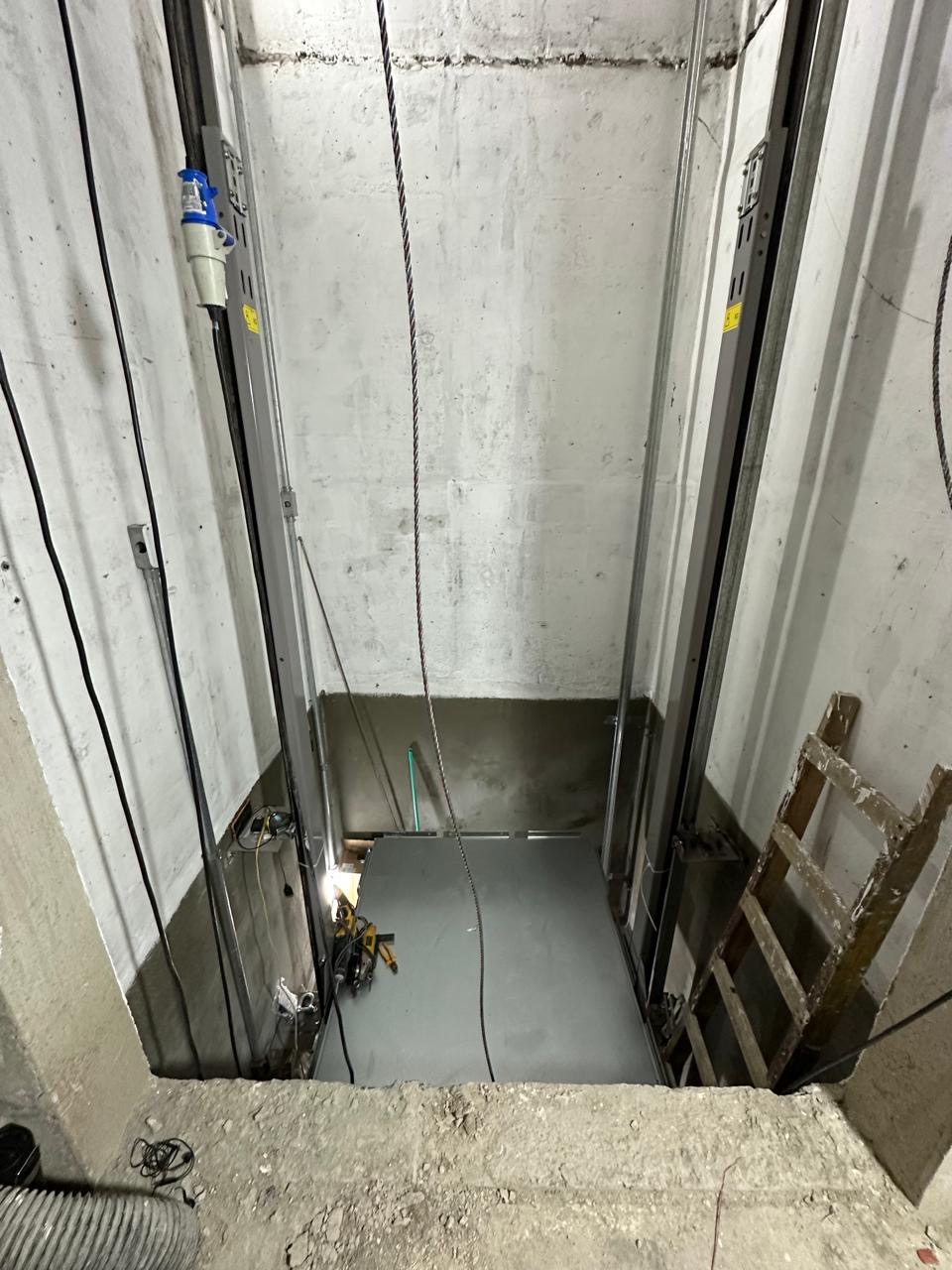

Instalação elevadores - 07/01/2025

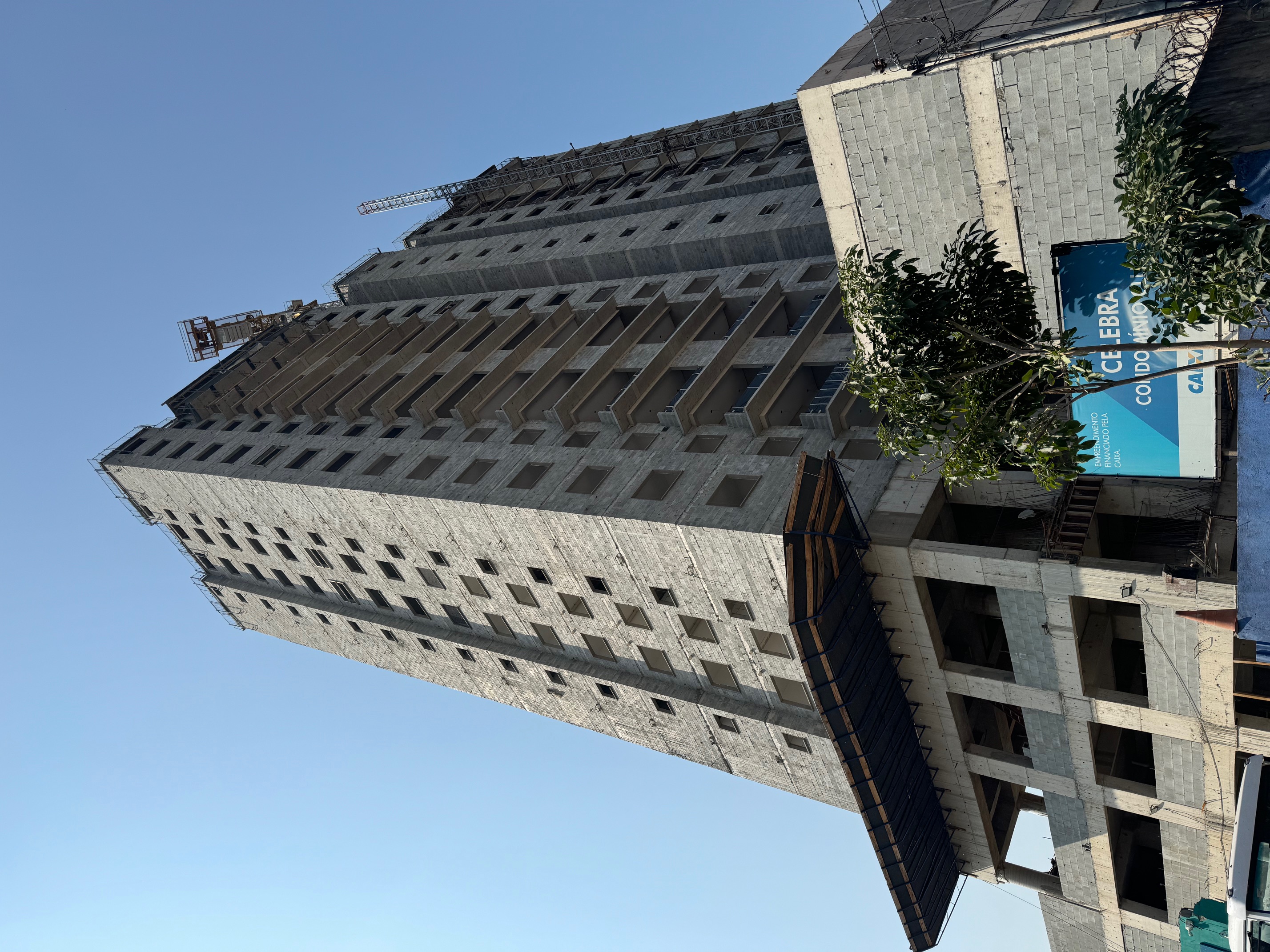

Instalação portas - 07/01/2025
Instalação elevadores - 17/12/2024

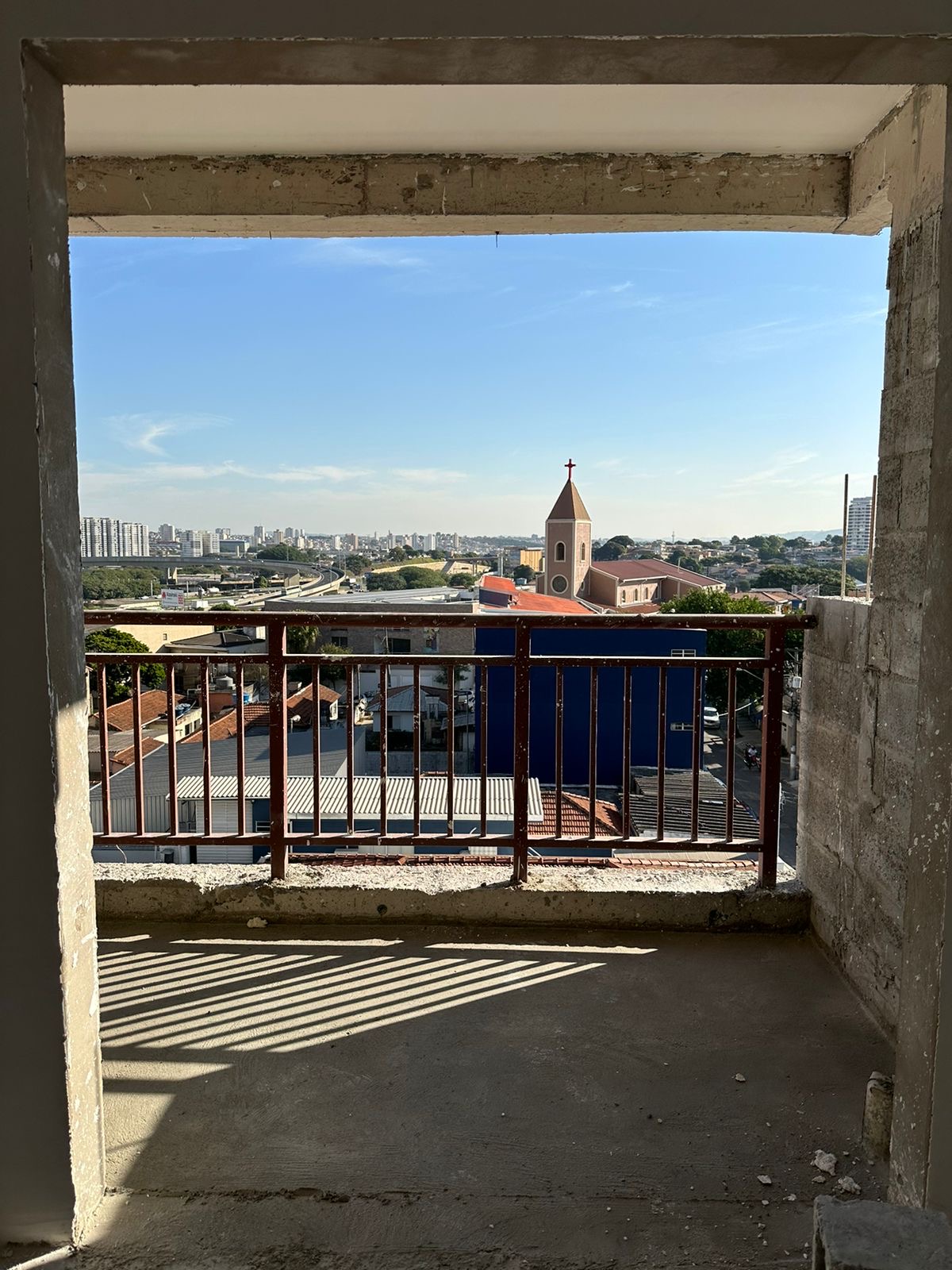

Instalação portas varanda - 06/12/2024

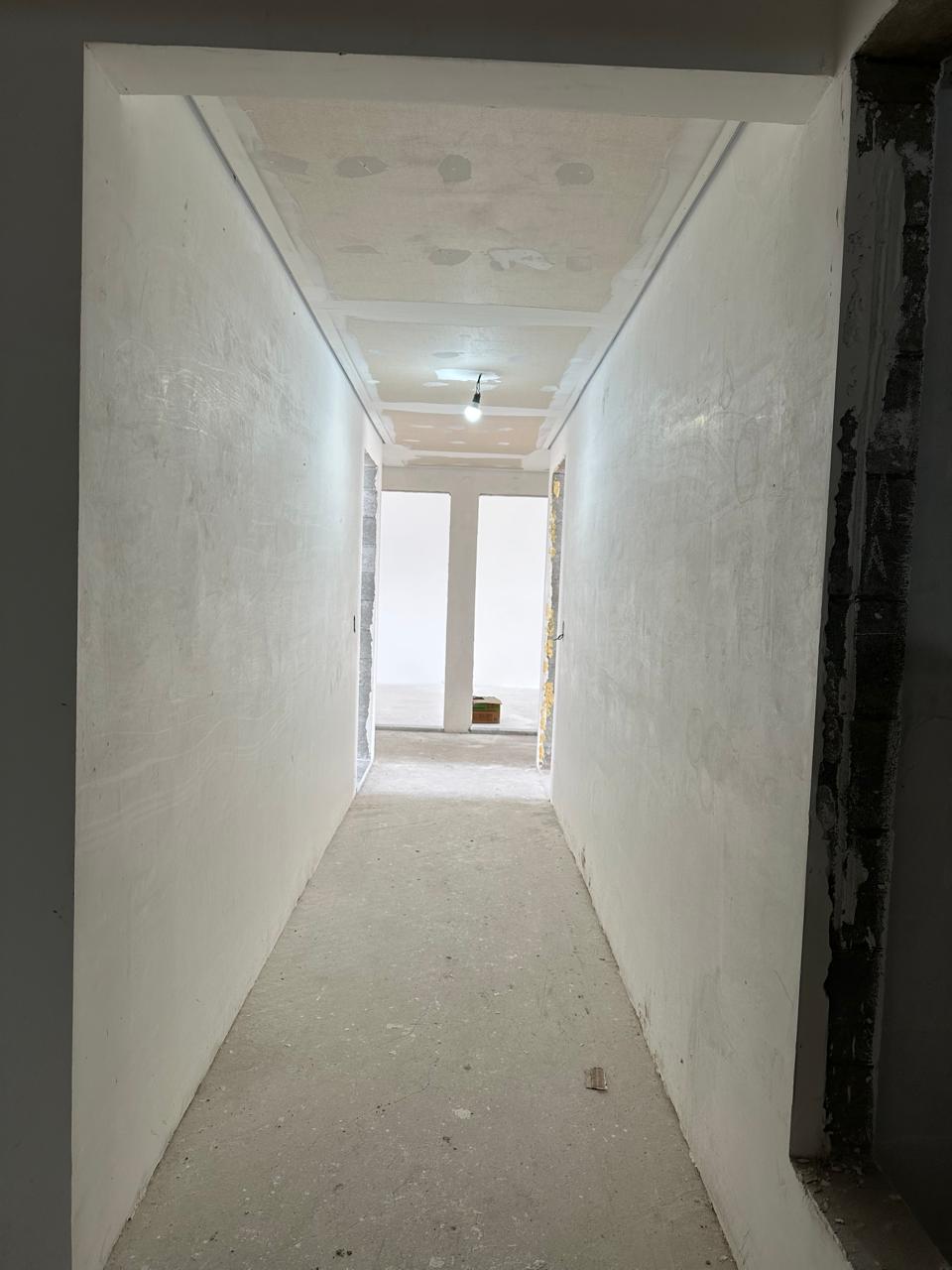

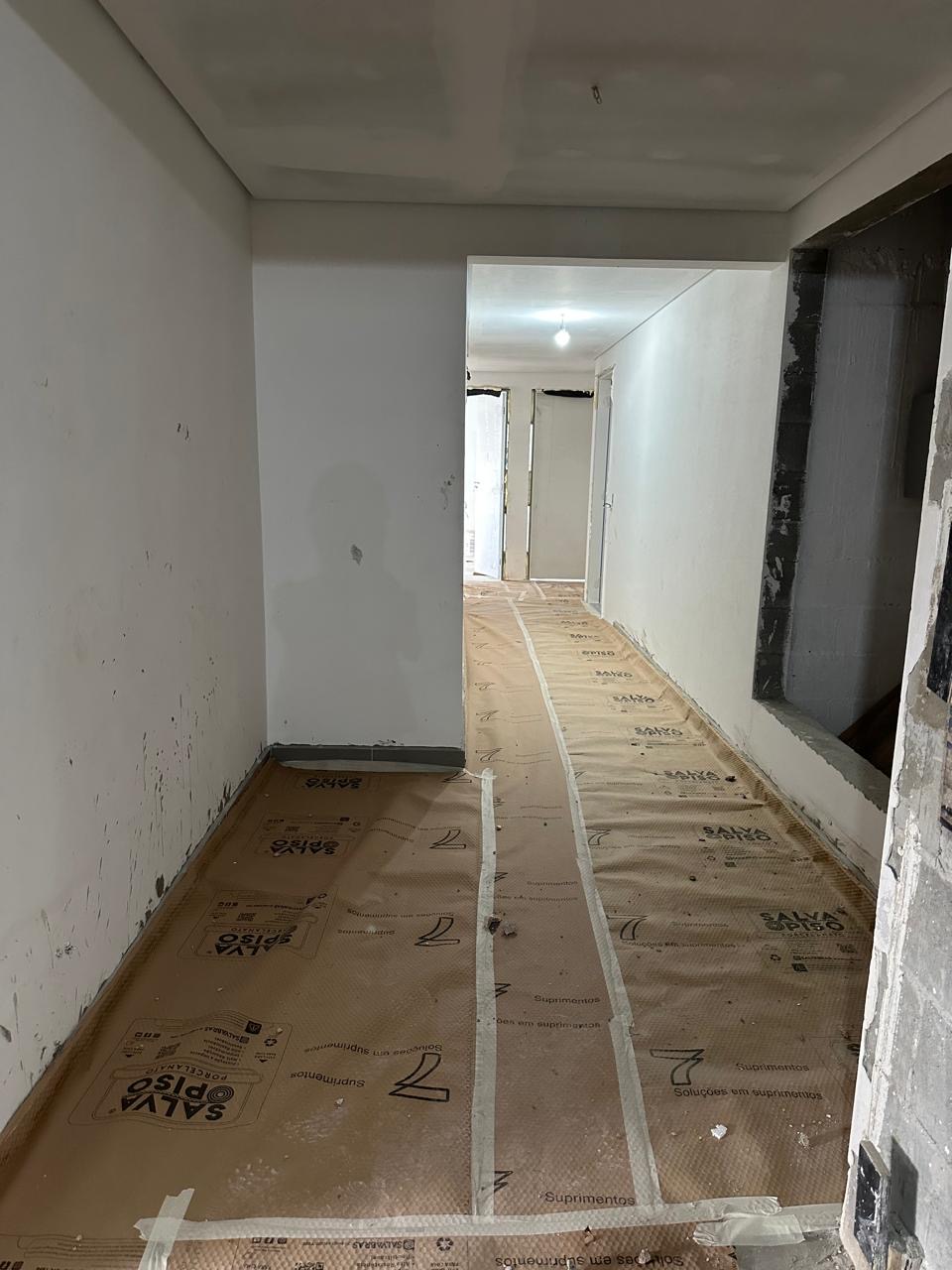

Corredor acesso apartamentos - 06/12/2024

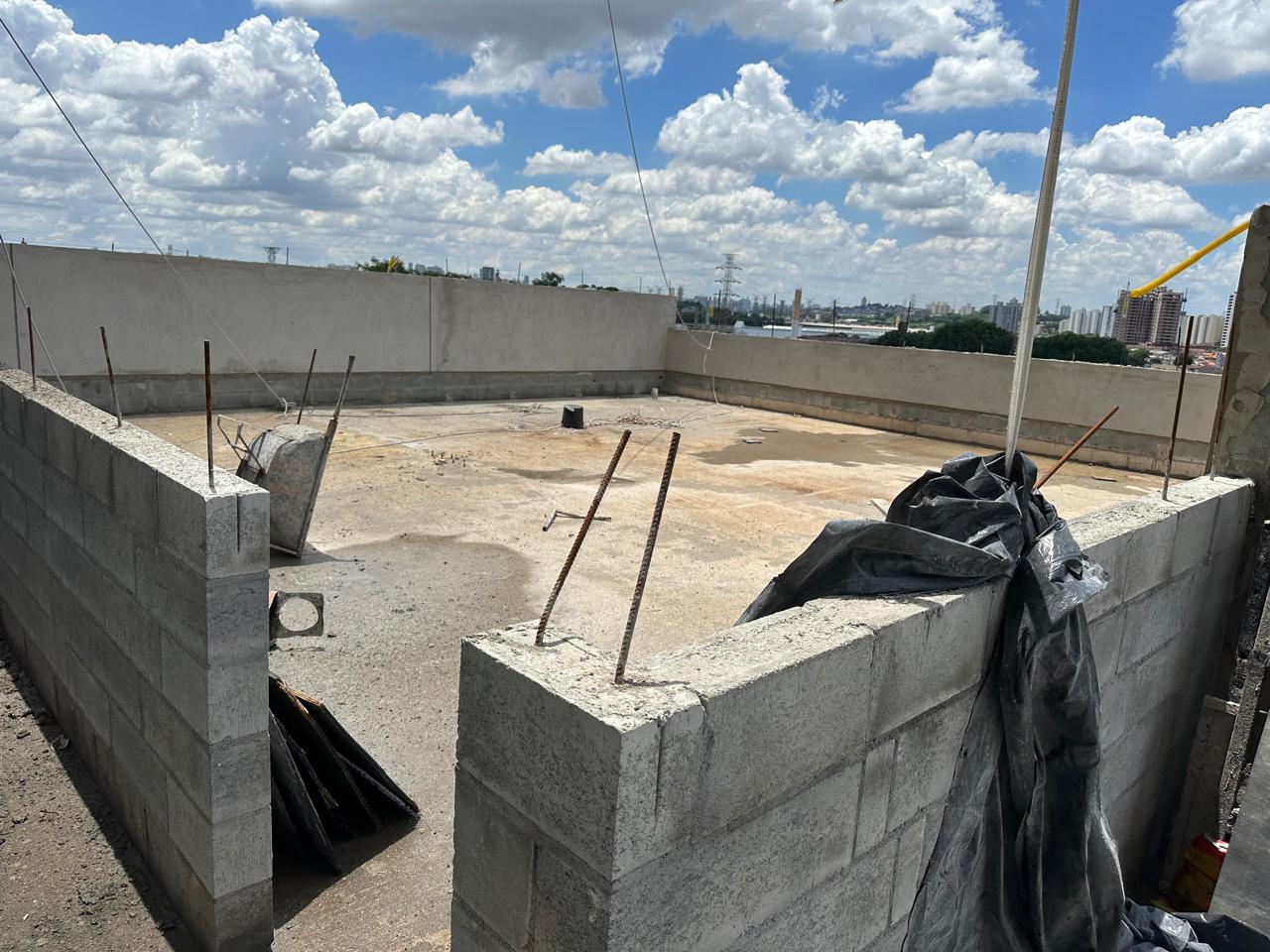

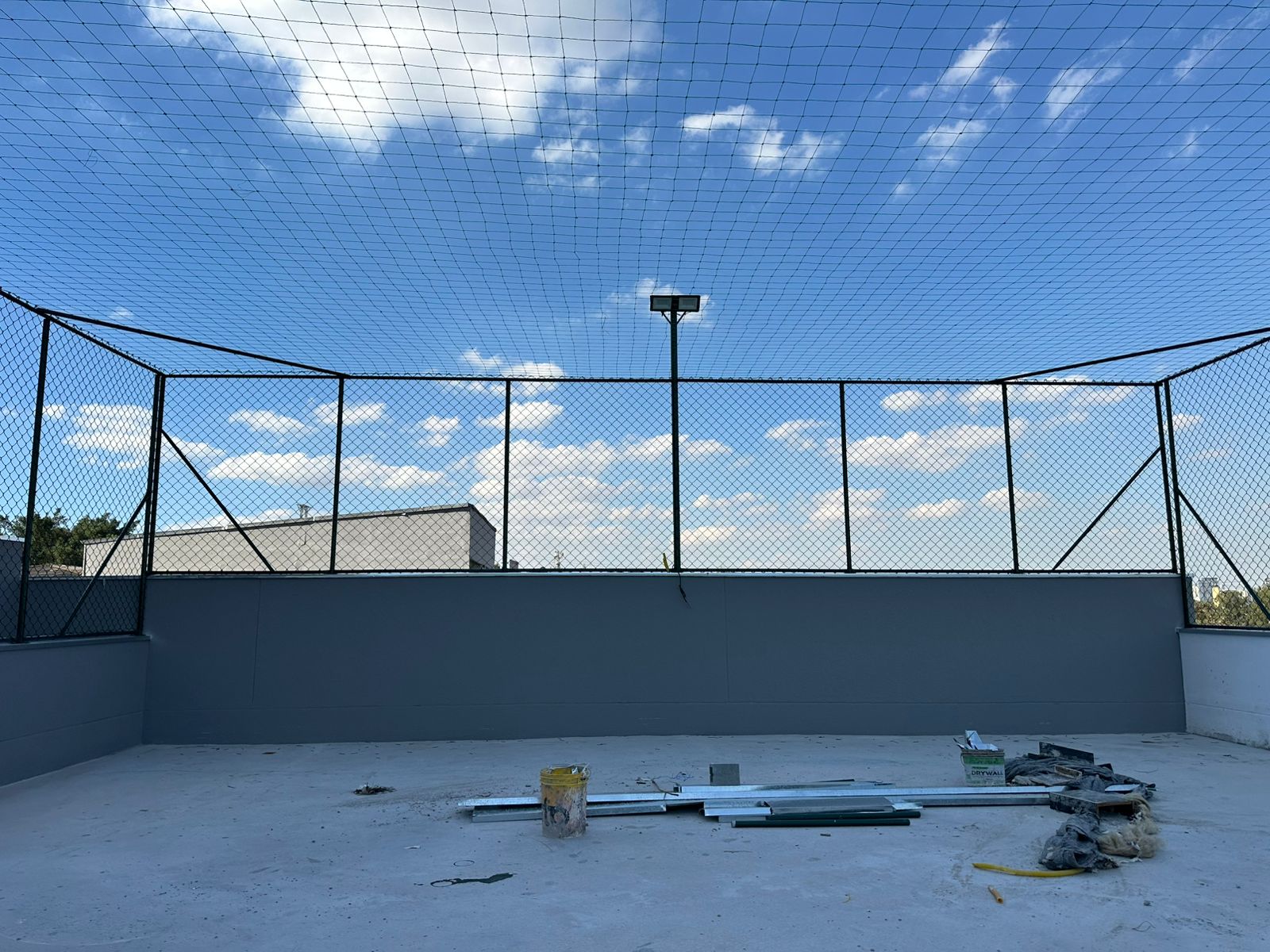

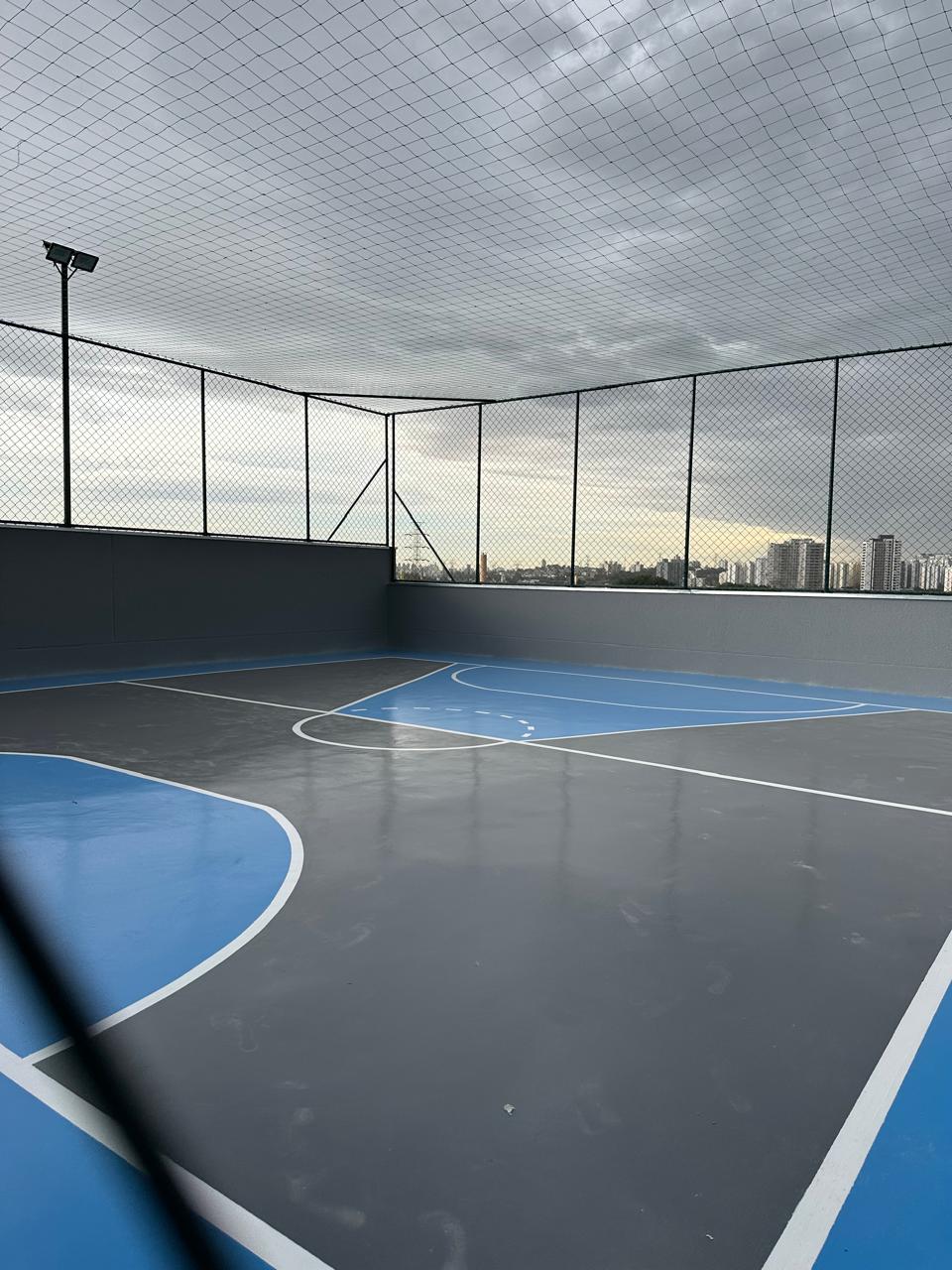

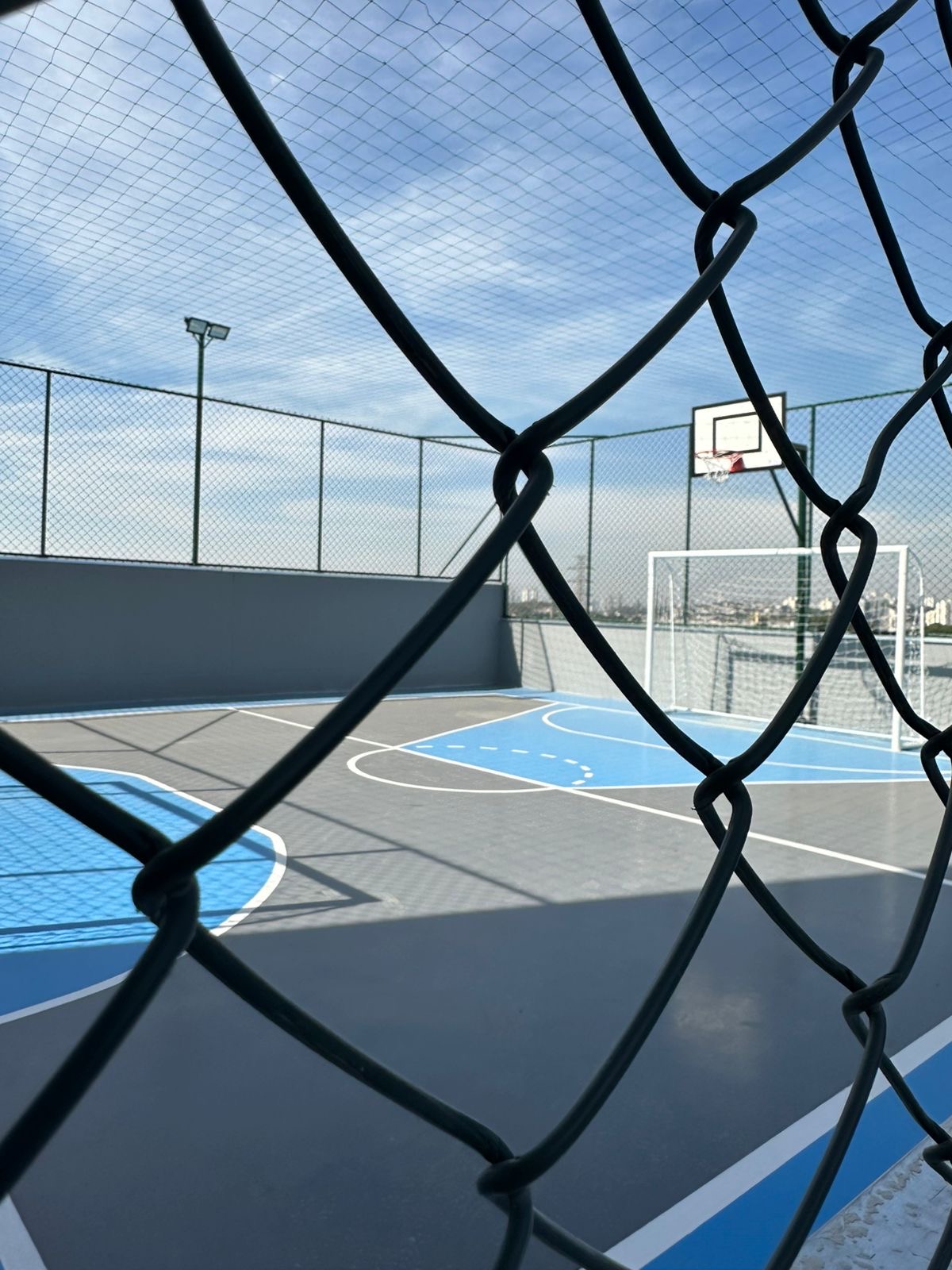

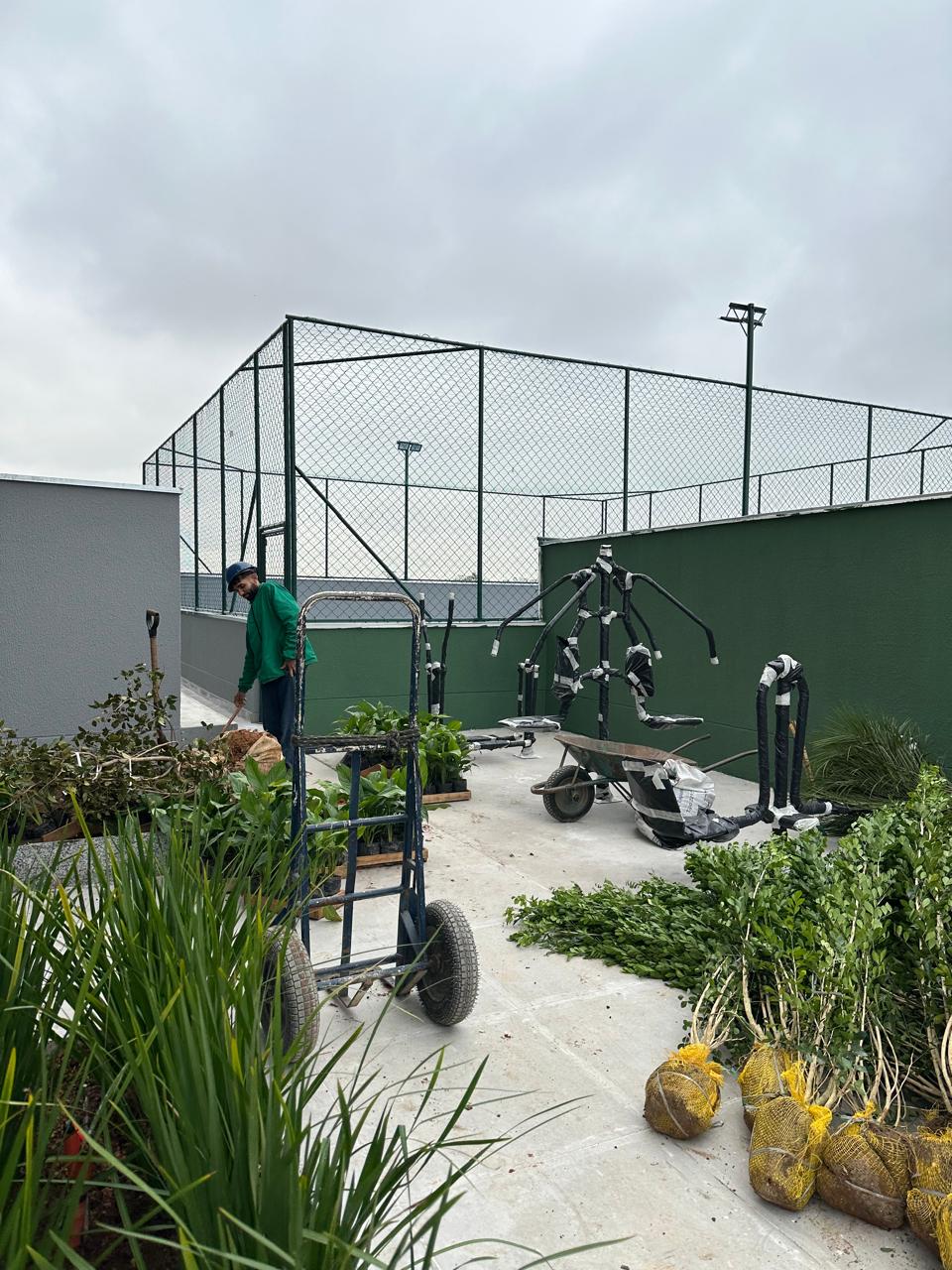

Quadra esportiva - 06/12/2024

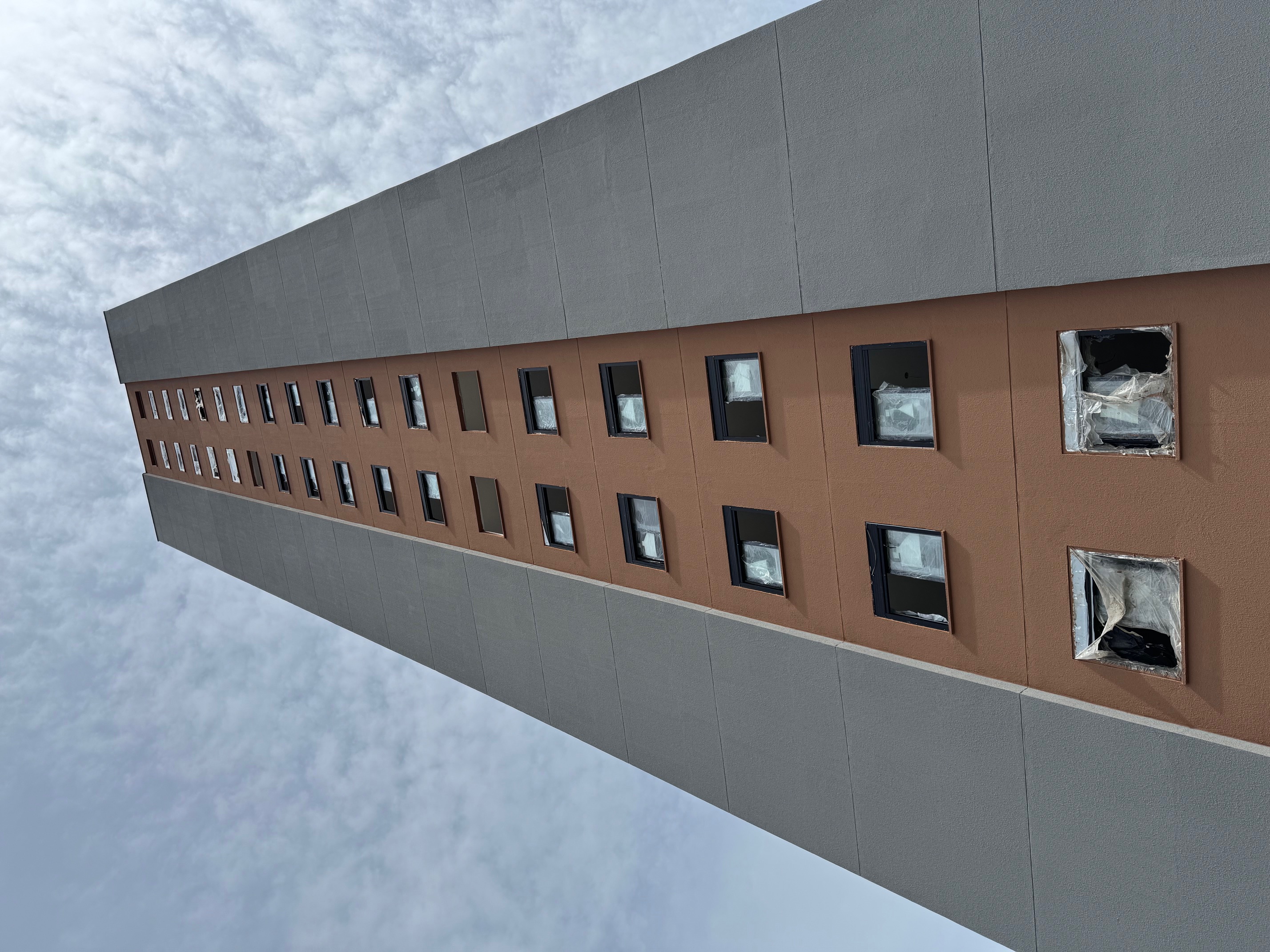

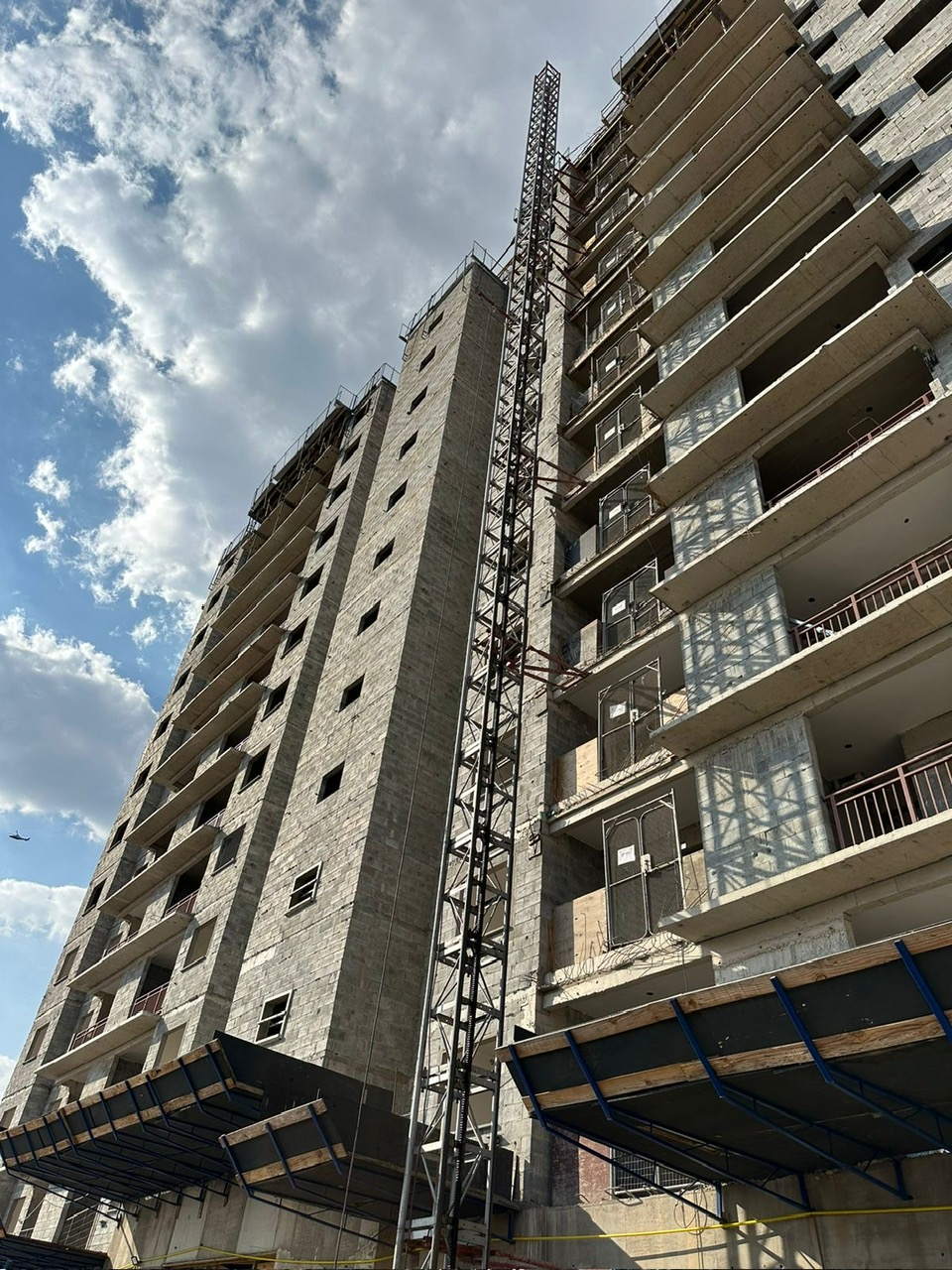

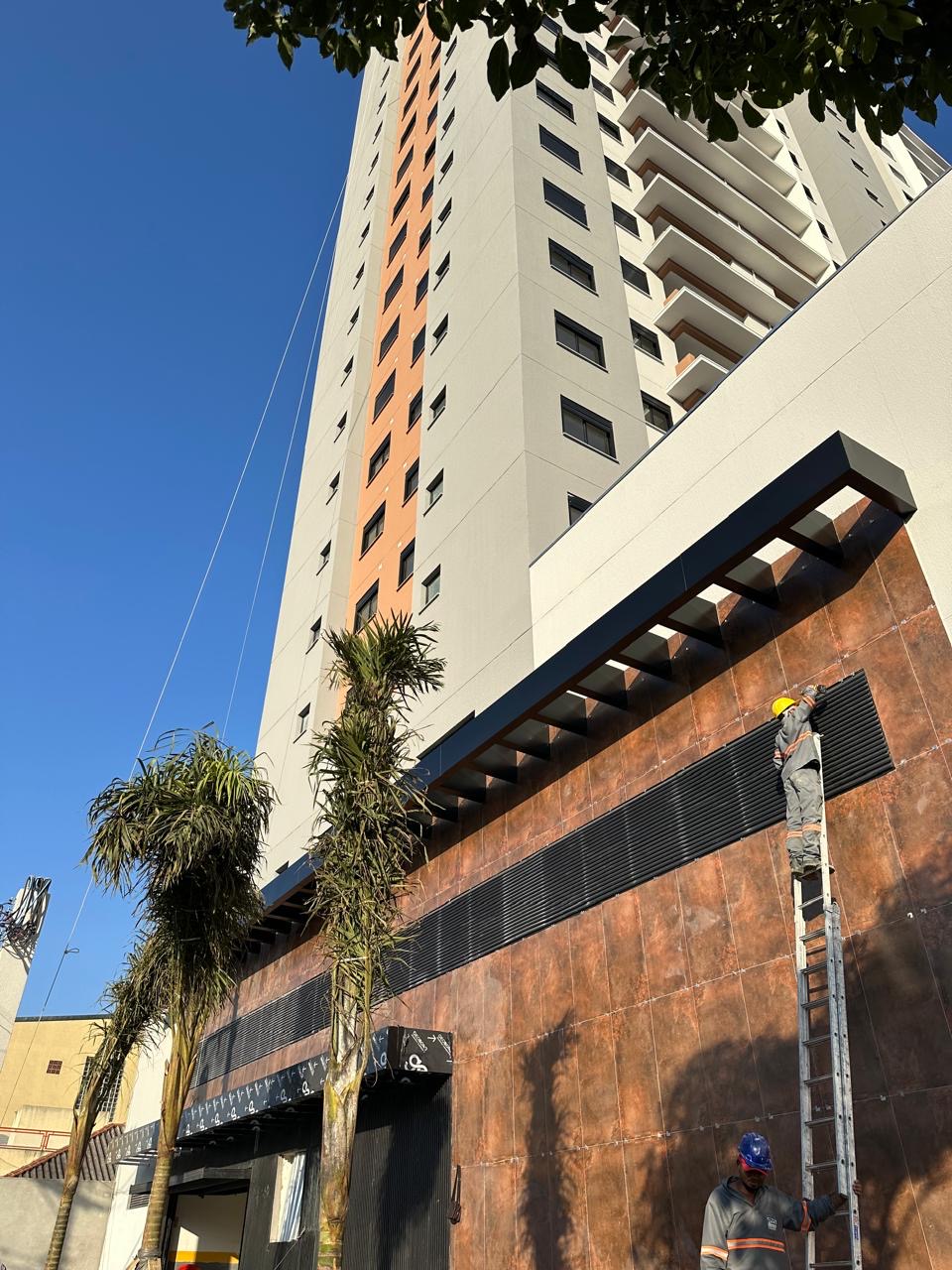

Acabamento fachada - 13/11/2024
Salão de festas - 13/11/2024

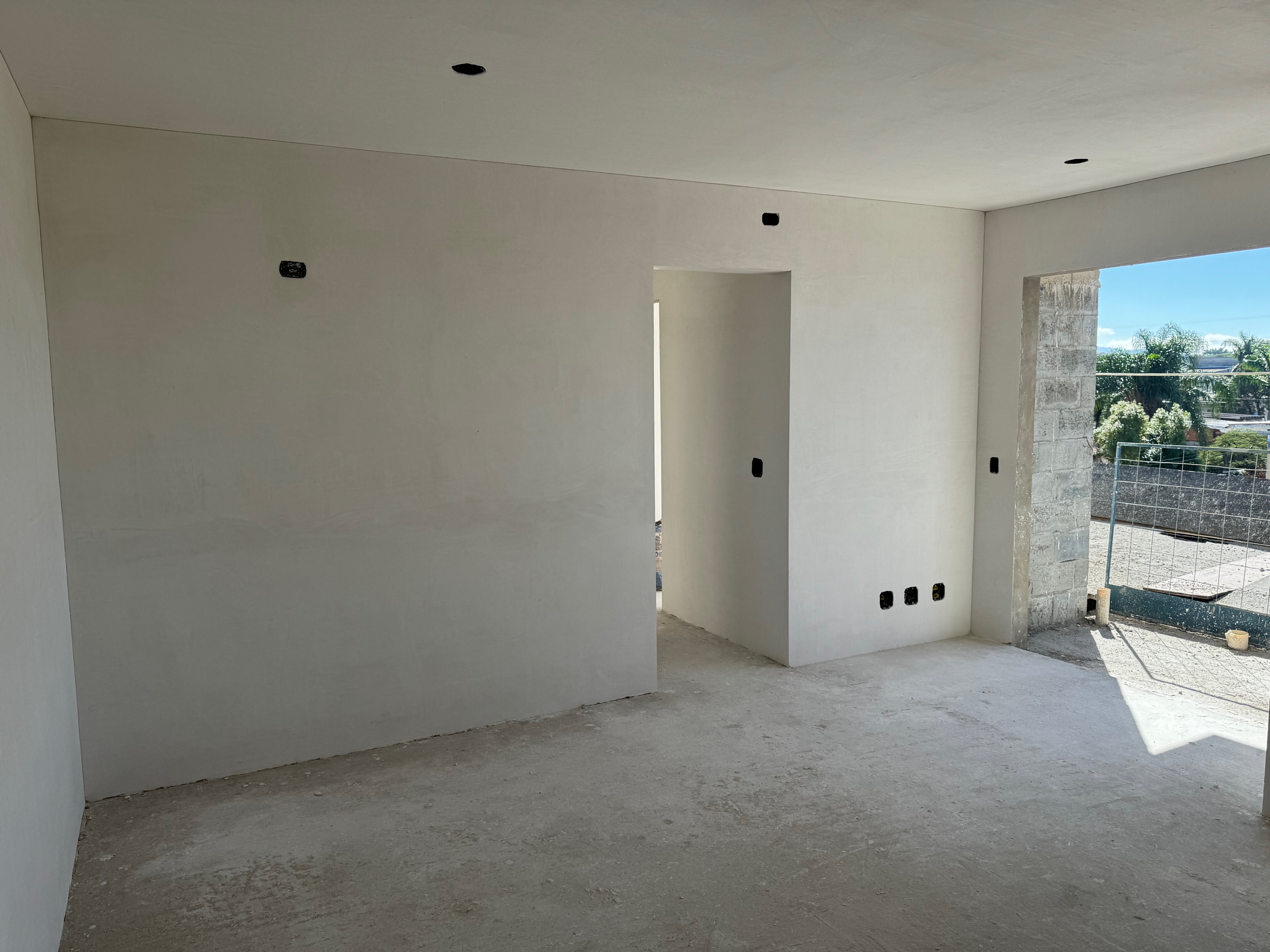

Início acabamento fachada - 16/10/2024
Instalação porta varanda - 16/10/2024
Início acabamento externo - 27/09/2024
Estrutura finalizada - 20/09/2024

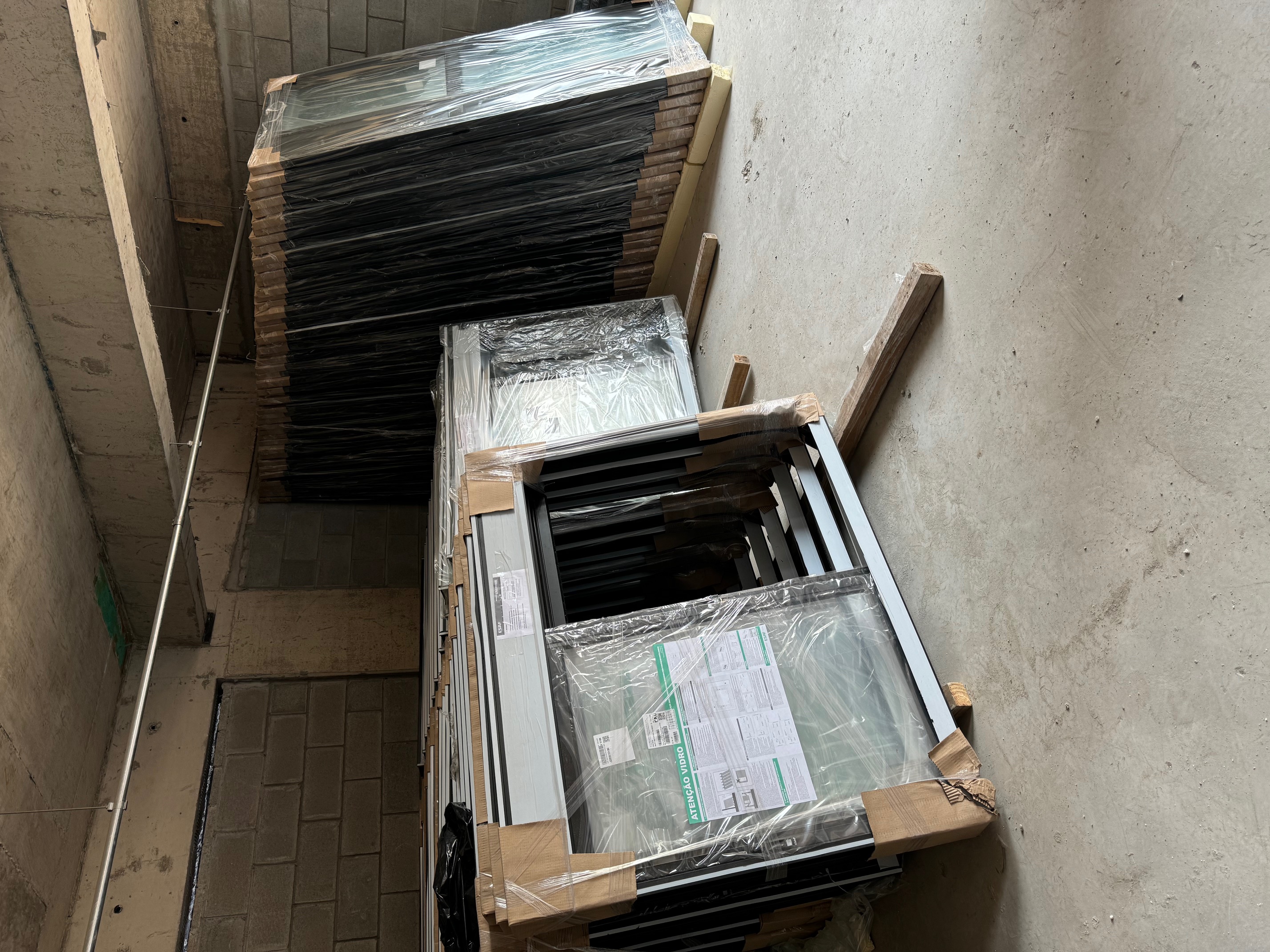

Instalação de janelas - 03/09/2024

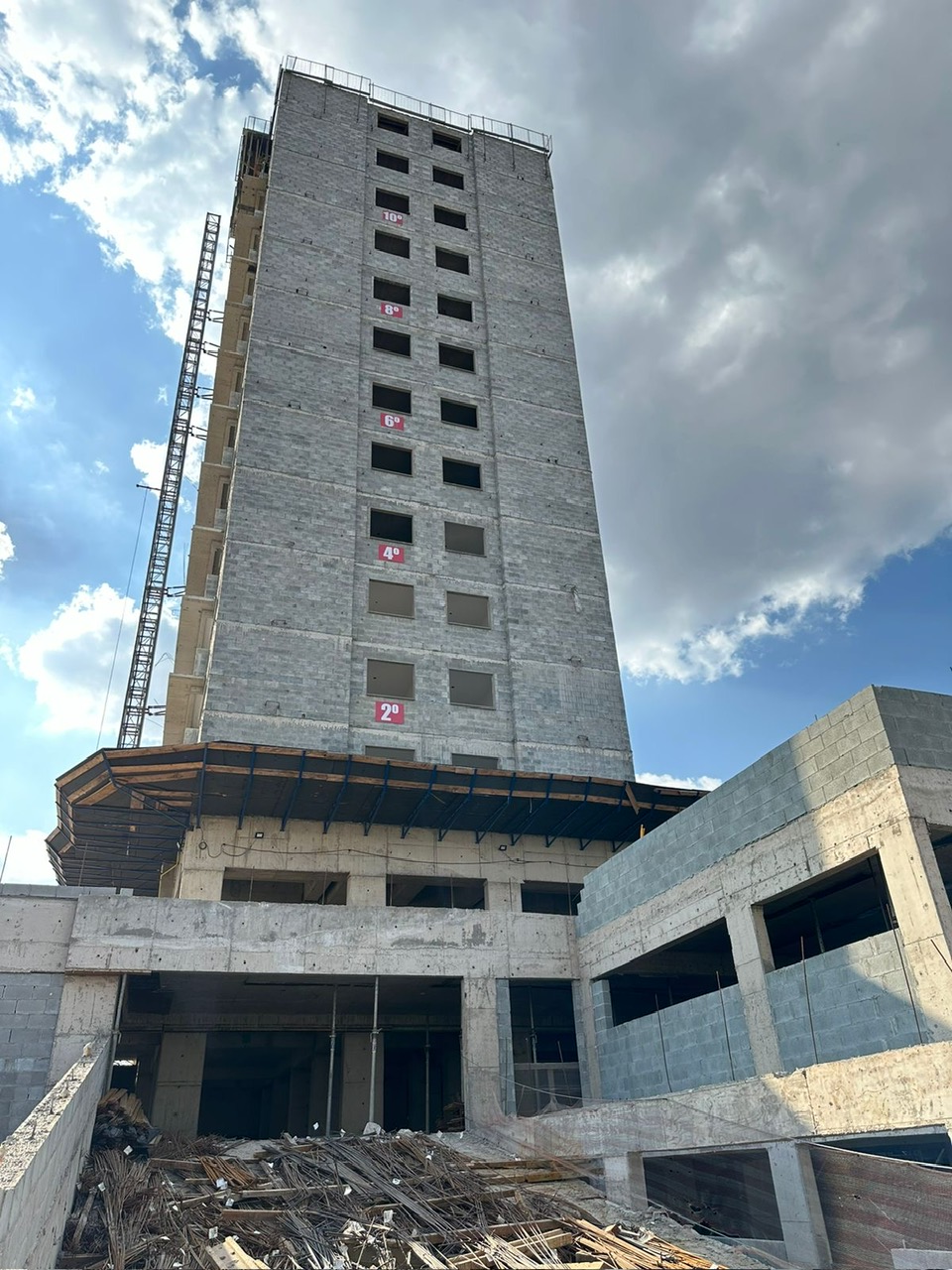

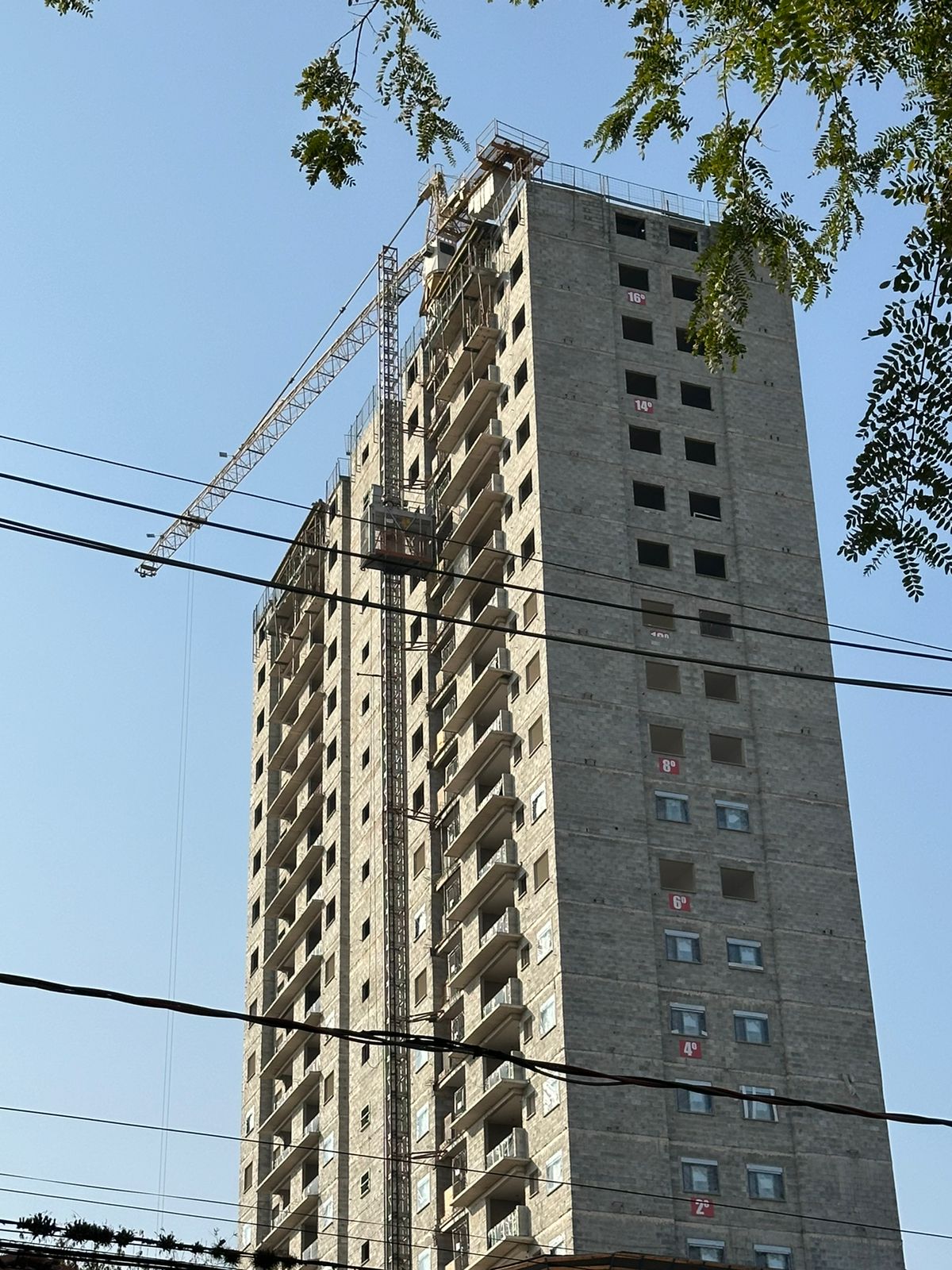

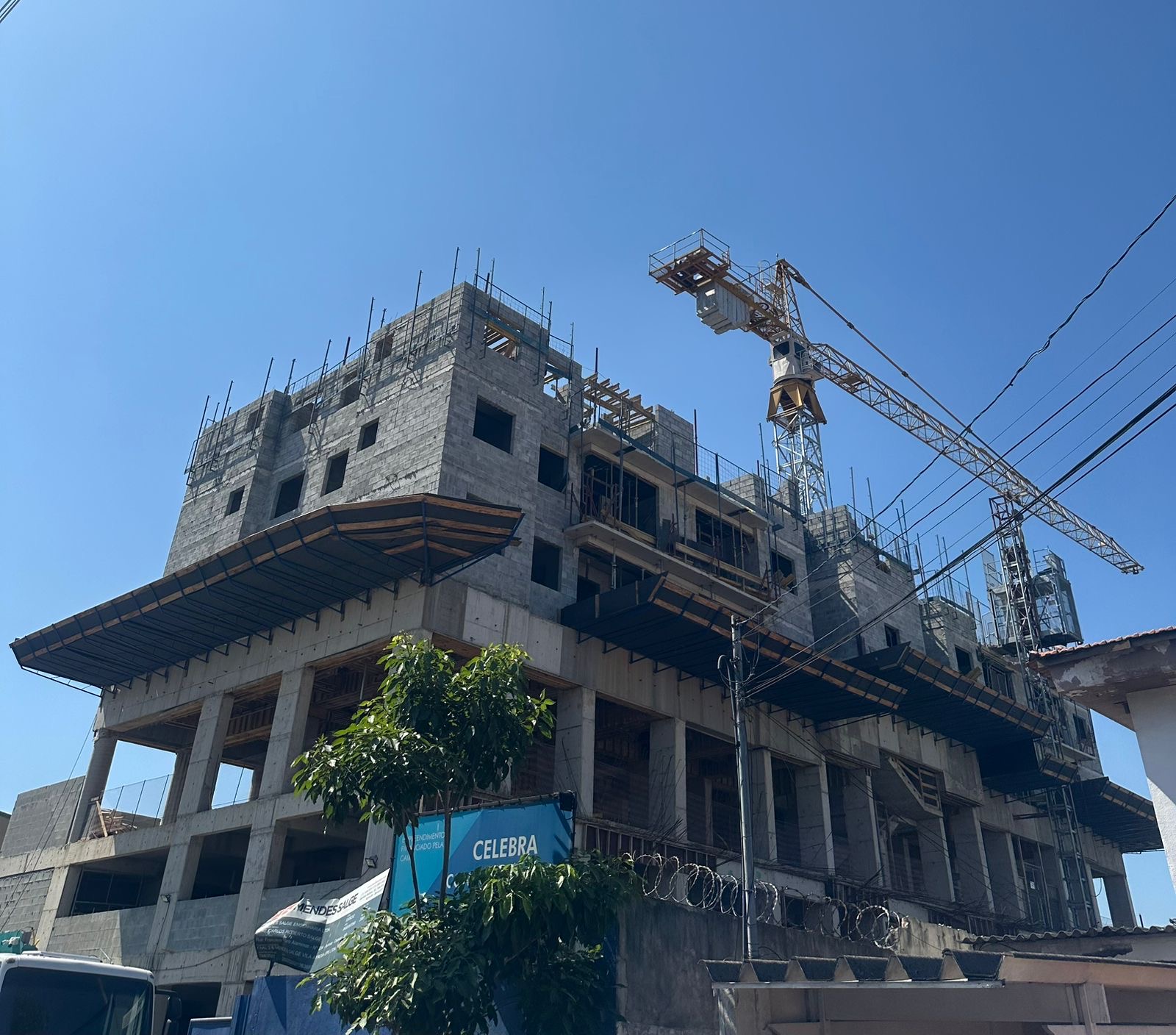

Início 17o andar - 21/08/2024
Portas e janelas - 21/08/2024

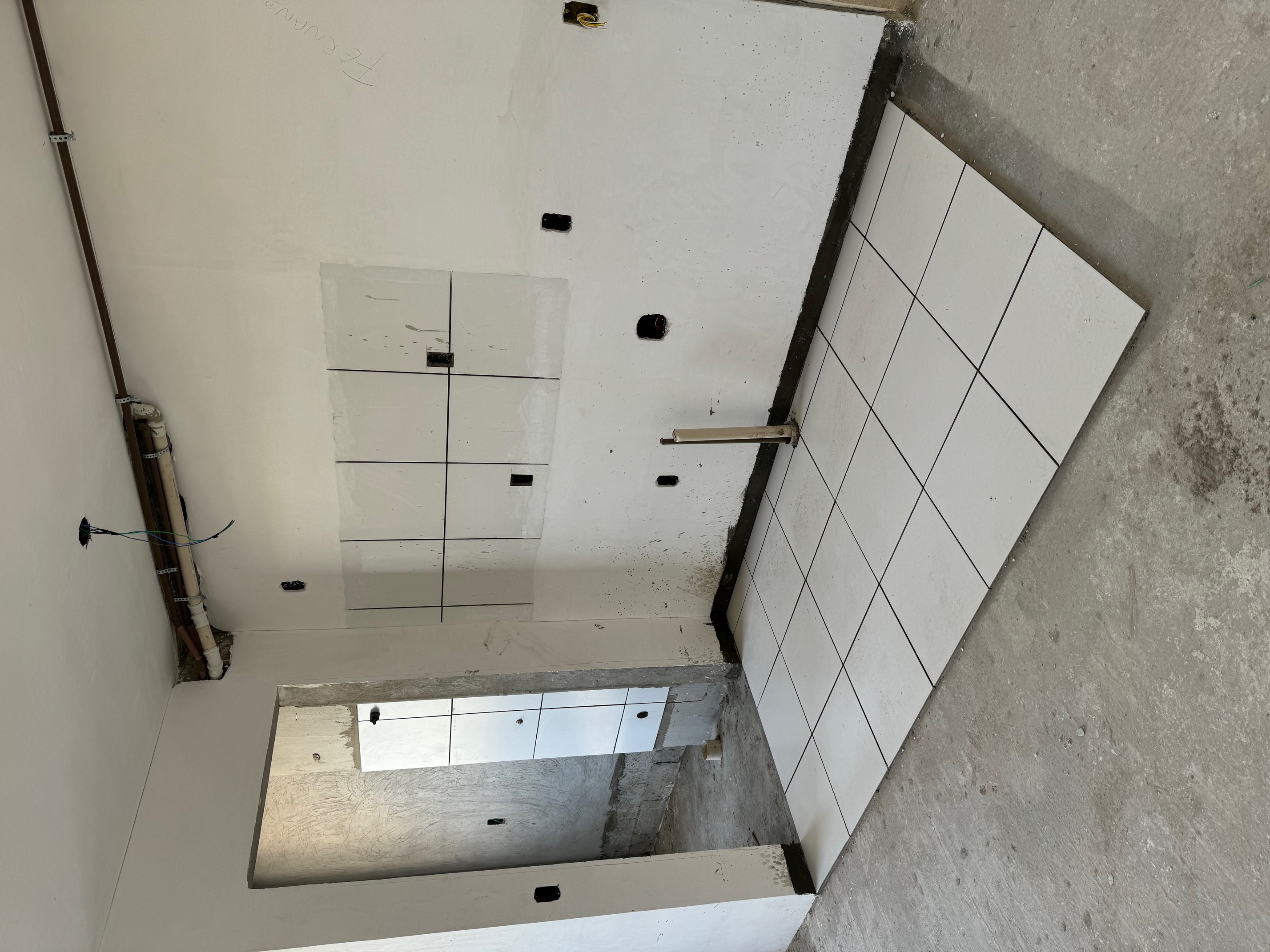

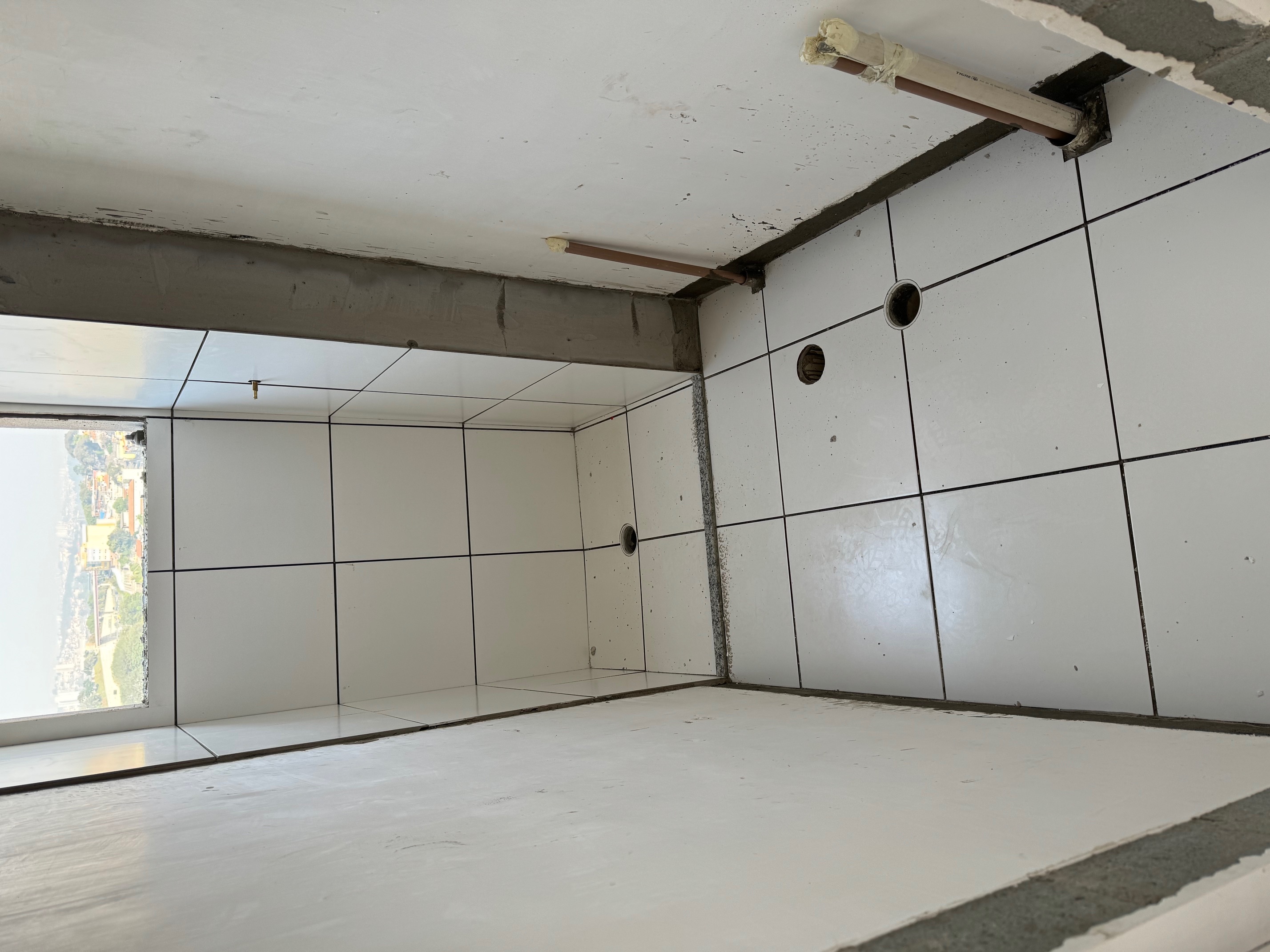

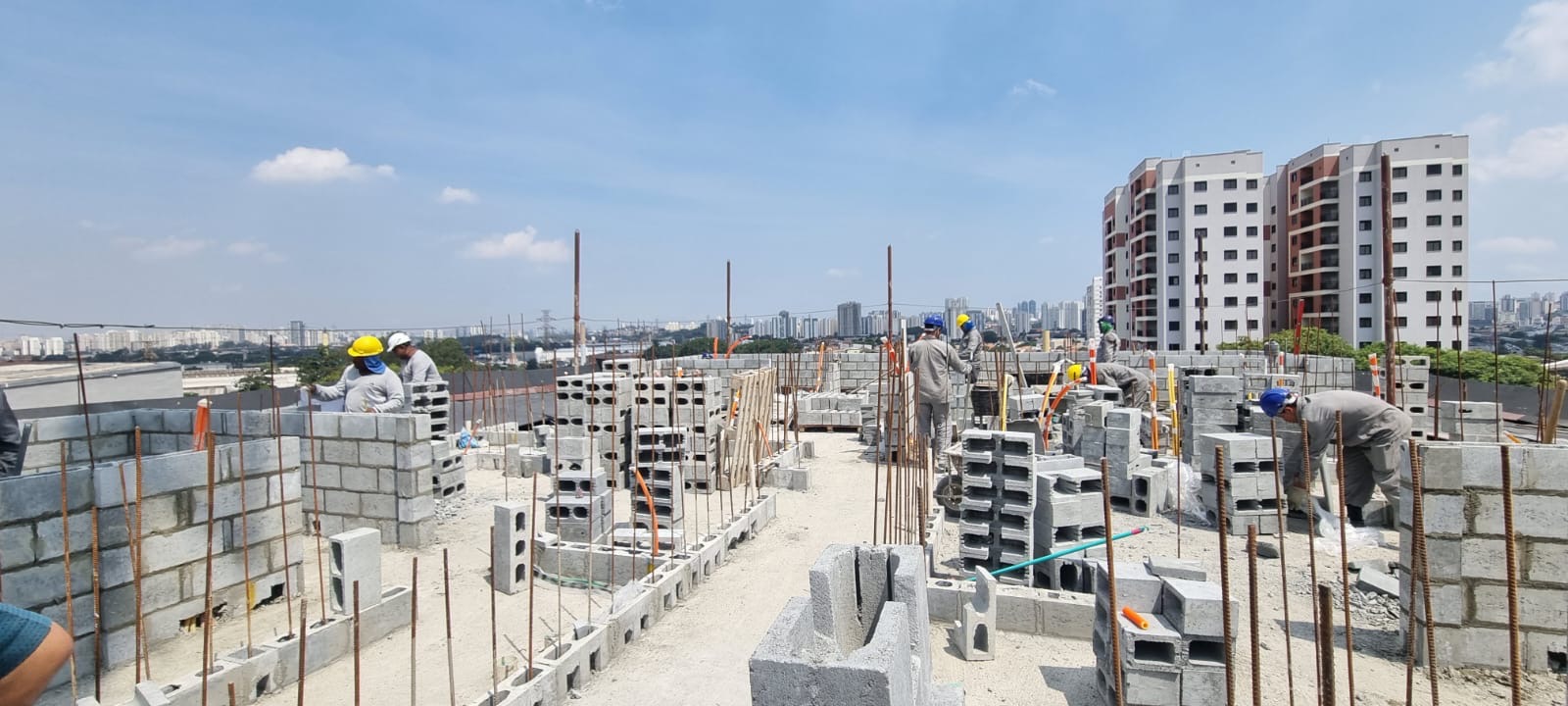

Instalações pisos e azulejos - 09/08/2024
Instalações pisos e azulejos - 09/08/2024

Instalações elétricas - 09/08/2024

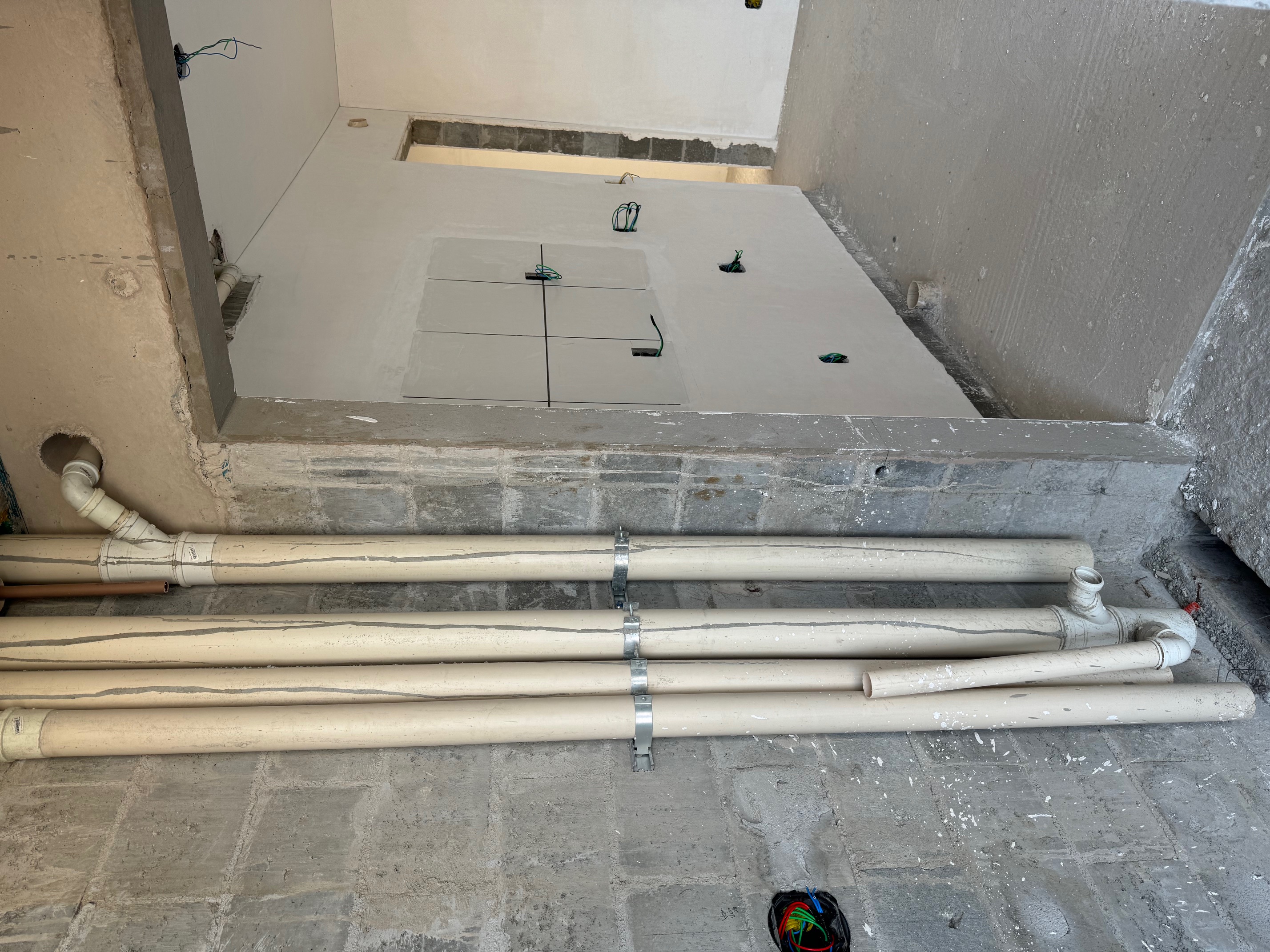

Instalações hidráulicas - 09/08/2024

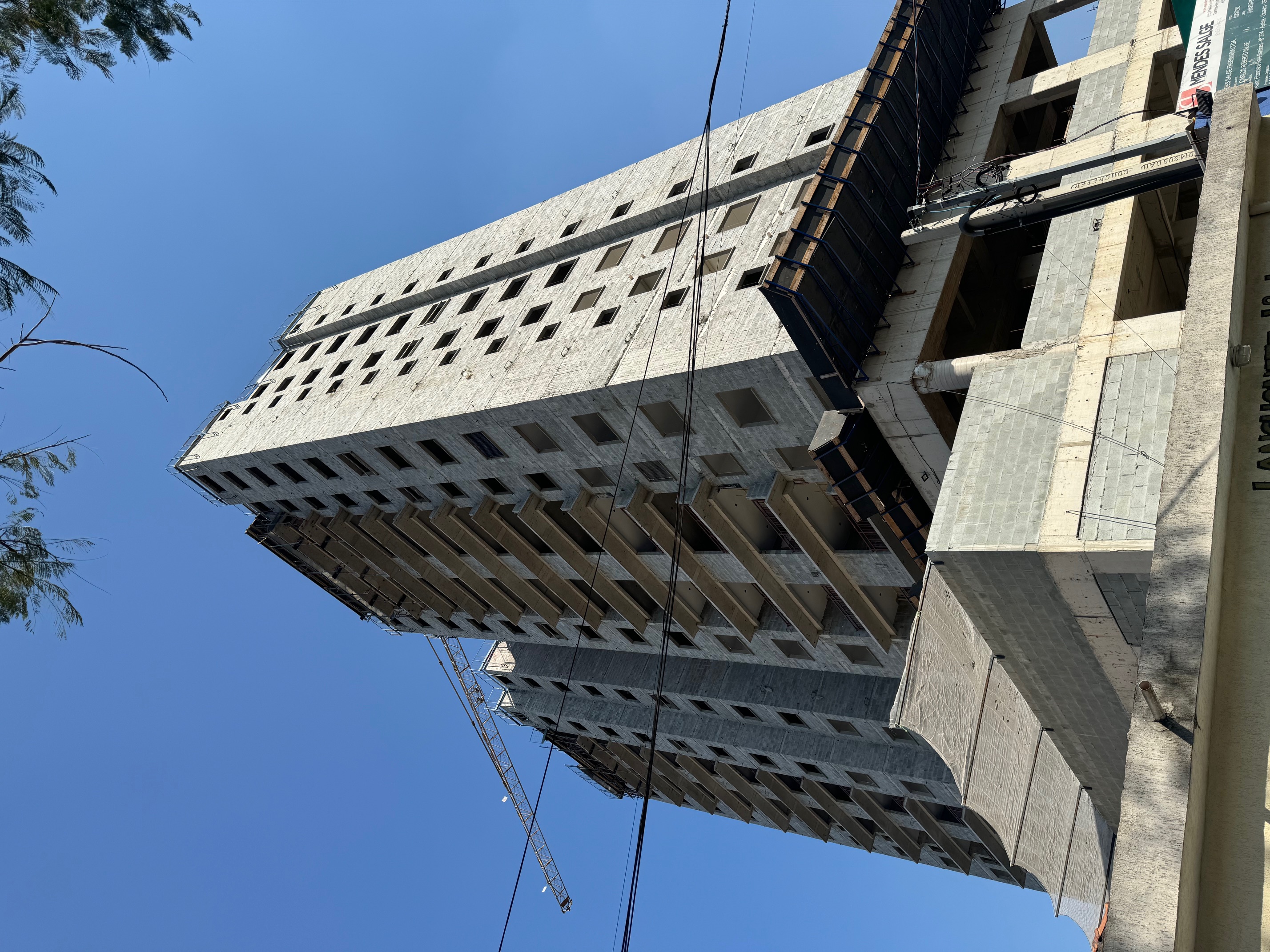

Início 15o andar - 25/07/2024
Início 15o andar - 25/07/2024
Início 13o andar - 05/07/2024
Corredor acesso apartamentos - 05/07/2024

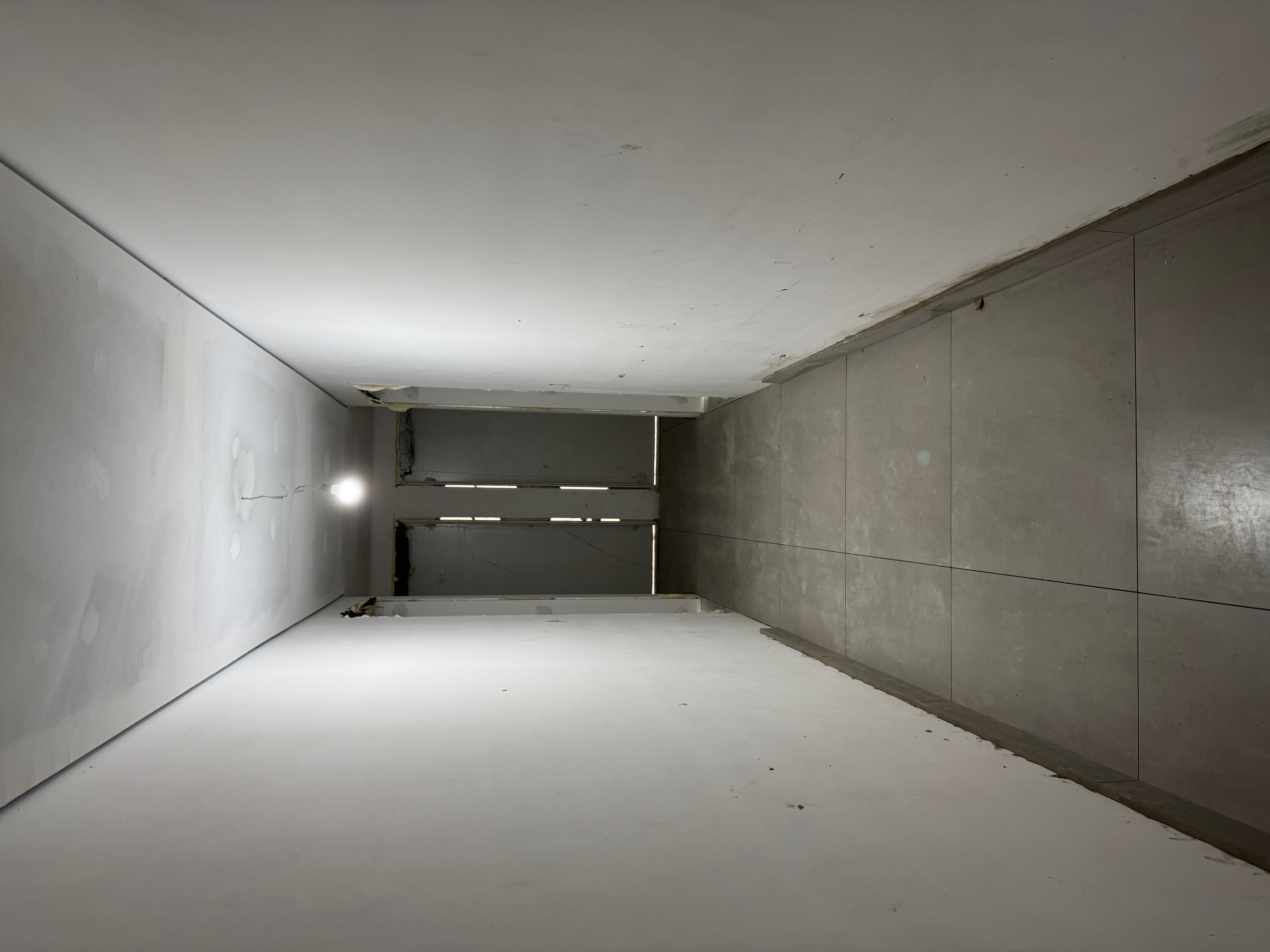

Rampa acesso estacionamento - 05/07/2024
Início 10o andar - 29/05/2024
Início acabamento interno - 29/05/2024
Início acabamento interno - 29/05/2024
Rampa acesso estacionamento - 26/04/2024

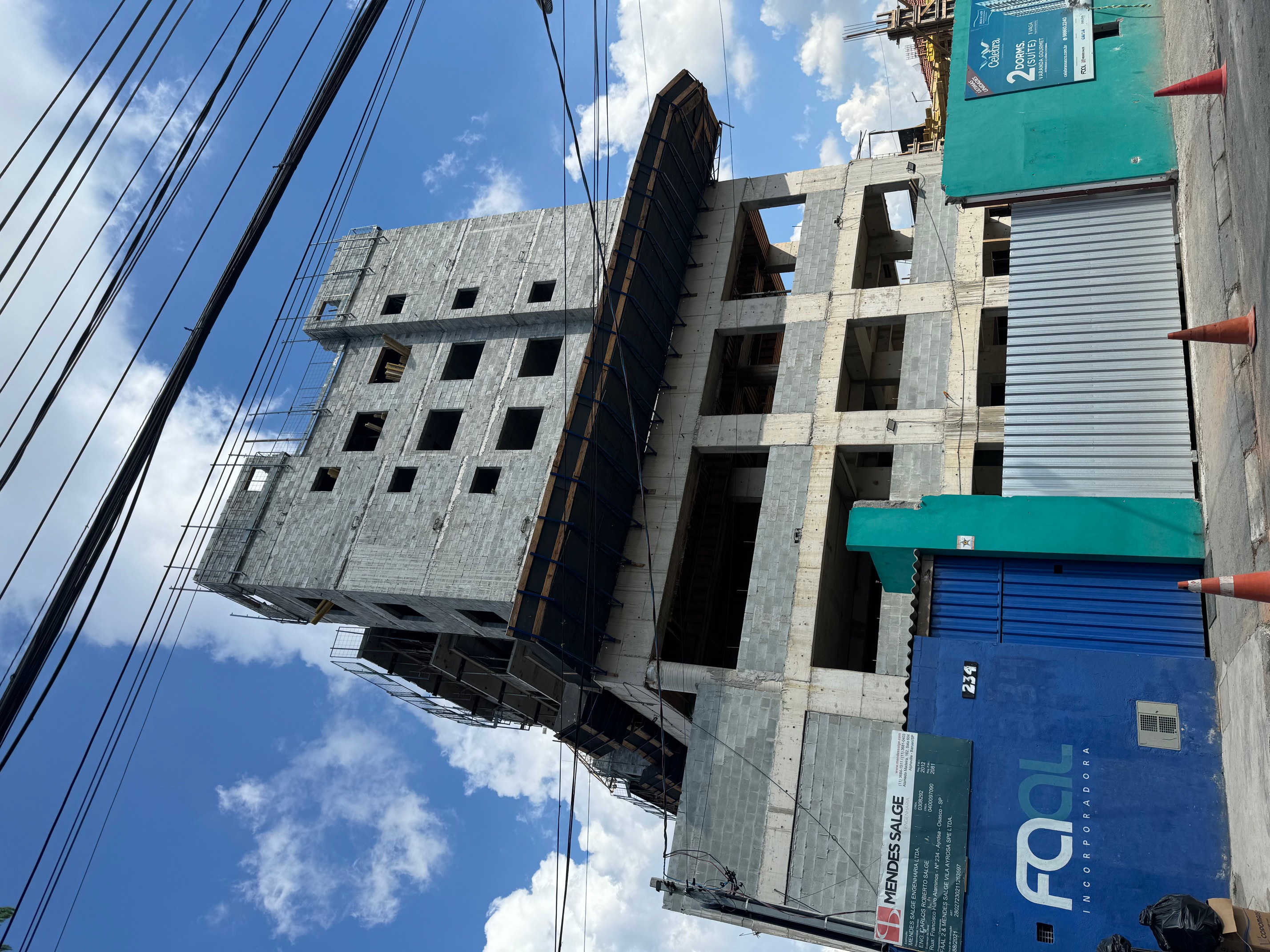

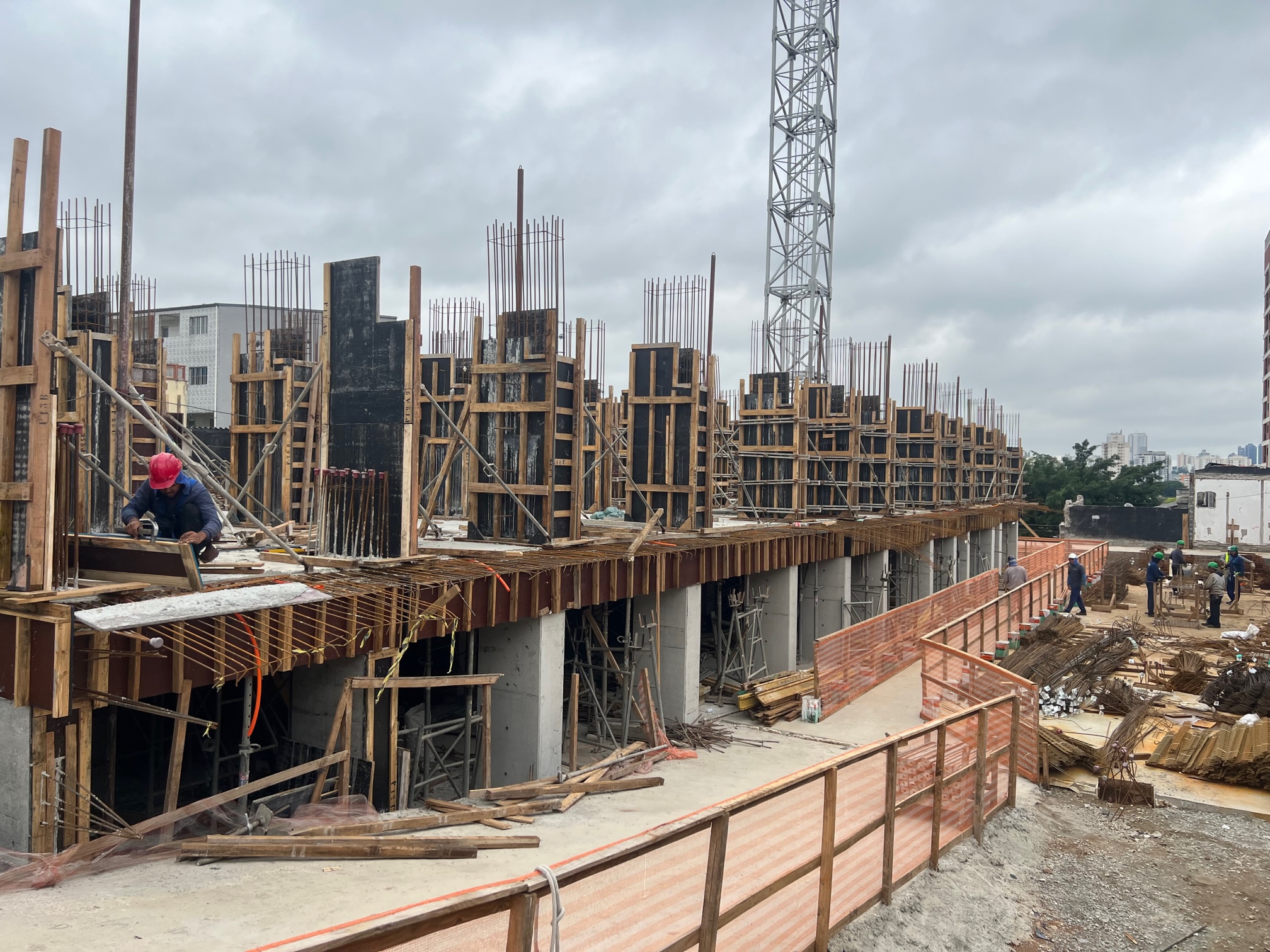

Início 7o andar - 26/04/2024

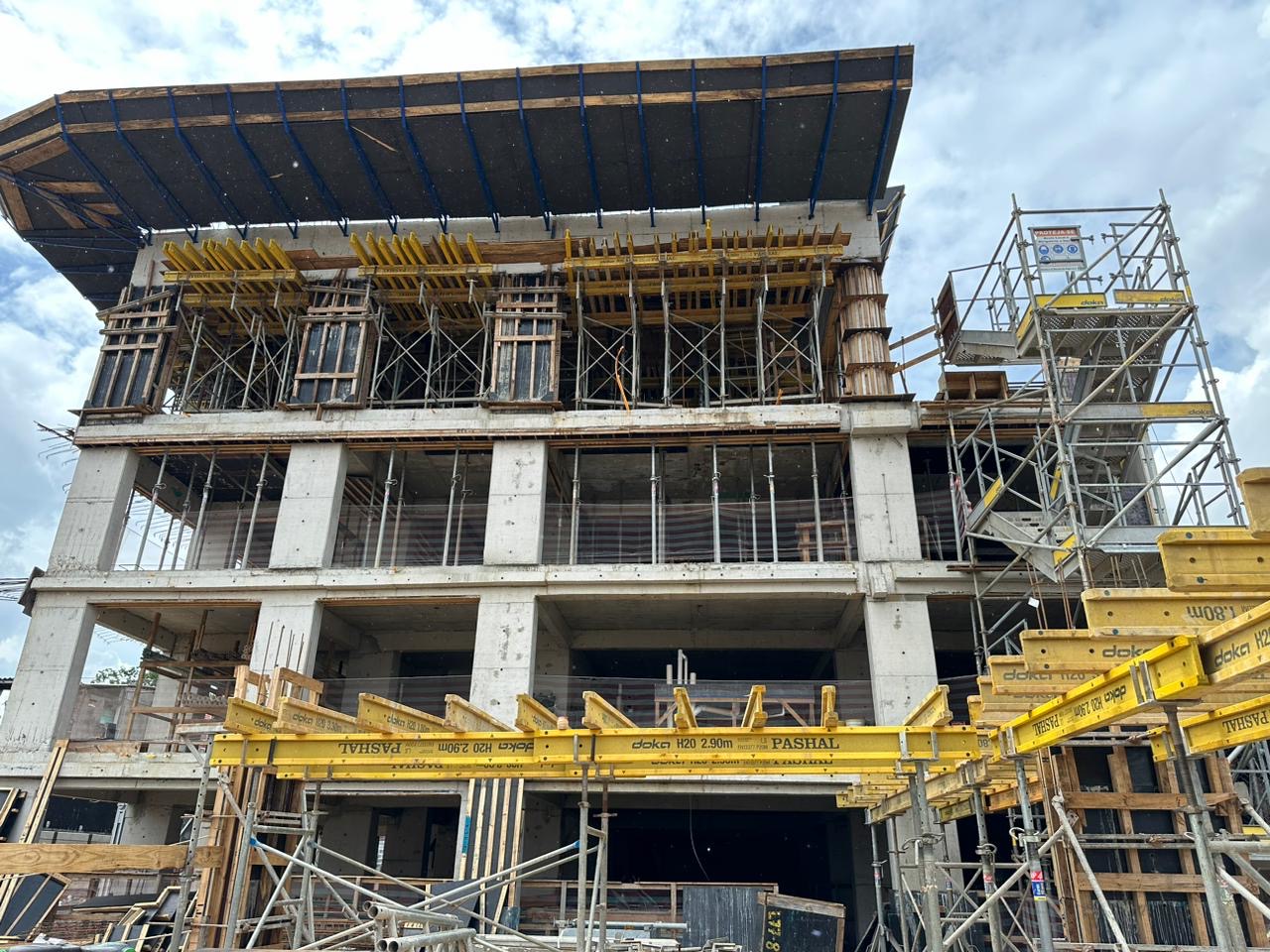

Bandejas de proteção - 12/01/2024
Protótipo de pisos - 12/01/2024

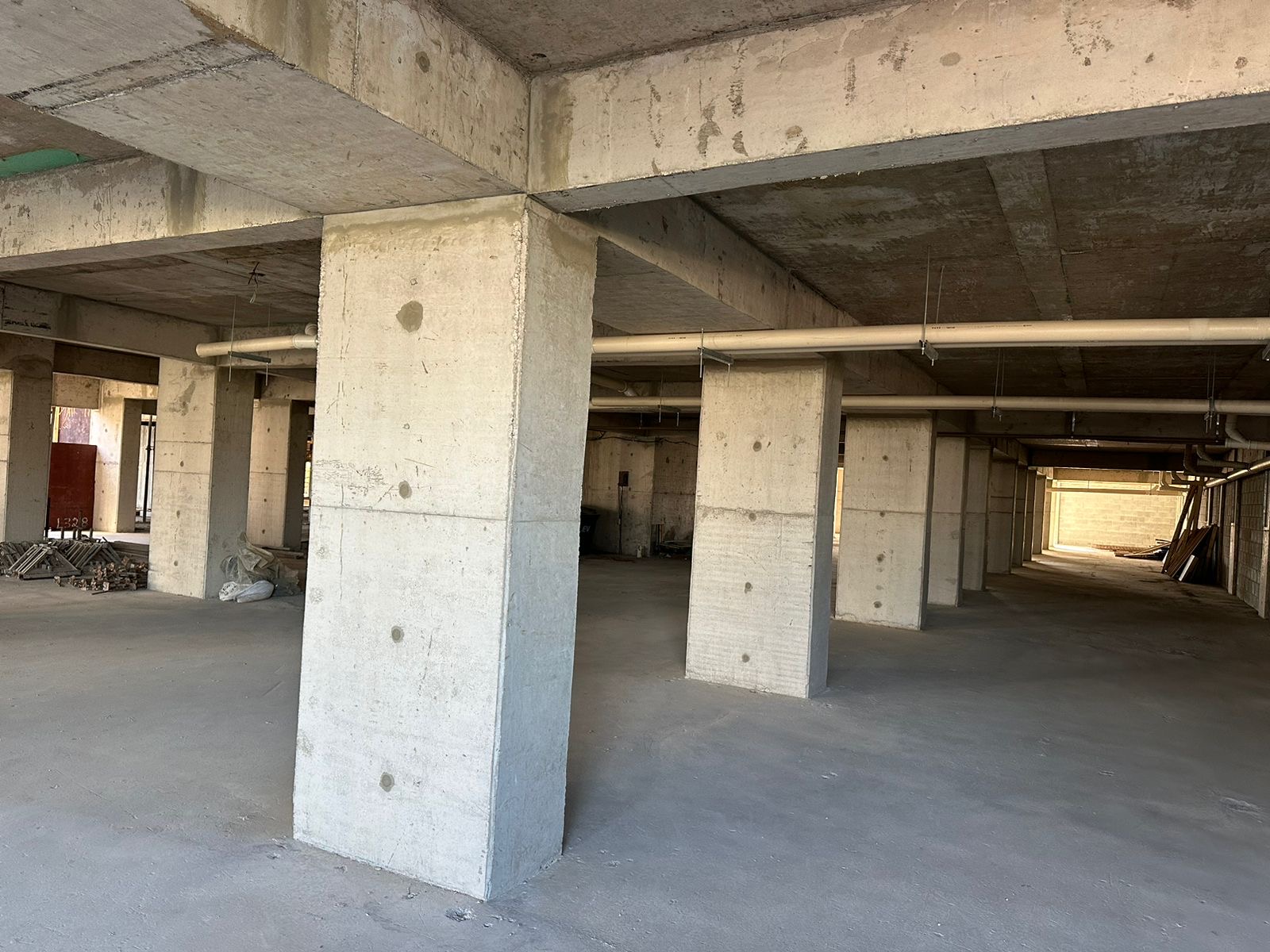

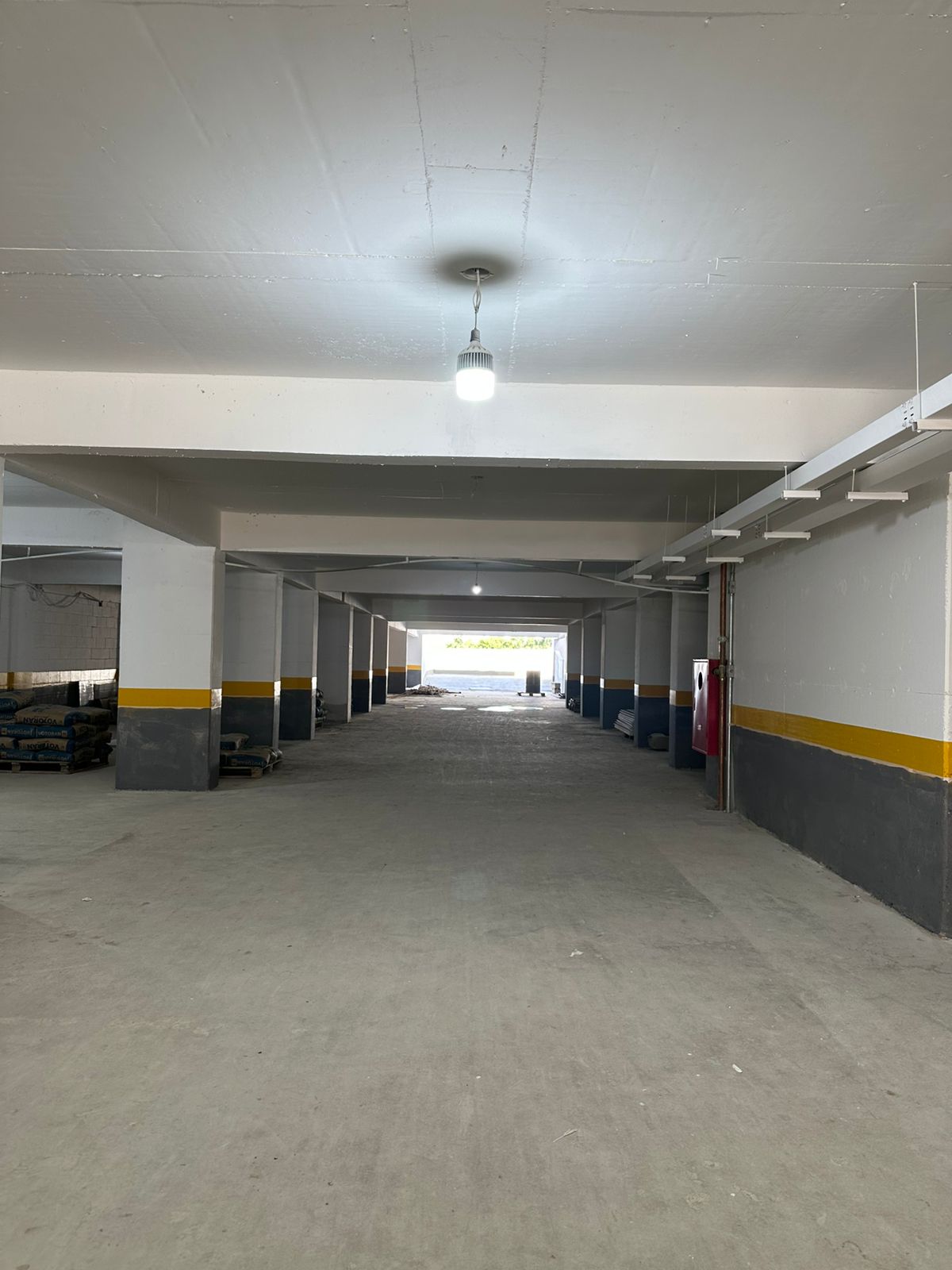

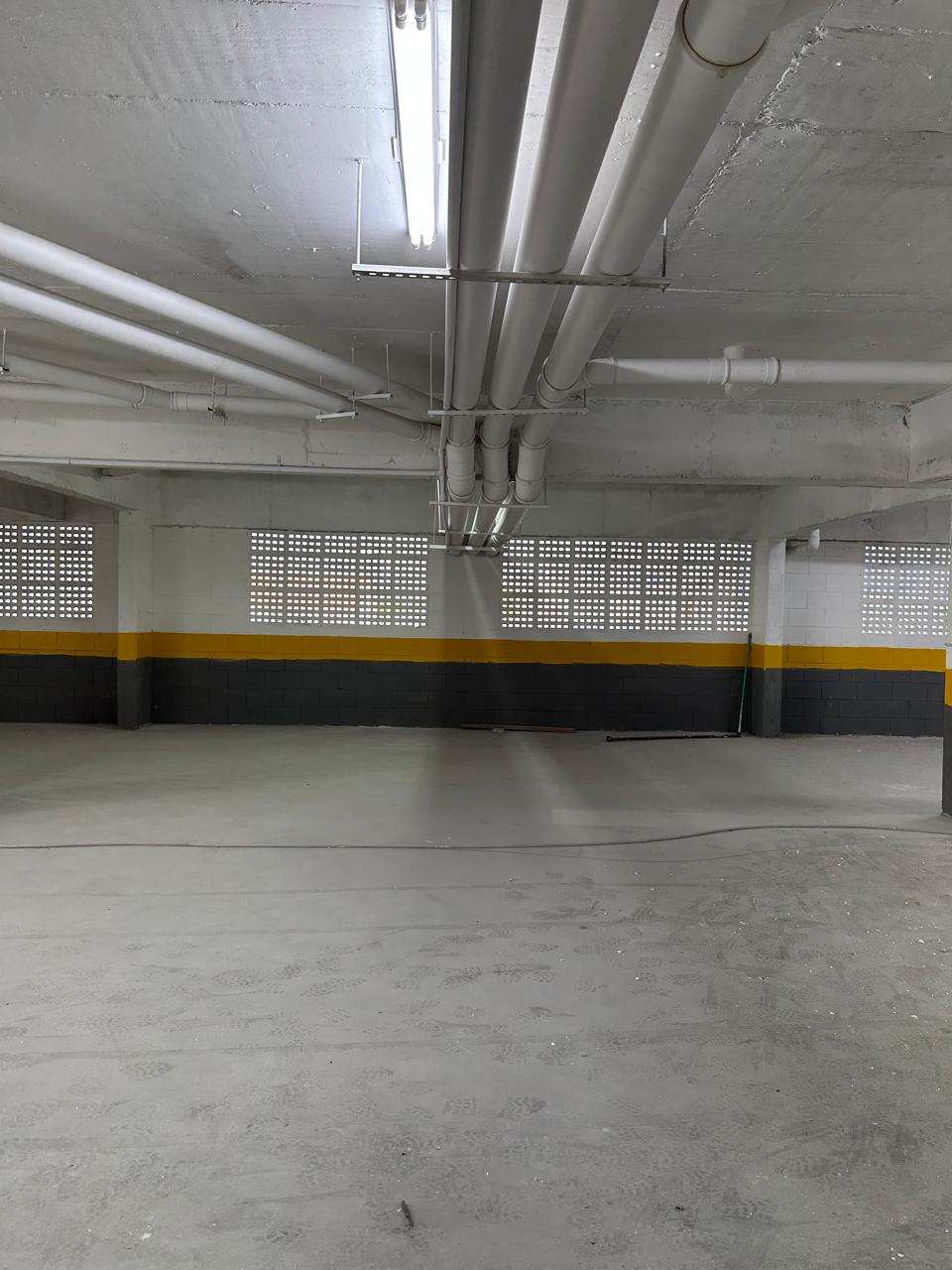

Segundo piso de garagens - 19/10/2023

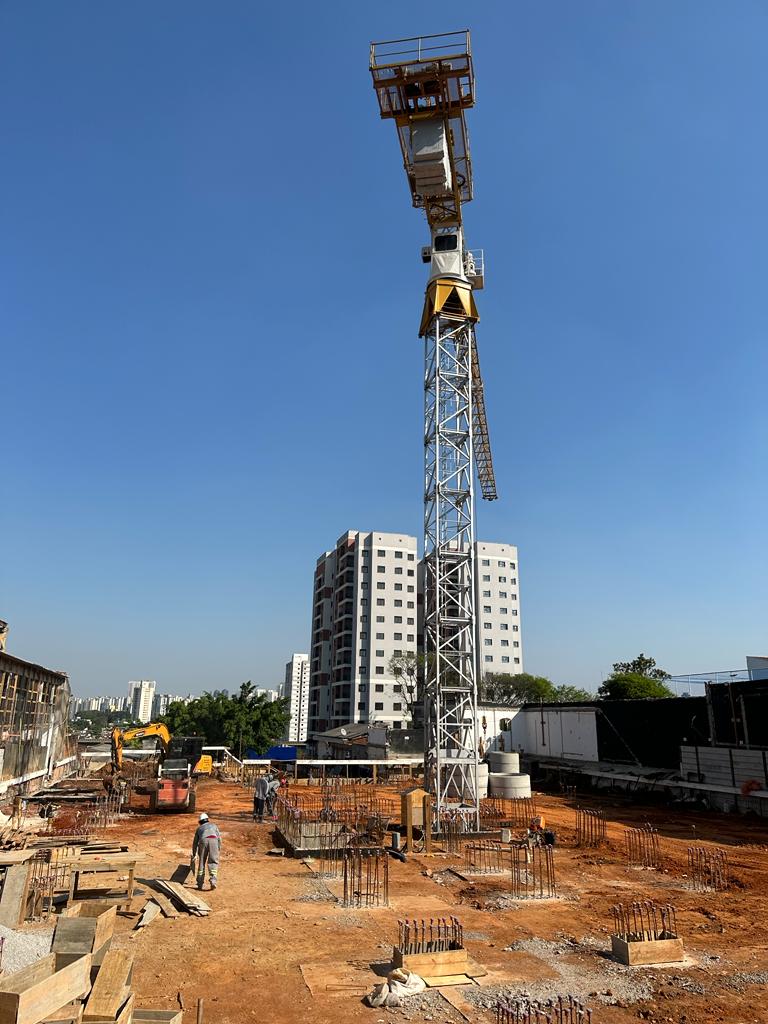

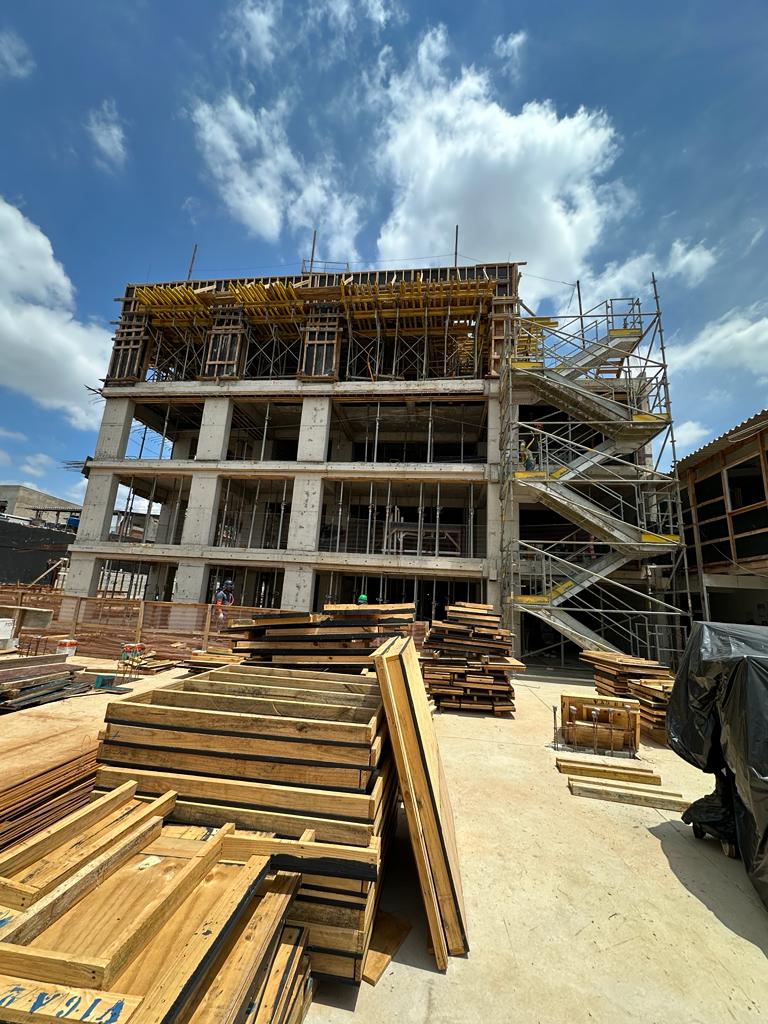

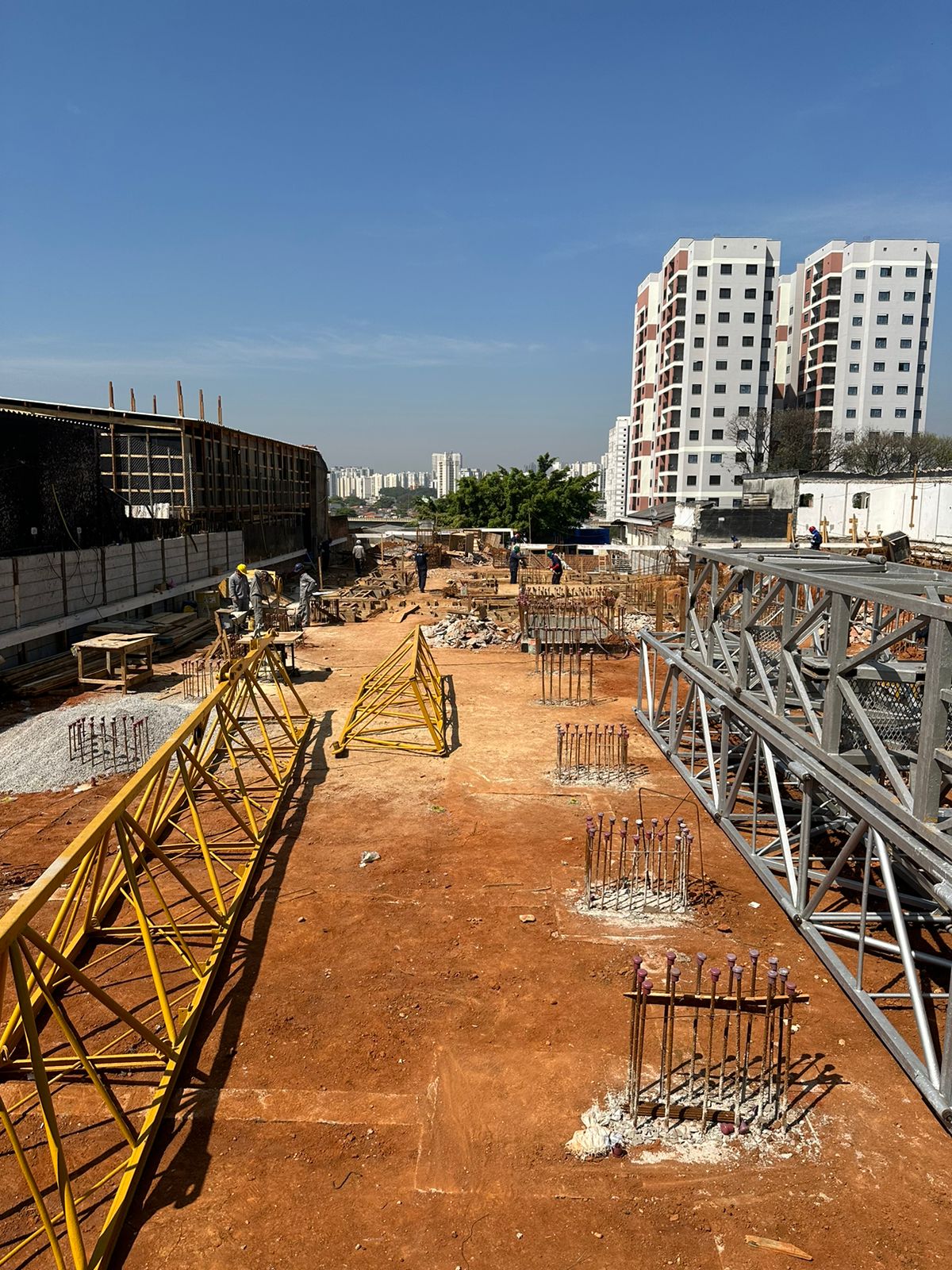

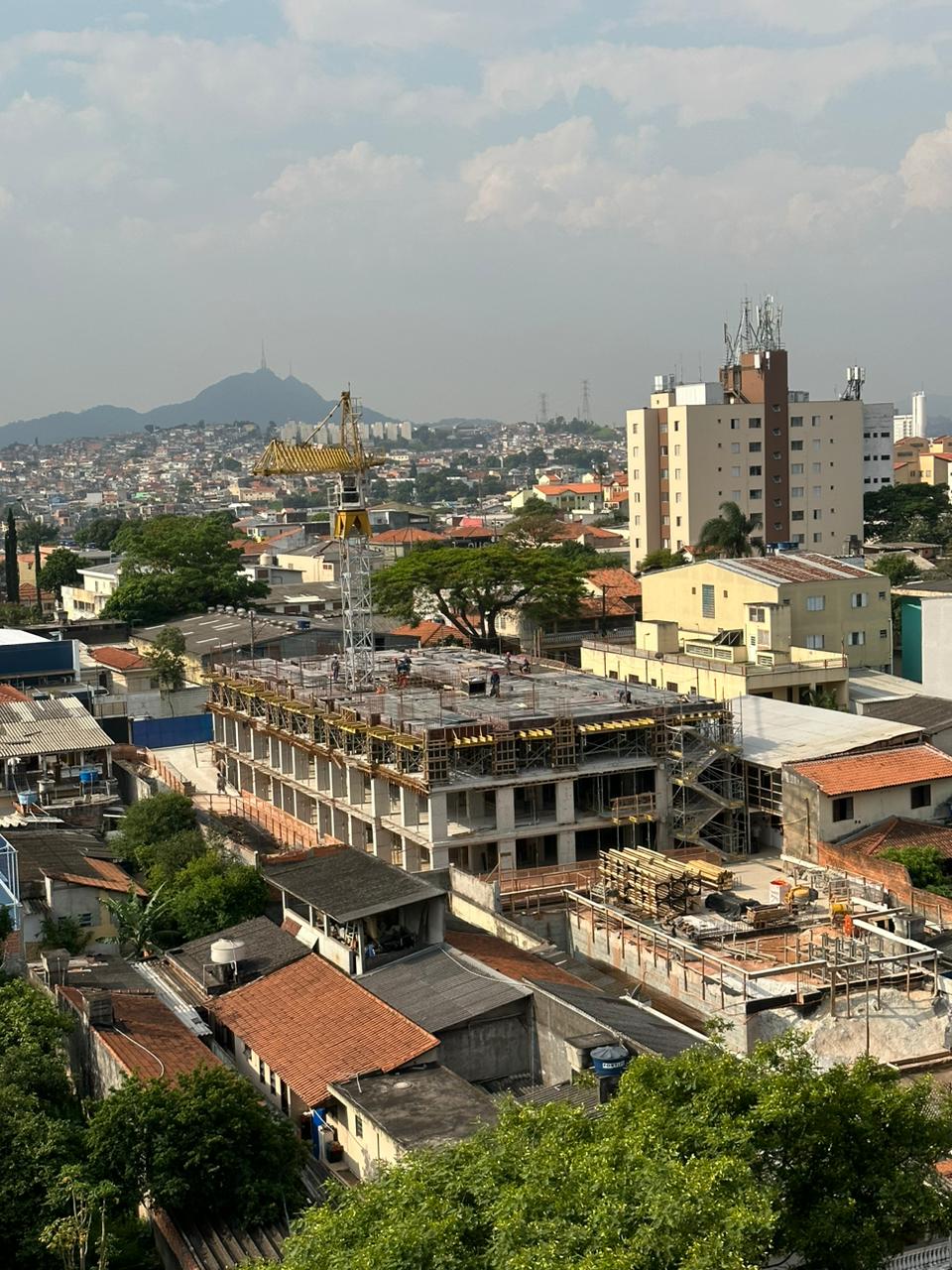

Instalação grua - 01/09/2023

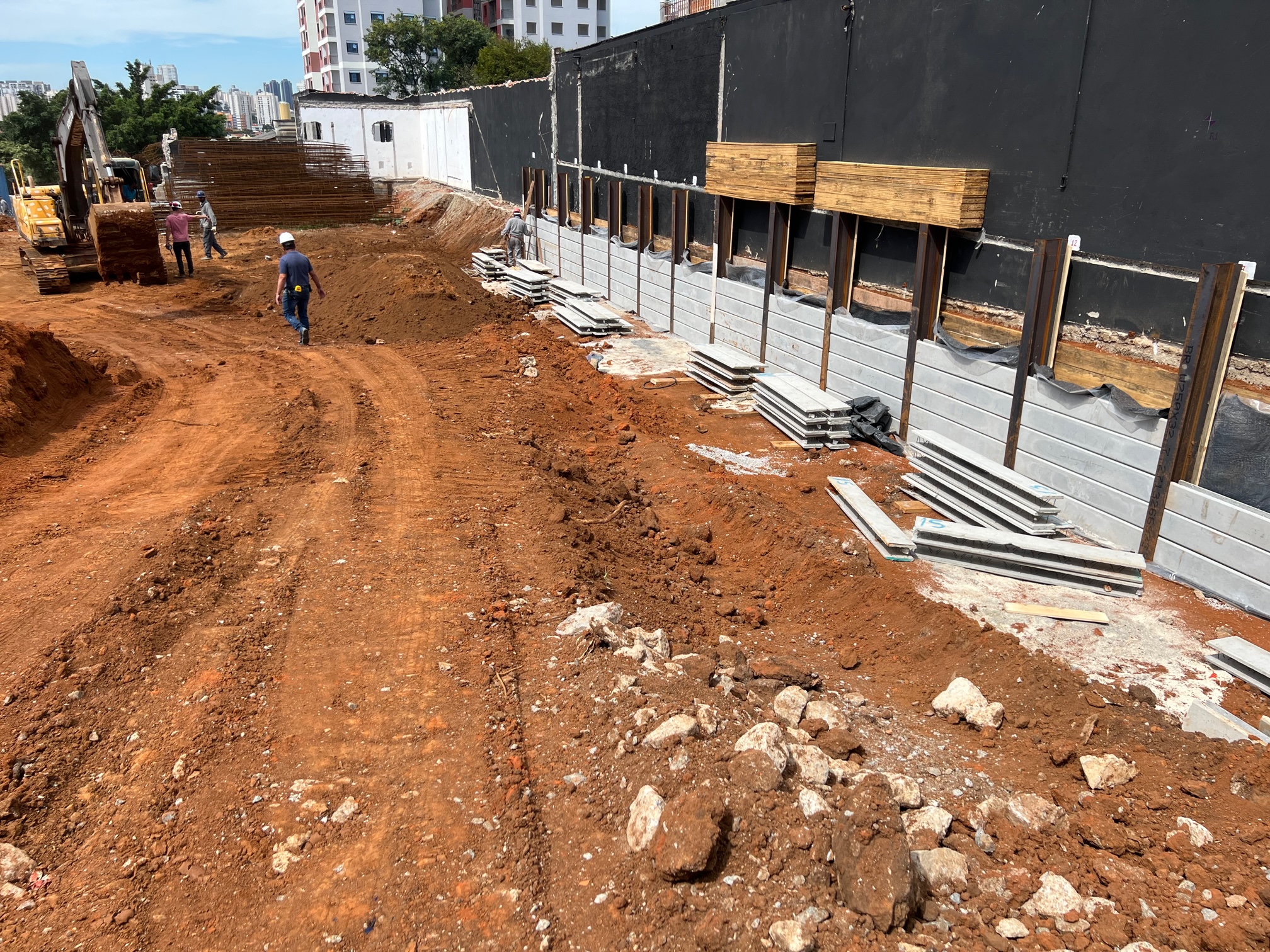

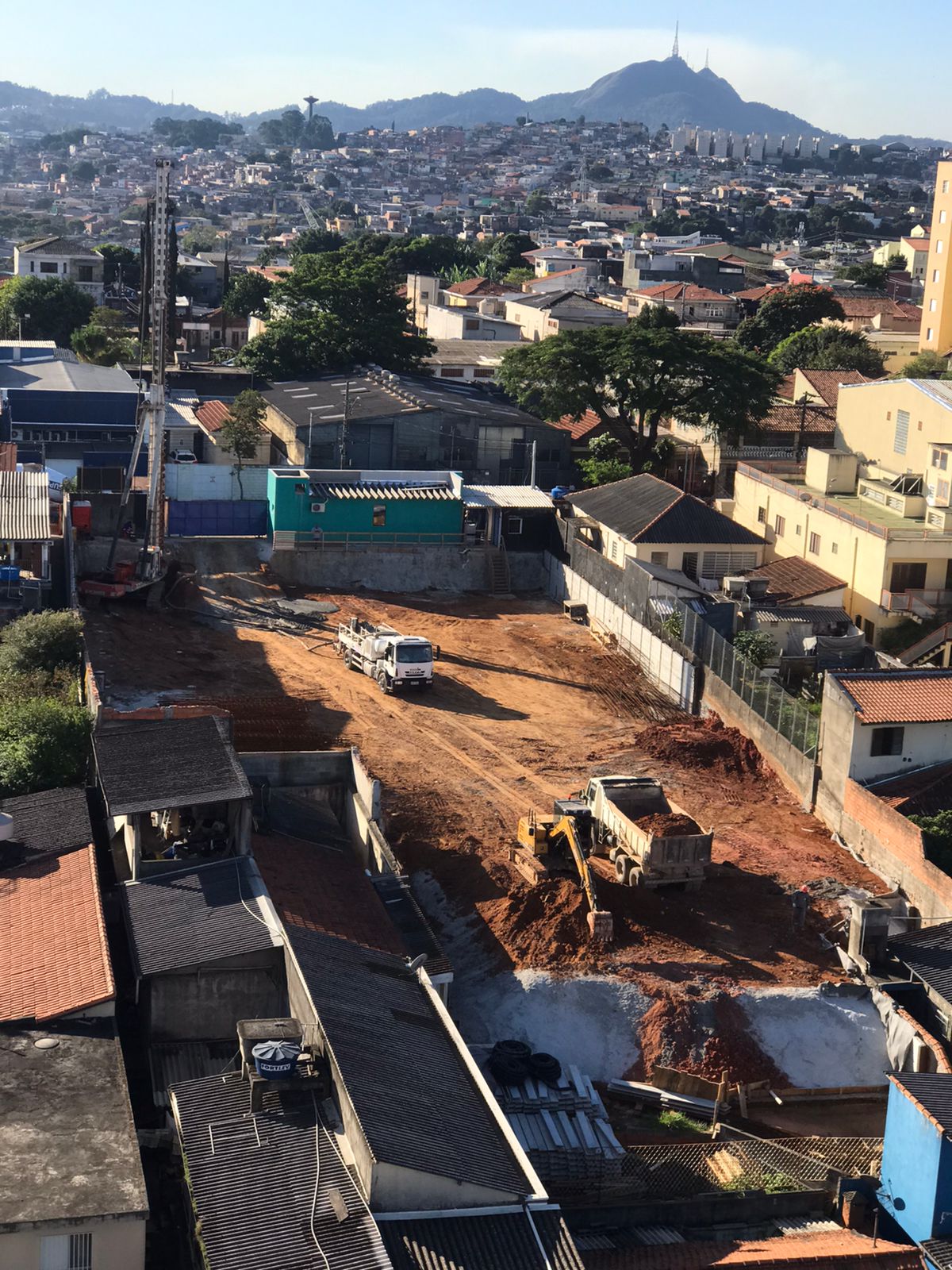

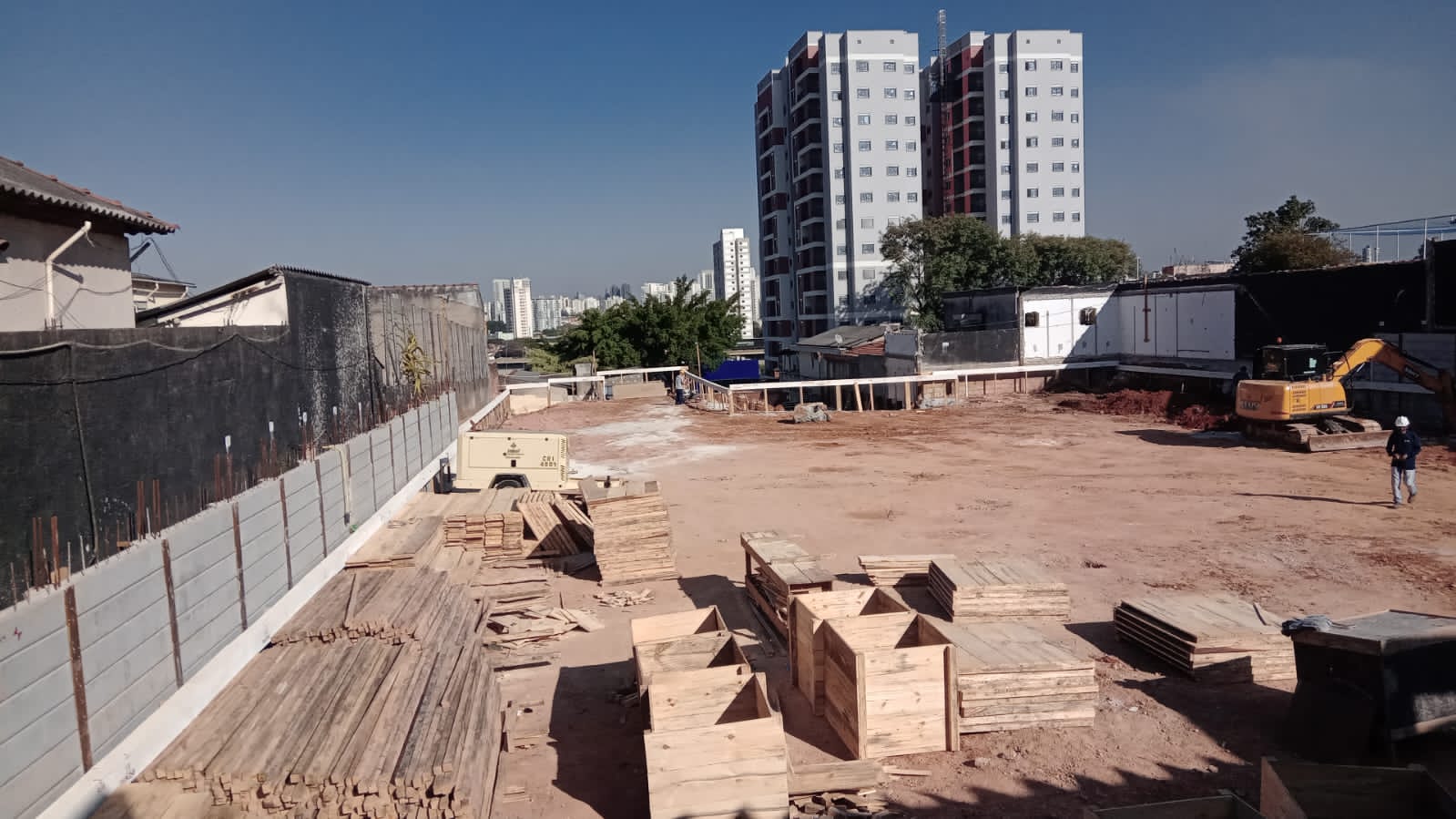

Início subsolo - 04/07/2023

Concretagem estacas - 16/05/2023
Parede subsolo - 30/03/2023

Demolição finalizada - 23/12/2022

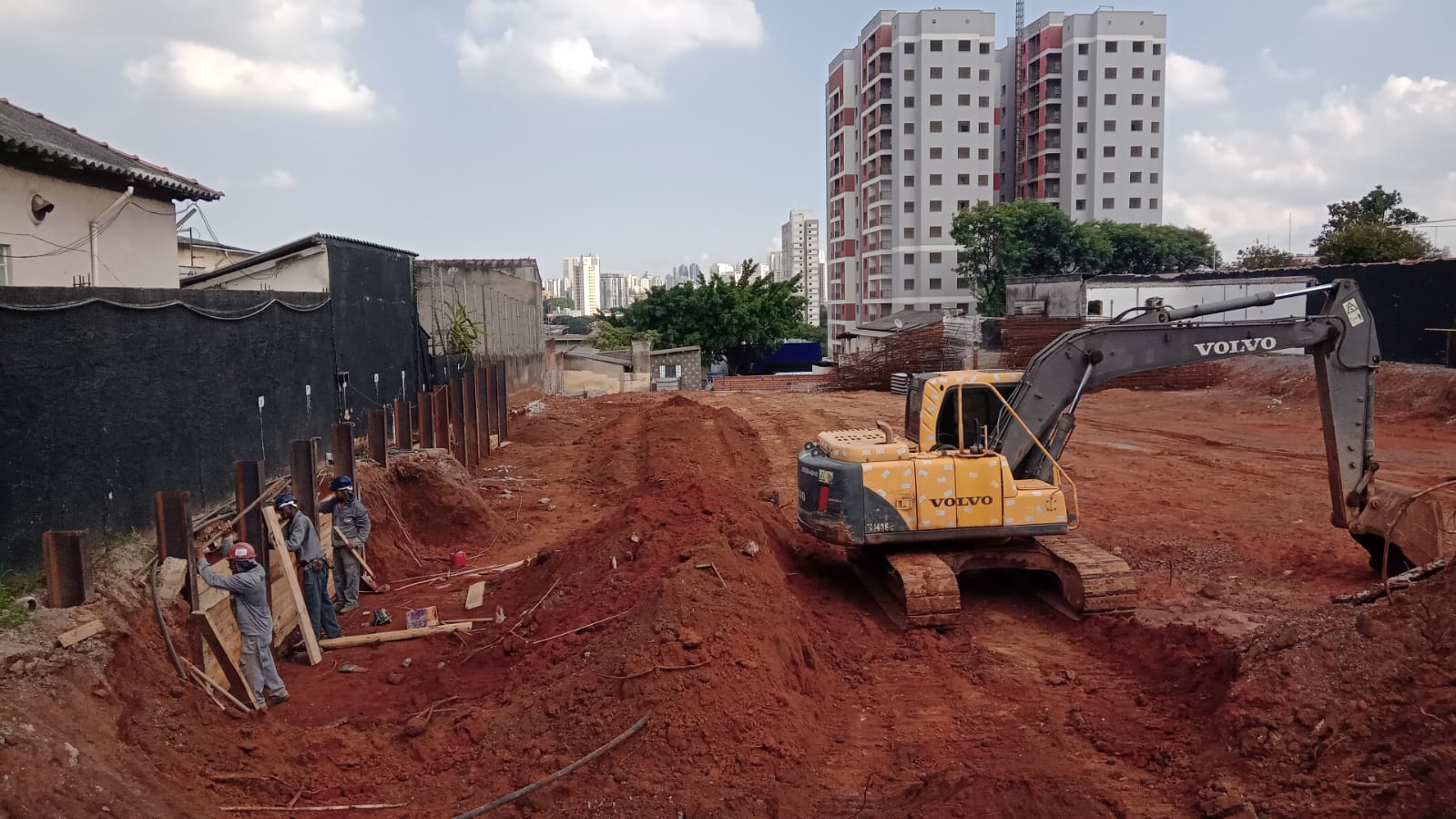

Início demolição - 08/12/2022
